Πρωτόκολλο Παραλαβής Κουφωμάτων: Checklist 10 Σημείων Ελέγχου

Η τοποθέτηση ολοκληρώθηκε. Ο εγκαταστάτης ζητάει την εξόφληση. Πριν υπογράψετε, μην βιαστείτε. Αυτή είναι η πιο κρίσιμη ημέρα - η ημέρα που παρακρατείτε τα τελευταία χρήματα μέχρι να βεβαιωθείτε ότι κάθε σημείο είναι τέλειο.

Ακολουθήστε αυτό το πρωτόκολλο παραλαβής 10 σημείων ώστε να εντοπίσετε κάθε πρόβλημα πριν γίνει δικό σας. Ένας σοβαρός εγκαταστάτης θα χαρεί να σας δείξει τα πάντα - ένας αμφισβητήσιμος θα νευριάσει. Αυτό από μόνο του είναι δείκτης ποιότητας.

1. Οπτικός Έλεγχος Προφίλ & Υαλοπινάκων

Ο πρώτος έλεγχος γίνεται με τα μάτια. Περπατήστε αργά γύρω-γύρω από κάθε κούφωμα. Αν υπάρχουν φωτιστικά σωληνάρια στο δωμάτιο, ακόμα καλύτερα - οι σκιές αναδεικνύουν τα ελαττώματα.

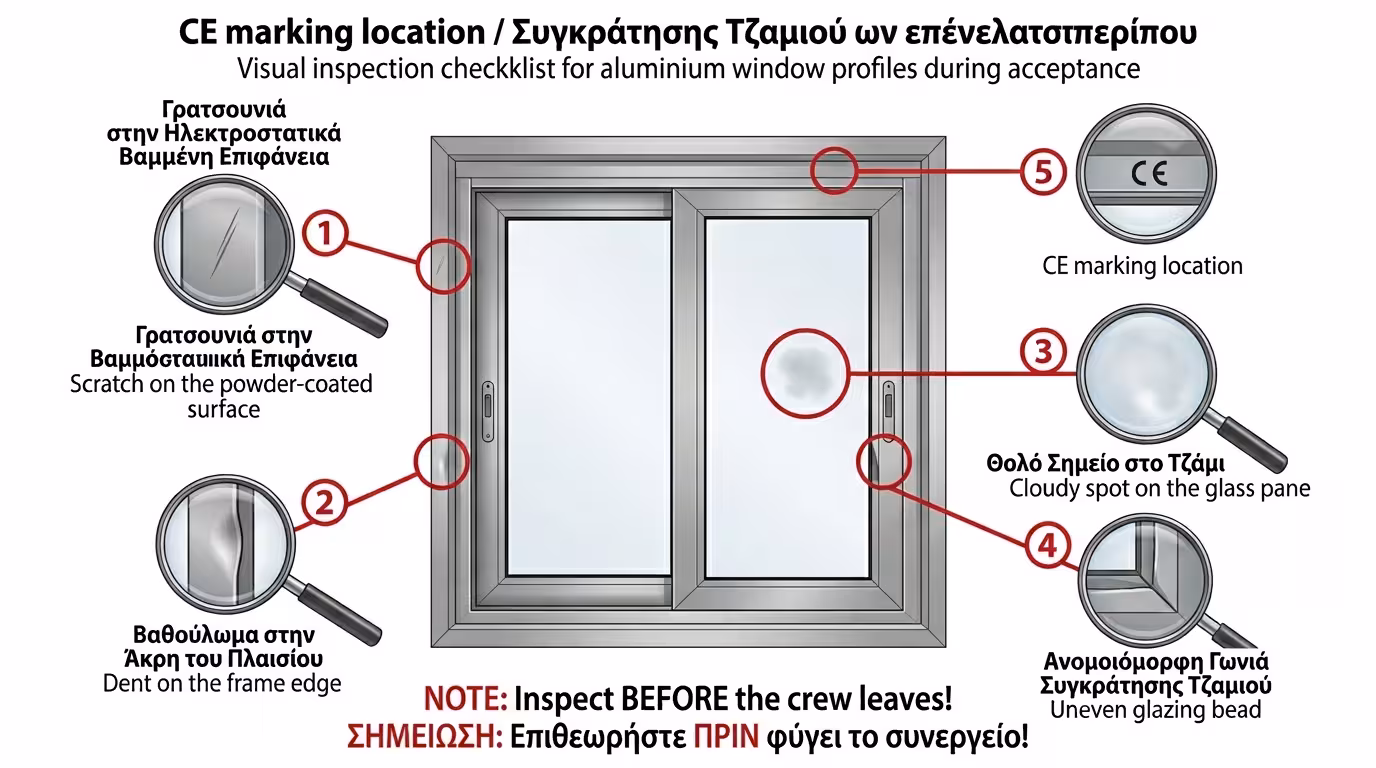

Οπτικός έλεγχος παραλαβής κουφωμάτων - γρατσουνιές, χτυπήματα, ελαττώματα σε προφίλ αλουμινίου

✅ Τι Ψάχνετε

Γρατζουνιές ή χτυπήματα στο αλουμίνιο (είναι χρωματισμένο ηλεκτροστατικά - δεν βάφεται εκ των υστέρων εύκολα). Ρωγμές ή θαμπά σημεία στα τζάμια. Πηχάκια που δεν κλείνουν ομοιόμορφα ή φαίνεται ελαφρά μαζεμένα. Σήμανση CE ανάγλυφη στο πάνω μέρος του πλαισίου - αν δεν υπάρχει, ρωτήστε αμέσως.

⚠️ Προσοχή

Κάντε τον έλεγχο πριν φύγει το συνεργείο. Αν βρείτε γρατζουνιά αργότερα, η εταιρεία μπορεί να ισχυριστεί ότι τη δημιούργησε κάποιος μετά. Σημειώστε κάθε παρατήρηση σε φύλλο ελέγχου ή φωτογραφίστε τα ελαττώματα με το κινητό σας.

2. Λειτουργία & Κλείδωμα Φύλλων

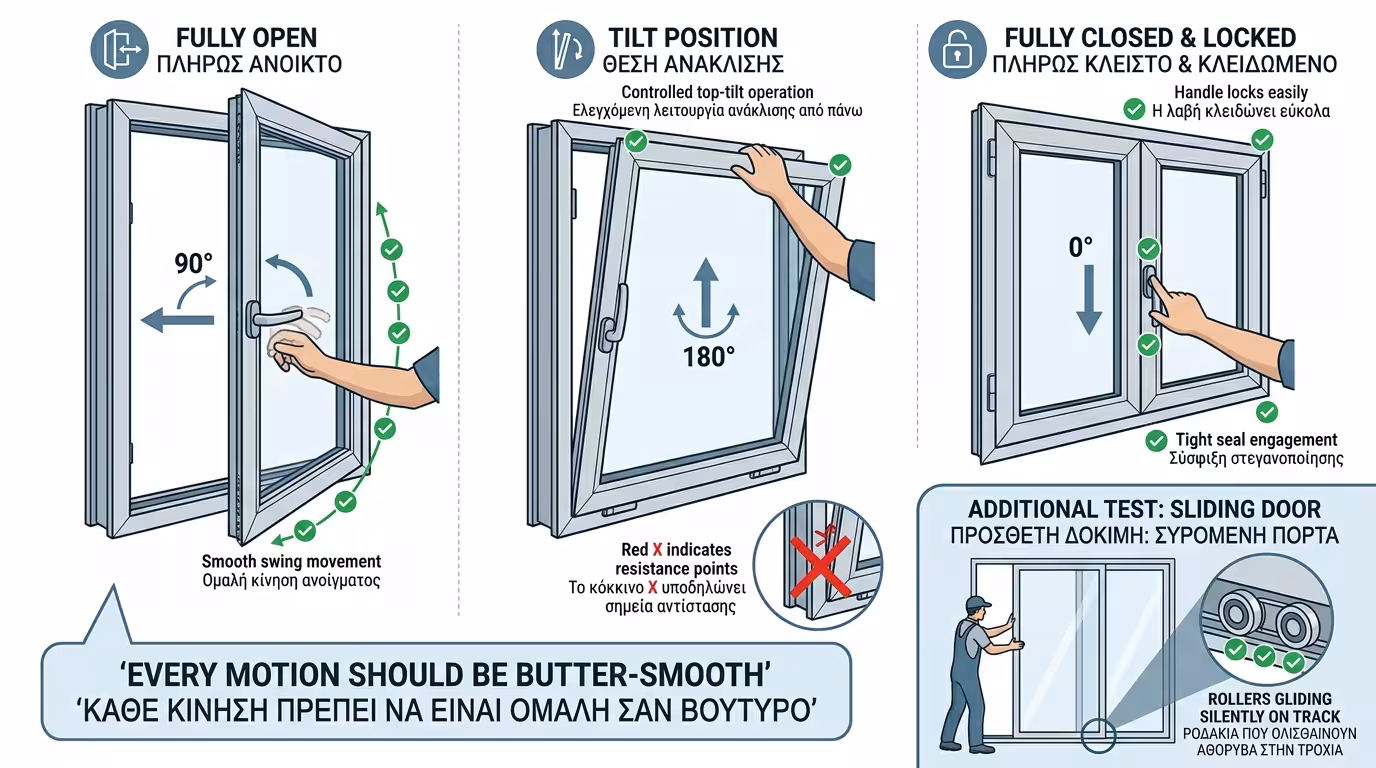

Δοκιμή λειτουργίας φύλλου κουφώματος - βουτυρένιο άνοιγμα-κλείσιμο, ανακλινόμενο

Ανοίξτε, κλείστε, ανακλίνετε - κάθε κίνηση πρέπει να είναι βουτυρένια. Αν χρειάζεται δύναμη, κάτι δεν πάει καλά.

📋 Τι Ελέγχετε

(1) Κάθε φύλλο ανοίγει-κλείνει ομαλά και με ελάχιστη δύναμη. (2) Το χερούλι γυρίζει τέρμα σε όλες τις θέσεις (κλειστό, ανακλινόμενο, ανοιγόμενο) χωρίς βία. (3) Κανένα φύλλο δεν βρίσκει στο πάτωμα ή σε άλλο φύλλο. (4) Τα συρόμενα ολισθαίνουν αθόρυβα: αν τρίζουν, ξεβιδώστε ελαφρώς τη ρυθμιστική βίδα ρουλεμάν.

🔐 Κλείδωμα

Κλειδώστε κάθε κλειδαριά. Ελέγξτε ότι ο κύλινδρος γυρίζει εύκολα, ότι ο μηχανισμός πολλαπλού κλειδώματος (multipoint) κλείνει σε όλα τα σημεία (πάνω, κάτω, μέση), και ότι σας δόθηκαν 3 κλειδιά ανά κλειδαριά.

3. Σφραγίσεις, Αρμοί & Αποστράγγιση

Η αόρατη δουλειά πίσω από τον σοβά. Εδώ κρίνεται η μακροχρόνια αντοχή - δεν μπορείτε να ξαναελέγξετε εύκολα αφού σοβατιστεί.

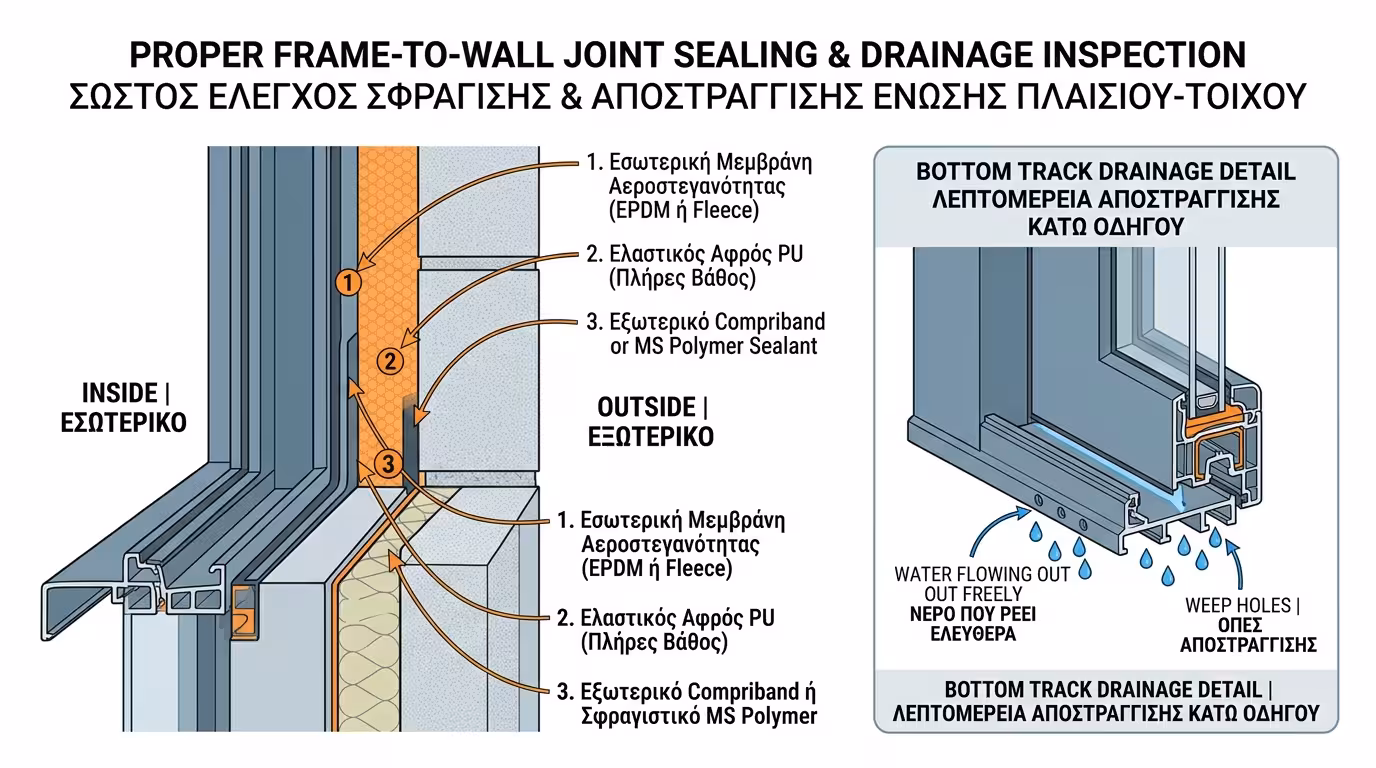

Σφράγιση αρμού κάσα-τοίχος - αφρός, μαστίχες, Compriband, ταινίες EPDM

📋 Τι Ελέγχετε (Αν Δεν Έχει Σοβατιστεί Ακόμα)

(1) Ο αρμός κάσα–τοίχος έχει γεμιστεί με ελαστικό αφρό (flex PU) σε ολόκληρο το βάθος; (2) Στο εξωτερικό υπάρχει Compriband ή σφράγιση με MS πολυμερή; (3) Εσωτερικά, υπάρχει μεμβράνη αεροστεγανότητας (EPDM ή Fleece); (4) Οι νεροχύτες (weep holes) είναι ελεύθεροι; Ρίξτε λίγο νερό στον εξωτερικό οδηγό - πρέπει αμέσως να βγαίνει.

🏠 Ρολά & Σήτες

(1) Κάθε ρολό ανεβοκατεβαίνει ομαλά χωρίς τριγμό ή μπλοκάρισμα. (2) Σε ηλεκτρικά, δοκιμάστε τηλεχειριστήρια ή μπουτόν - αν υπάρχει αυτοματισμός, ελέγξτε αυτόματο stop σε πλήρες κλείσιμο/άνοιγμα. (3) Σήτες: ελέγξτε κύλιση, κιτ, κλείδωμα - μια κουνημένη σήτα θα σπάσει σε ένα χρόνο.

4. Τζάμια, Έγγραφα & Εγγυήσεις

Τα χαρτιά εγγυώνται τα δικαιώματά σας - χωρίς αυτά, κάθε ισχυρισμός για εγγύηση πέφτει στο κενό.

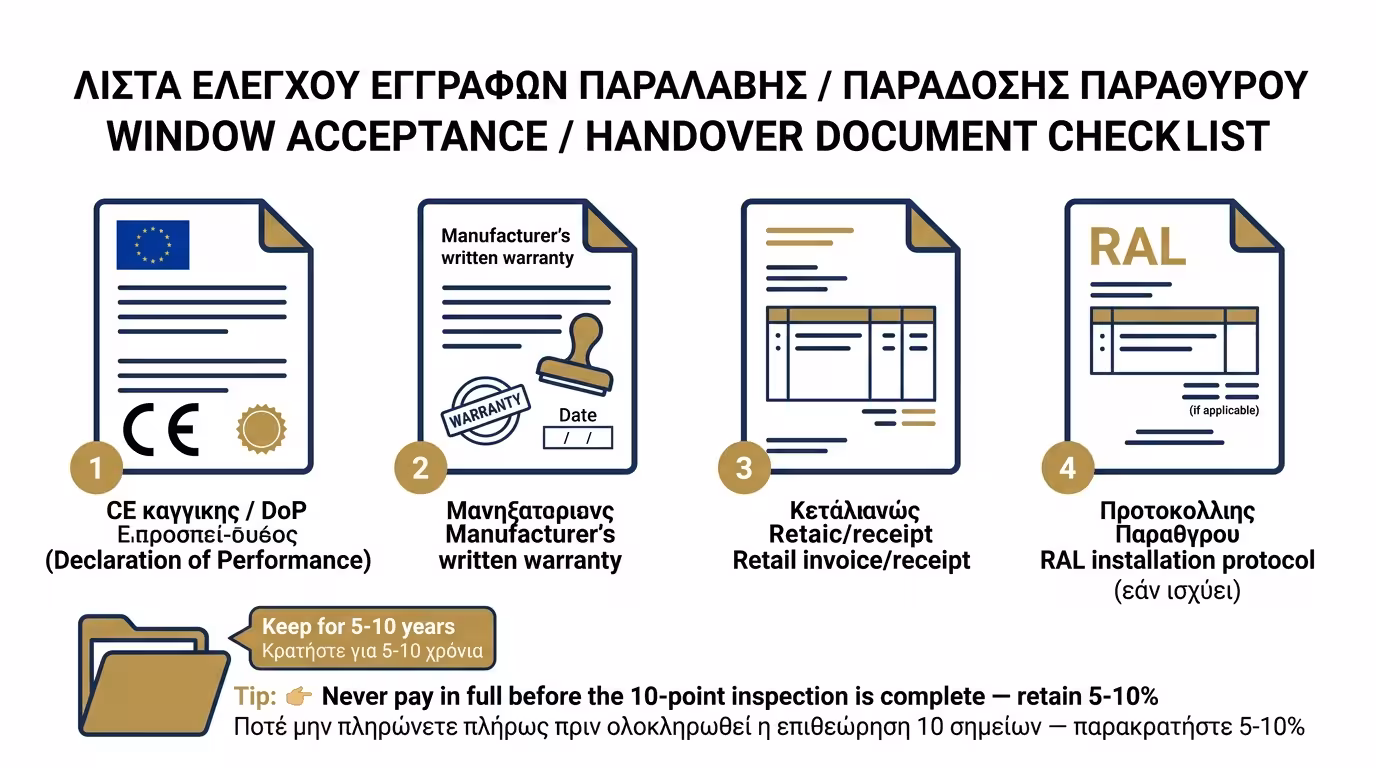

Πιστοποιητικά CE, εγγυήσεις, έντυπα παράδοσης κουφωμάτων - τεκμηρίωση

🔍 Τζάμια

(1) Κοιτάξτε μέσα από τα τζάμια σε γωνία (ότι δεν έχουν λευκή ομίχλη ανάμεσα στα φύλλα - αυτό σημαίνει σπασμένη στεγάνωση). (2) Ελέγξτε ότι τα τζάμια που σας υποσχέθηκαν (π.χ. τριπλά 4-18-4-18-4) αντιστοιχούν στην παραγγελία - ο κωδικός αναγράφεται στο spacer bar. (3) Βεβαιωθείτε ότι δεν υπάρχουν μεγάλες φυσαλίδες, ξένα σώματα μέσα στο τζάμι ή γρατζουνιές.

📄 Απαραίτητα Έγγραφα

(1) Σήμανση CE/DoP (Declaration of Performance) - για κάθε σύστημα προφίλ και υαλοπίνακα, αποδεικνύει ότι πληρεί τα ευρωπαϊκά πρότυπα. (2) Εγγύηση κατασκευαστή (γραπτή, σφραγισμένη, με ημερομηνία). (3) Τιμολόγιο/Απόδειξη λιανικής πώλησης. (4) Πρωτόκολλο εγκατάστασης (αν ισχύει εγγύηση RAL). Φυλάξτε τα σε φάκελο - τα χρειάζεστε σε 5 ή 10 χρόνια.

5. Καθαριότητα Εργοταξίου & Τελικός Κανόνας

🧹 Καθαρισμός

Το συνεργείο εγκατάστασης πρέπει να φύγει αφήνοντας το χώρο καθαρό. Υπολείμματα αφρού πολυουρεθάνης αφαιρούνται, σκόνη σοβά σκουπίζεται, προστατευτικές ταινίες ξεκολλάνε. Αν αφήνουν μπάχαλο, αυτό αντικατοπτρίζει τη δουλειά τους. Μην αφαιρείτε εσείς προστατευτικά φιλμ πριν ολοκληρωθεί ο σοβάς - λειτουργούν ως ασπίδα κατά τη δεύτερη φάση μερεμετιών.

🏠 Ο Κανόνας

Ποτέ μην εξοφλείτε πριν τον έλεγχο. Κρατάτε πάντα παρακράτηση (συνήθως 5-10% ή τελευταία δόση) μέχρι να ολοκληρωθεί ο πλήρης έλεγχος. Σημειώστε τα ευρήματα, φωτογραφίστε τα, ζητήστε ημερομηνία αποκατάστασης πριν πληρώσετε. Ένας σοβαρός επαγγελματίας θα χαρεί να σας εξηγήσει. Ένας κακός θα... βιάζεται να φύγει.
