1. Τοιχοποιία (Χτισίματα)
Όλοι οι τοίχοι (τούβλα, Ytong) πρέπει να έχουν χτιστεί και να έχει περάσει ο απαιτούμενος χρόνος ώστε η λάσπη χτισίματος να έχει στεγνώσει και να "κάτσει" το κτίριο.
Η κατασκευή και η ανακαίνιση ενός κτιρίου μοιάζουν με μια καλορρυθμισμένη ορχήστρα. Κάθε τεχνίτης πρέπει να μπει στον χώρο τη σωστή στιγμή. Μια λάθος "νότα" στο χρονοδιάγραμμα σημαίνει γκρεμίσματα, μερεμέτια, χαμένος χρόνος και, κυρίως, χαμένα χρήματα.
Το σοβάτισμα είναι μια εργασία-"σταθμός". Χωρίζει την οικοδομή σε δύο φάσεις: στα "χοντρά" (μπετά, τούβλα, σωλήνες) και στα "ψιλά" (φινιρίσματα, δάπεδα, χρώματα). Για να μην βρεθείτε στη δυσάρεστη θέση να σκάβετε φρεσκοσοβατισμένους τοίχους, ακολουθήστε την παρακάτω αυστηρή αλληλουχία εργασιών.
Ο σοβατζής είναι αυτός που θα "κρύψει" και θα σφραγίσει τον σκελετό και τα δίκτυα του σπιτιού. Γι' αυτό, πριν φέρει τη μηχανή και τα σακιά του, πρέπει να έχουν τελειώσει τα εξής:
Όλοι οι τοίχοι (τούβλα, Ytong) πρέπει να έχουν χτιστεί και να έχει περάσει ο απαιτούμενος χρόνος ώστε η λάσπη χτισίματος να έχει στεγνώσει και να "κάτσει" το κτίριο.
Ο ηλεκτρολόγος πρέπει να έχει χαράξει τους τοίχους, να έχει τοποθετήσει τα σπιράλ (σωλήνες καλωδίων), τα κυτία των πριζών/διακοπτών και τους πίνακες. Τα κυτία πρέπει να στερεωθούν γερά με ταχύπηκτο γύψο ή τσιμέντο, ελαφρώς πιο έξω από το τούβλο, για να έρθουν "πρόσωπο" με τον μελλοντικό σοβά.
Οι σωληνώσεις ύδρευσης, αποχέτευσης, θέρμανσης (καλοριφέρ/ενδοδαπέδια) και οι σωλήνες αποχέτευσης των κλιματιστικών πρέπει να έχουν μπει στις θέσεις τους.
*Ο Χρυσός Κανόνας:* Πριν κλείσει ο σοβατζής τα κανάλια των υδραυλικών, ο υδραυλικός ΠΡΕΠΕΙ να έχει κάνει "πρεσάρισμα" (δοκιμή του δικτύου υπό πίεση) για να βεβαιωθεί ότι δεν υπάρχει καμία διαρροή.
Οι μεταλλικές ή ξύλινες ψευτόκασες των θυρών και των παραθύρων πρέπει να είναι αλφαδιασμένες και χτιστές. Επίσης, τα μάρμαρα στα πρεβάζια των παραθύρων (ποδιές) μπαίνουν συνήθως πριν το τελικό σοβάτισμα, ώστε ο μάστορας να "γυρίσει" τον σοβά ακριβώς πάνω τους (λαμπάδες) και να σφραγίσει τα κενά.
Όταν ο χώρος σας έχει μόνο τούβλα, σωλήνες και καλώδια, μπαίνει το συνεργείο του σοβά. Η δική τους εργασία δεν γίνεται σε μία μέρα, αλλά ακολουθεί και αυτή ένα εσωτερικό χρονοδιάγραμμα:
Καθαρισμός, τοποθέτηση πλεγμάτων (δίχτυ) στα κανάλια των ηλεκτρολόγων/υδραυλικών και στις ενώσεις μπετού-τούβλου, και εφαρμογή χαλαζιακού ασταριού στις λείες επιφάνειες.
Τοποθέτηση των μεταλλικών προφίλ για το αλφάδιασμα.
Η βασική στρώση. Εδώ ο τοίχος παίρνει τον όγκο του.
Μετά το λάσπωμα, ο σοβάς πρέπει να αφεθεί να "τραβήξει" (να χάσει την υγρασία του και να κάνει τις φυσιολογικές του συρρικνώσεις) για μερικές ημέρες πριν πέσει το τελικό χέρι, αλλιώς θα ρηγματώσει.
Η λεία, λευκή στρώση που ετοιμάζει τον τοίχο για τον ελαιοχρωματιστή.
Αφού φύγει ο σοβατζής και αφήσει το έργο καθαρό, ξεκινάει η τελική ευθεία.

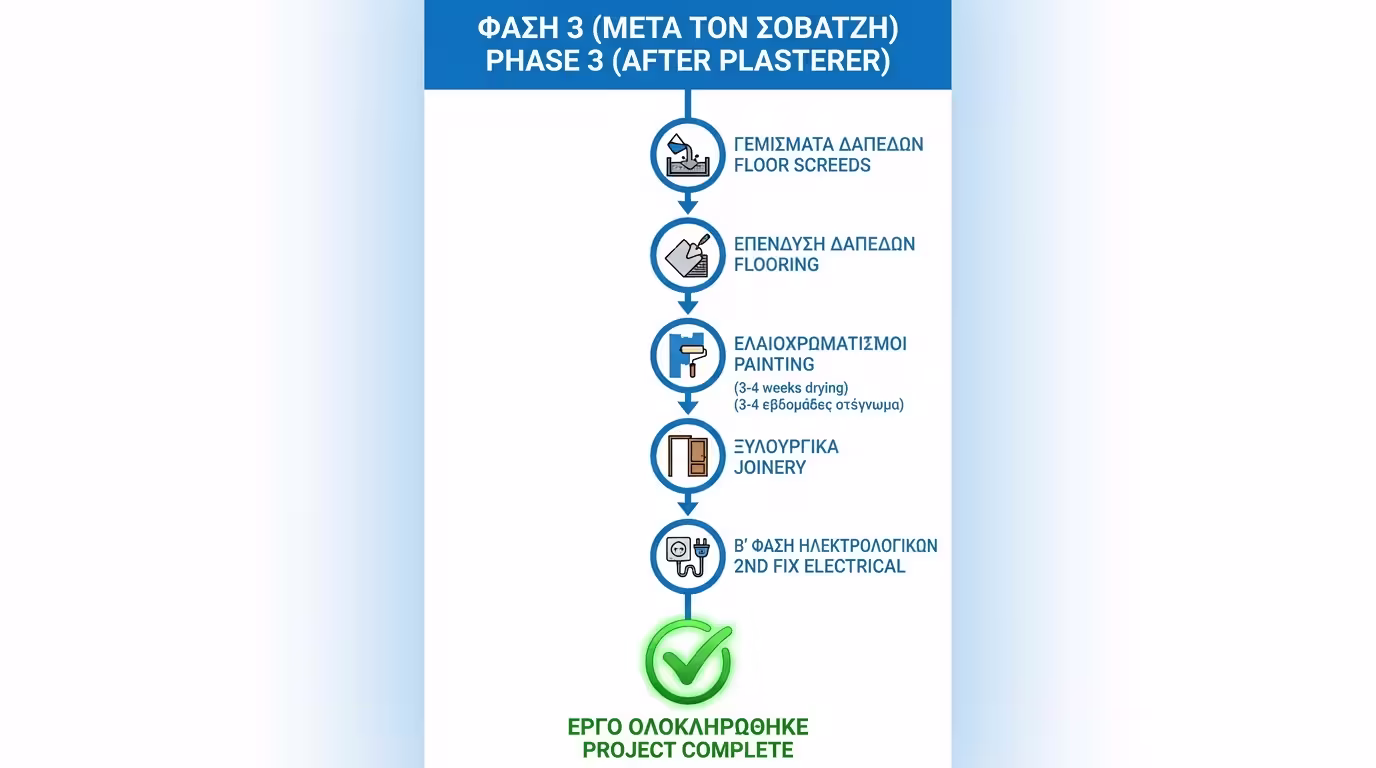

Αφού οι τοίχοι είναι έτοιμοι, πέφτει η τσιμεντοκονία (το γέμισμα) στο δάπεδο για να καλυφθούν οι σωλήνες της θέρμανσης/ύδρευσης και να αλφαδιαστεί το πάτωμα.
Τοποθετούνται τα πλακάκια ή τα κολλητά ξύλινα δάπεδα. (Προσοχή: Τα πλωτά laminate μπαίνουν στο τέλος, μετά το βάψιμο).
Ο μπογιατζής αναλαμβάνει το σπατουλάρισμα, το αστάρωμα και το βάψιμο των τοίχων.
*Σημαντικό:* Ο τοίχος πρέπει να έχει στεγνώσει πλήρως. Ένας παραδοσιακός σοβάς θέλει περίπου 3-4 εβδομάδες (ανάλογα τον καιρό) για να κατέβει η υγρασία του κάτω από το 5%. Αν βαφτεί νωπός, το χρώμα θα ξεφλουδίσει.
Μπαίνουν πάνω στα έτοιμα, σοβατισμένα (και συχνά ήδη βαμμένα) ανοίγματα.
Μπαίνουν οι πρίζες, οι διακόπτες, τα φωτιστικά, οι μπαταρίες του μπάνιου και τα είδη υγιεινής (λεκάνη, νιπτήρας).
⚠️ Το Λάθος της Γυψοσανίδας: Αν σκοπεύετε να φτιάξετε ψευδοροφές από γυψοσανίδα, αυτές τοποθετούνται πάντα ΜΕΤΑ το σοβάτισμα των τοίχων. Το σοβάτισμα παράγει τεράστια επίπεδα υγρασίας στον χώρο (τόνοι νερού εξατμίζονται μέσα στο σπίτι). Αν έχετε βάλει ήδη γυψοσανίδες, το χαρτί τους θα ρουφήξει αυτή την υγρασία, θα παραμορφωθεί και θα κάνει "κοιλιές" πριν καν μπείτε στο σπίτι!
Οι καλοί σοβατζήδες (ειδικά τα συνεργεία με μηχανές) είναι κλεισμένοι μήνες πριν. Μην περιμένετε να τελειώσει ο χτίστης για να αρχίσετε να ψάχνετε συνεργείο, γιατί η οικοδομή σας θα μείνει "νεκρή" για εβδομάδες.
Συμφωνήστε με τον εργολάβο του σοβά ότι έχει την υποχρέωση να μαζέψει τα χοντρά μπάζα και τις πεταμένες λάσπες από τα πατώματα. Αν το δάπεδο είναι γεμάτο βουναλάκια από ξεραμένο τσιμέντο, το συνεργείο της τσιμεντοκονίας ή των πλακιδίων θα σας χρεώσει έξτρα μεροκάματα για να το καθαρίσει.
