Πώς Υπολογίζουμε τα Τετραγωνικά Μέτρα (m²) στο Σοβάτισμα: Σεντόνια, Ανοίγματα και Σενάζ

Όταν έρθει η ώρα της πληρωμής σε ένα έργο σοβατίσματος, η συζήτηση συνήθως ξεκινάει με την ίδια απορία από την πλευρά του ιδιοκτήτη: "Γιατί χρεώνομαι για την επιφάνεια του παραθύρου, αφού εκεί δεν μπήκε σοβάς;"

Ο υπολογισμός των τετραγωνικών μέτρων στην οικοδομή δεν ακολουθεί πάντα την απλή γεωμετρία που μάθαμε στο σχολείο. Ο λόγος είναι ότι οι τιμές των εργατών δεν βασίζονται μόνο στην ποσότητα του υλικού, αλλά κυρίως στον χρόνο και τη δυσκολία της εργασίας. Ας δούμε τους βασικούς κανόνες μέτρησης (επιμετρήσεις) που ισχύουν στην ελληνική αγορά, για να κάνετε τον προϋπολογισμό σας χωρίς δυσάρεστες εκπλήξεις.

1. Ο Βασικός Υπολογισμός (Τα "Σεντόνια")

Όταν ένας τοίχος είναι ενιαίος, χωρίς καθόλου παράθυρα, πόρτες ή εσοχές, τα πράγματα είναι πολύ απλά. Στην αργκό της οικοδομής, αυτός ο τυφλός τοίχος ονομάζεται "σεντόνι".

  • Η μέτρηση: Πολλαπλασιάζουμε το μήκος του τοίχου επί το ύψος του.
  • Παράδειγμα: Ένας τοίχος με μήκος 4 μέτρα και ύψος 3 μέτρα μας δίνει 12 τετραγωνικά μέτρα (12 m²). Αυτά είναι τα καθαρά τετραγωνικά που θα πληρωθούν.

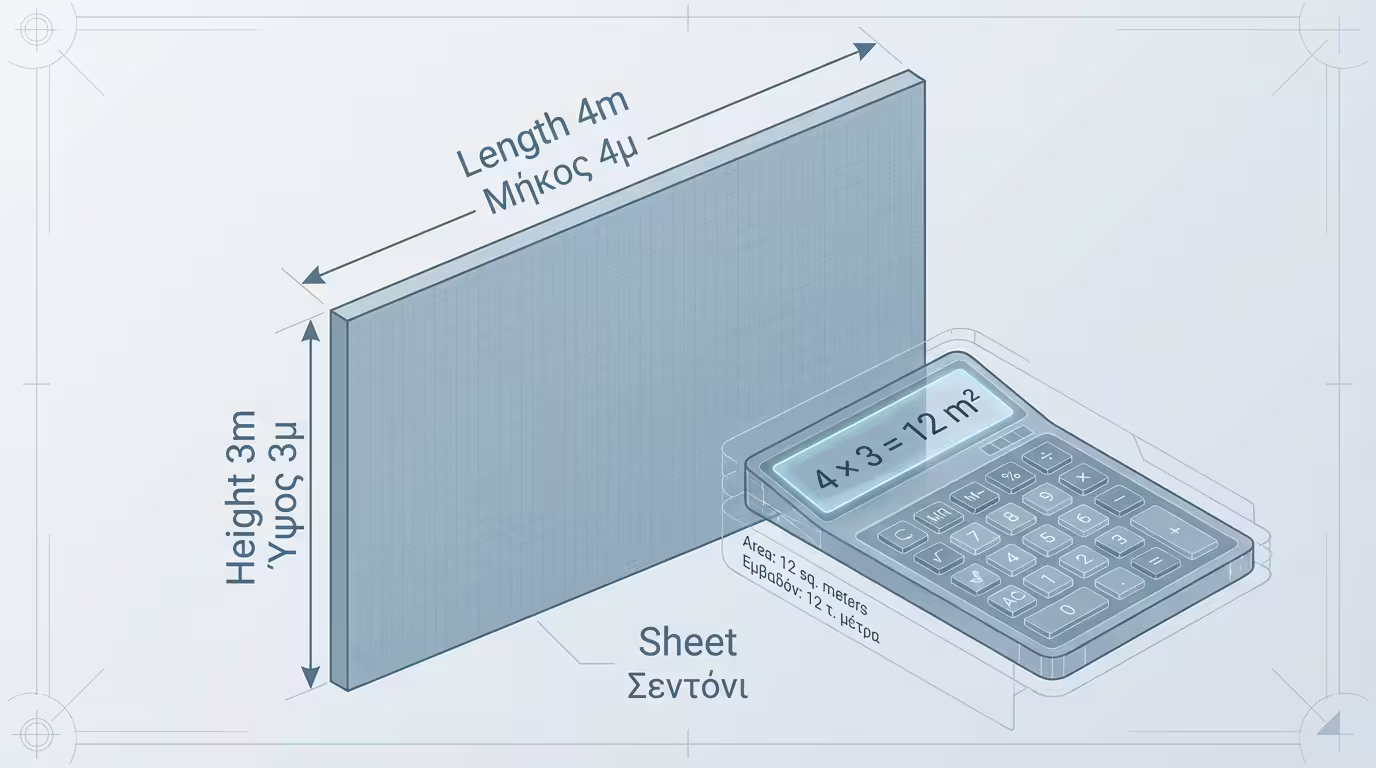

Τυφλός τοίχος χωρίς ανοίγματα - υπολογισμός μήκος x ύψος

2. Ο Κανόνας των Ανοιγμάτων (Πόρτες & Παράθυρα)

Εδώ ξεκινάει η πολυπλοκότητα. Τι γίνεται όταν στον τοίχο υπάρχει μια μπαλκονόπορτα ή ένα παράθυρο; Το κενό δεν σοβατίζεται, άρα λογικά θα έπρεπε να αφαιρεθεί από τα τετραγωνικά του τοίχου, σωστά; Λάθος.

Το γύρισμα του σοβά γύρω-γύρω από το παράθυρο (οι λεγόμενες λαμπάδες ή αποκαλύψεις) απαιτεί την τοποθέτηση γωνιόκρανων, σχολαστικό αλφάδιασμα και εξαιρετική προσοχή. Ένας μάστορας κάνει περισσότερη ώρα να "γυρίσει" μια μικρή λαμπάδα παραθύρου από το να ρίξει λάσπη σε 5 τετραγωνικά ίσιου τοίχου.

Για να αντισταθμιστεί αυτή η δυσκολία, οι εργολάβοι εφαρμόζουν τους εξής κανόνες (βάσει των επίσημων τεχνικών προδιαγραφών):

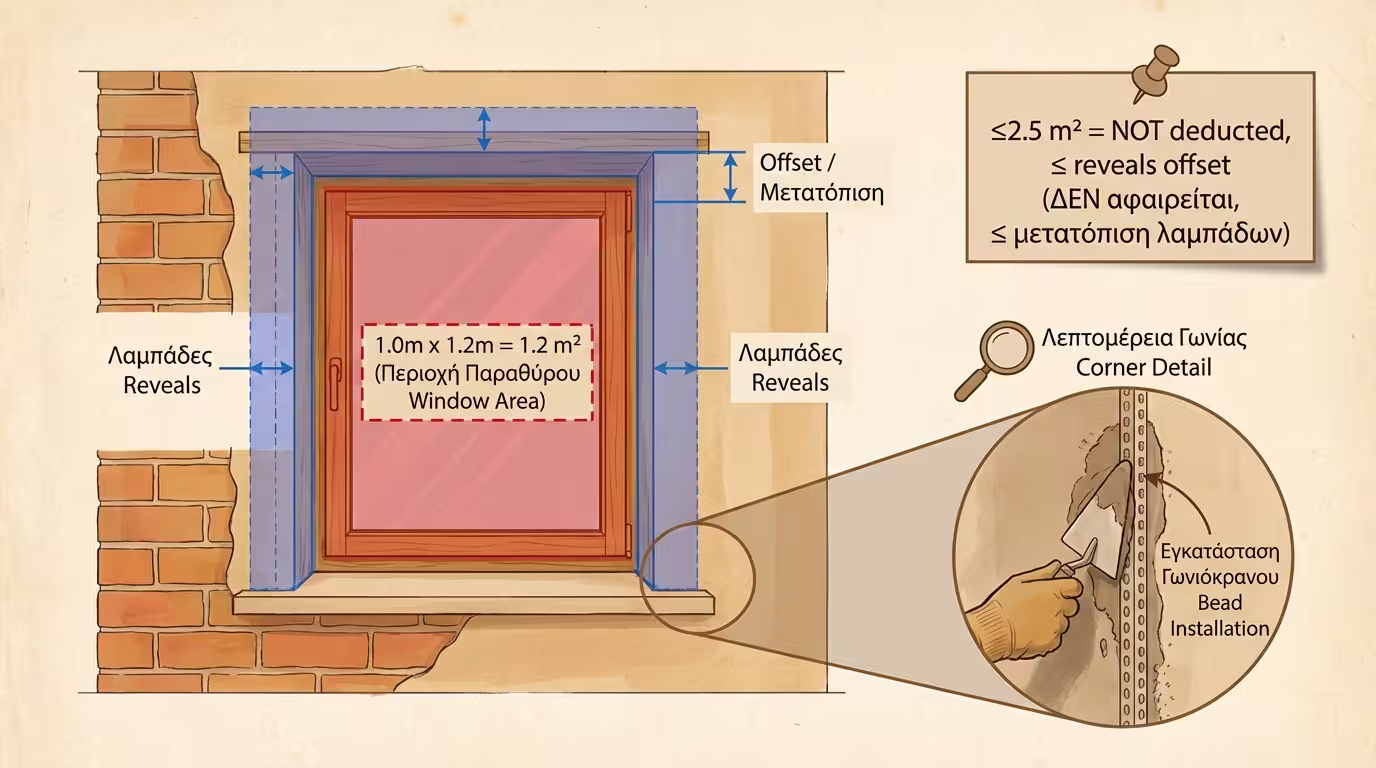

Τοίχος με παράθυρο - λαμπάδες και κανόνας αφαίρεσης

Μικρά Ανοίγματα (έως 2.50 m² - 3.00 m²)

Δεν αφαιρούνται καθόλου από τη μέτρηση του τοίχου. Ο τοίχος μετριέται σαν να ήταν "σεντόνι" (χωρίς τρύπα). Ο αέρας (το κενό) που πληρώνετε καλύπτει την έξτρα εργασία για τις λαμπάδες.

Μεγάλα Ανοίγματα (άνω των 3.00 m²)

Σε μεγάλες τζαμαρίες ή γκαραζόπορτες, το κενό αφαιρείται (ολόκληρο ή το 50% αυτού, ανάλογα με τη συμφωνία). Όμως, σε αυτή την περίπτωση, οι λαμπάδες (το γύρισμα του τοίχου) μετριούνται ξεχωριστά και χρεώνονται με το τρέχον μέτρο (γραμμικό μέτρο).

3. Σενάζ, Δοκάρια και Κολώνες

Πολλές φορές υπάρχουν στοιχεία που προεξέχουν από τον τοίχο, όπως τα εμφανή δοκάρια στο ταβάνι, οι ανεξάρτητες κολώνες ή τα σενάζ (οι οριζόντιες ζώνες από μπετόν στη μέση του τούβλινου τοίχου).

  • Αν αυτά τα στοιχεία έχουν πλάτος μικρότερο από 30-40 εκατοστά, συνήθως δεν μετριούνται με το τετραγωνικό, αλλά με το τρέχον μέτρο (m.m.), καθώς η εργασία είναι καθαρά "γωνιακή" και απαιτεί τοποθέτηση οδηγών και γωνιόκρανων.
  • Τα ταβάνια (οροφές) μετριούνται πάντα χωριστά από τους τοίχους και συνήθως έχουν υψηλότερη τιμή μονάδας, λόγω της τεράστιας δυσκολίας που είδαμε στο προηγούμενο άρθρο.

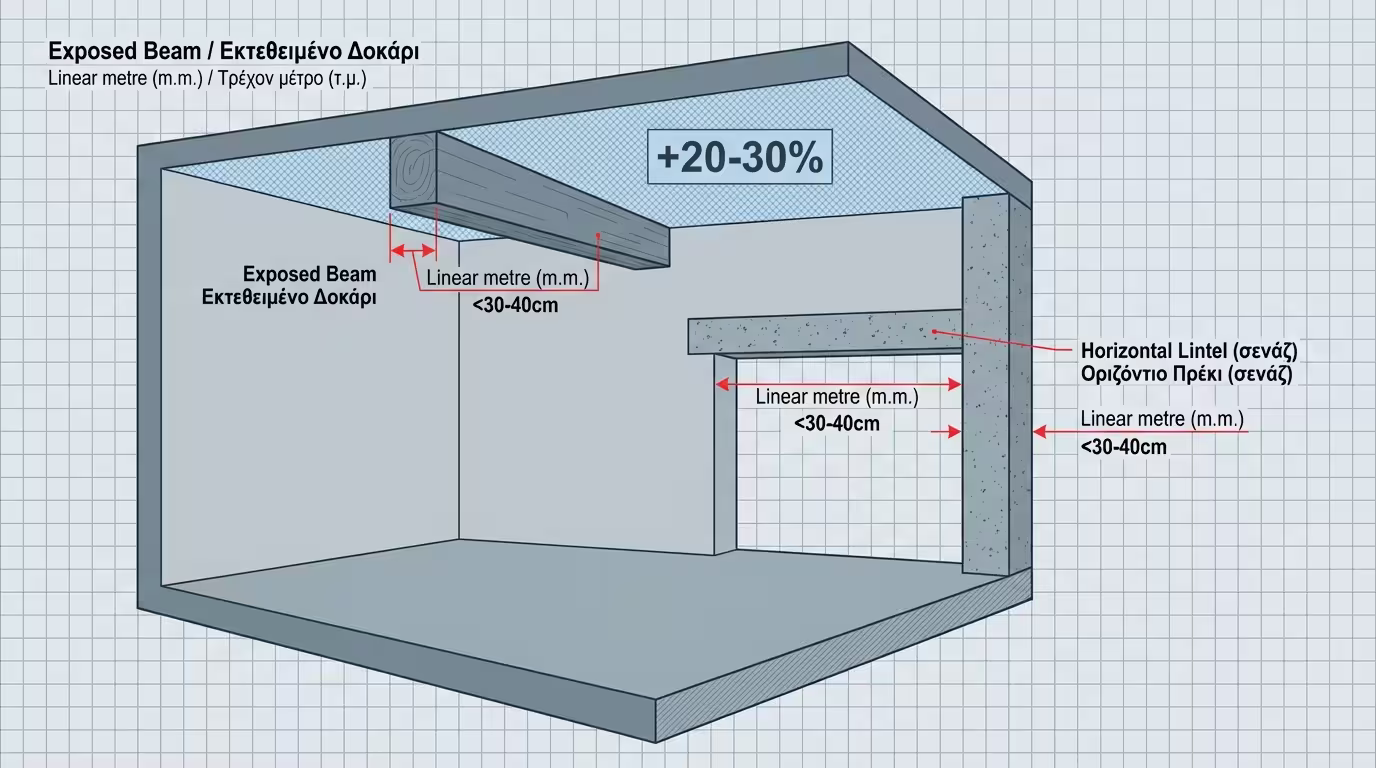

Εμφανές δοκάρι, σενάζ, κολώνα - μέτρηση ανά τρέχον μέτρο

Παράδειγμα στην Πράξη (Πώς βγαίνει ο λογαριασμός)

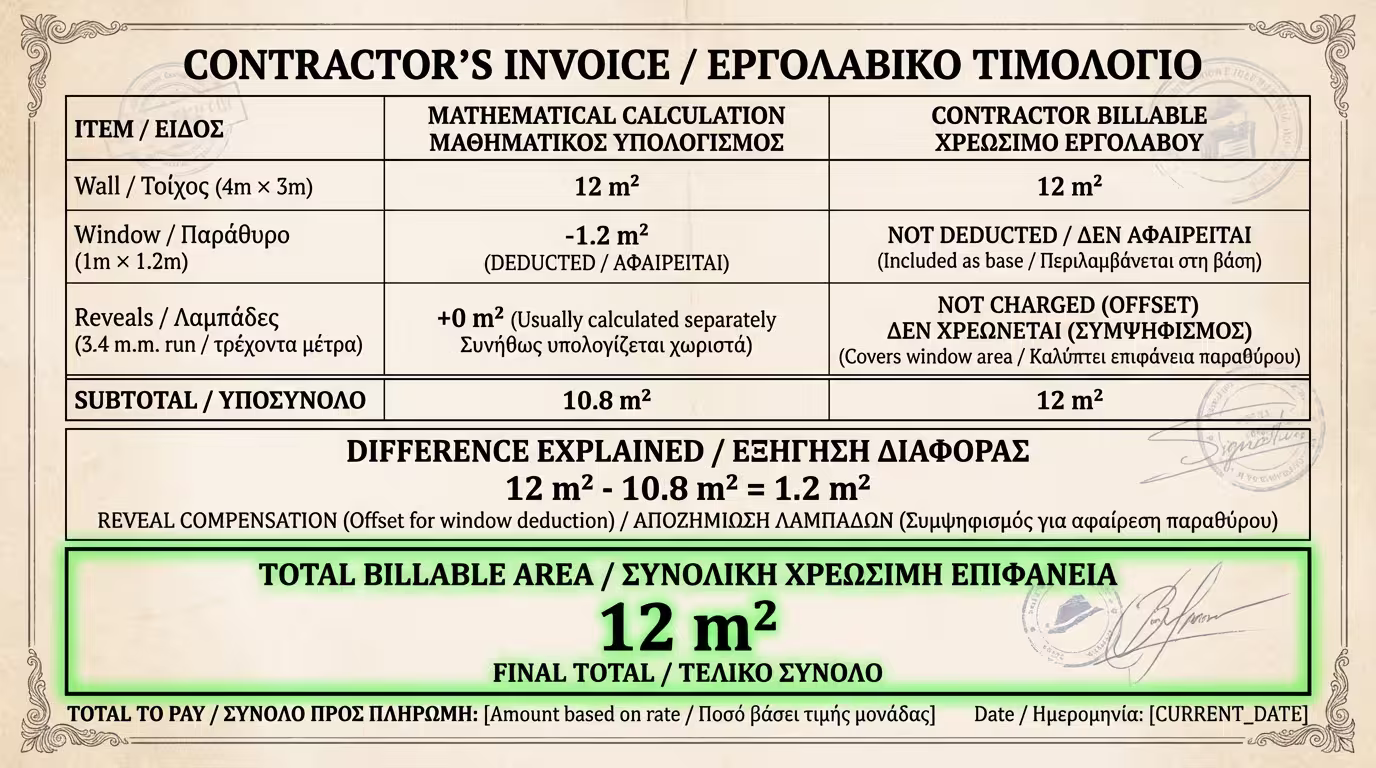

Επιμέτρηση τοίχου δωματίου - μαθηματικός vs εργολαβικός υπολογισμός

Ας δούμε έναν τοίχο δωματίου με διαστάσεις: Μήκος 4.00μ, Ύψος 3.00μ. Στη μέση έχει ένα παράθυρο 1.00μ x 1.20μ.

ΣτοιχείοΜαθηματικός ΥπολογισμόςΕπιμέτρηση ΕργολάβουΑιτιολογία
Συνολικός Τοίχος4.00μ x 3.00μ = 12.00 m²12.00 m²-
Παράθυρο (Κενό)1.00μ x 1.20μ = 1.20 m²Δεν αφαιρείταιΕίναι μικρότερο από 2.50 m²
Λαμπάδες (Γυρίσματα)1.00 + 1.20 + 1.20 = 3.40 τρέχοντα μέτραΔεν χρεώνονται έξτραΤο κόστος τους συμψηφίστηκε με το κενό του παραθύρου
ΤΕΛΙΚΟ ΣΥΝΟΛΟ10.80 m² (Καθαρά)12.00 m² (Χρεώσιμα)Η διαφορά των 1.2m² καλύπτει τις γωνίες του παραθύρου

Χρήσιμα Tips για Ιδιοκτήτες (Για να μη βγείτε χαμένοι)

Η Χρυσή Συμβουλή: Ο μεγαλύτερος κανόνας στην οικοδομή είναι ότι "οι συμφωνίες γίνονται πριν πέσει το πρώτο μυστρί". Πριν κλείσετε τη συμφωνία με το συνεργείο, ζητήστε τους να σας εξηγήσουν γραπτώς τον τρόπο που επιμετρούν τα ανοίγματα (μέχρι πόσα τετραγωνικά τα "κλείνουν" και από πόσα τα αφαιρούν).

1. Διαχωρίστε Υλικά και Εργασία

Αν συμφωνήσετε να πληρώσετε "με το τετραγωνικό" (εργολαβικά), ξεκαθαρίστε αν η τιμή αφορά μόνο την εργασία (τα μεροκάματα) ή αν περιλαμβάνει και τα υλικά (άμμο, τσιμέντο, γωνιόκρανα). Αν τα υλικά είναι δικά σας, εσείς πληρώνετε ακριβώς όσο υλικό καταναλωθεί, άρα το κενό του παραθύρου σας γλιτώνει πραγματικά χρήματα από τα σακιά.

2. Σκαλωσιές

Σε εξωτερικά έργα, διευκρινίστε αν το στήσιμο, το ενοίκιο και το ξεστήσιμο της σκαλωσιάς συμπεριλαμβάνεται στην τιμή ανά τετραγωνικό, ή αν είναι ξεχωριστή, κατ' αποκοπή χρέωση.
