Το πρώτο βήμα είναι να καλέσετε τον δικό σας, αδειούχο ηλεκτρολόγο.
Το πρώτο βήμα είναι να καλέσετε τον δικό σας, αδειούχο ηλεκτρολόγο.
Διαπιστώσατε, όπως αναλύσαμε στα προηγούμενα κεφάλαια, ότι ο παλιός σας πίνακας δεν αντέχει την ολοκαίνουργια αντλία θερμότητας ή τον φορτιστή του ηλεκτρικού σας αυτοκινήτου. Χρειάζεστε επειγόντως περισσότερο ρεύμα (είτε μεγαλύτερο μονοφασικό, είτε μετάβαση σε τριφασικό).
Το πρώτο λάθος που κάνουν πολλοί, είναι να πάρουν τηλέφωνο τον πάροχό τους (π.χ. ΔΕΗ, Protergia, Ήρων) και να ζητήσουν "μεγαλύτερο ρεύμα". Ο πάροχος δεν φέρνει τα καλώδια! Υπεύθυνος για το δίκτυο, τους μετρητές και τη χωρητικότητα είναι αποκλειστικά ο ΔΕΔΔΗΕ (Διαχειριστής Ελληνικού Δικτύου Διανομής Ηλεκτρικής Ενέργειας).
Η διαδικασία για την Επαύξηση Ισχύος έχει ψηφιοποιηθεί σε μεγάλο βαθμό, αλλά παραμένει μια σοβαρή γραφειοκρατική και τεχνική διαδρομή. Ως μηχανικοί, ετοιμάσαμε έναν πρακτικό οδηγό, βήμα προς βήμα, για το τι πρέπει να κάνετε, πόσο θα πληρώσετε και πόσο καιρό θα περιμένετε εν έτει 2026.
Ο ΔΕΔΔΗΕ δεν πρόκειται να σας δώσει περισσότερο ρεύμα (ούτε να σας αλλάξει μετρητή), αν δεν του αποδείξετε ότι η εσωτερική σας εγκατάσταση μπορεί να το αντέξει με ασφάλεια.
Το πρώτο βήμα είναι να καλέσετε τον δικό σας, αδειούχο ηλεκτρολόγο.

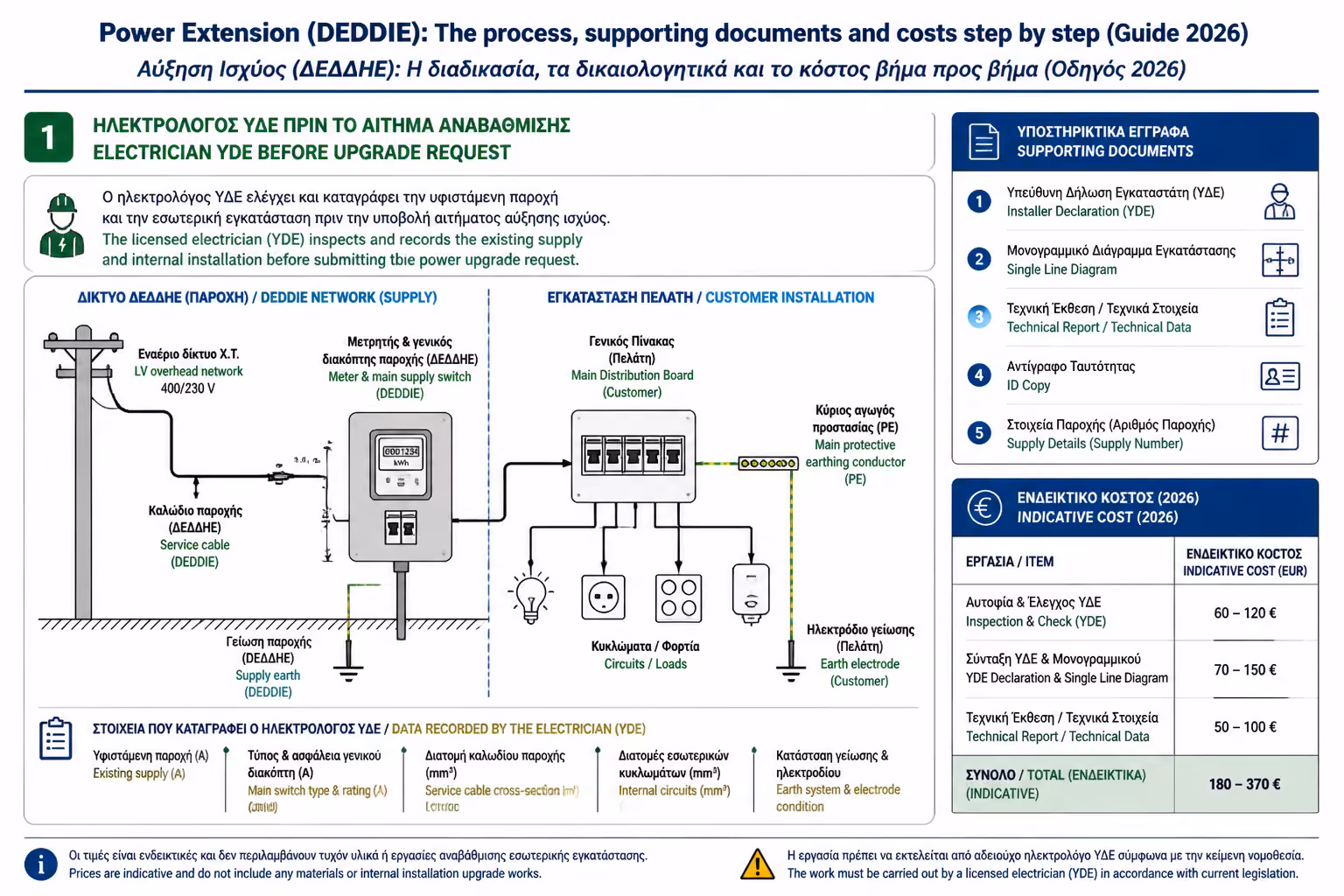

Ο ηλεκτρολόγος θα αναβαθμίσει τον πίνακά σας και το κεντρικό καλώδιο της παροχής (αν απαιτείται).
Στη συνέχεια, θα κάνει μετρήσεις και θα σας εκδώσει μια νέα Υπεύθυνη Δήλωση Εγκαταστάτη (ΥΔΕ), το γνωστό "χαρτί του ηλεκτρολόγου". Πάνω στην ΥΔΕ θα αναγράφεται ρητά η νέα αιτούμενη ισχύς (π.χ. 25 kVA για τριφασικό). Χωρίς αυτό το χαρτί, η αίτηση δεν ξεκινά.

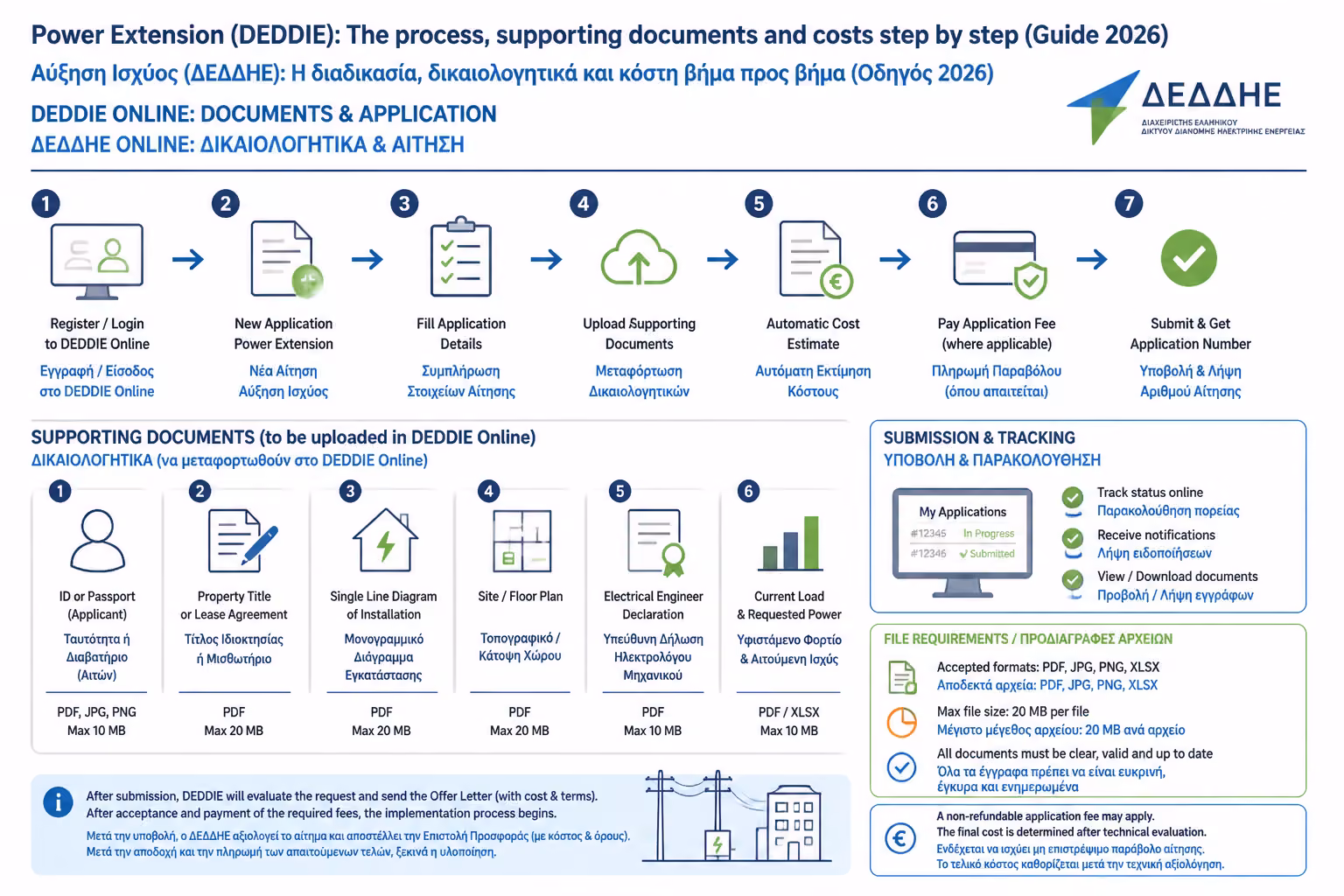

Πλέον, δεν χρειάζεται να στήνεστε στις ουρές των τοπικών πρακτορείων. Η αίτηση γίνεται μέσω του ψηφιακού portal εξυπηρέτησης του ΔΕΔΔΗΕ (apps.deddie.gr), μπαίνοντας με τους κωδικούς TaxisNet.
Τα Βασικά Δικαιολογητικά που θα χρειαστεί να ανεβάσετε (σε PDF) είναι: 1. Αντίγραφο Αστυνομικής Ταυτότητας (ή Διαβατηρίου). 2. Αποδεικτικό ΑΦΜ (μια εκτύπωση από το myAADE ή ένα εκκαθαριστικό). 3. Νέα Υπεύθυνη Δήλωση Εγκαταστάτη (ΥΔΕ): Η οποία, μάλιστα, πλέον καταχωρείται ψηφιακά στο μητρώο από τον ίδιο τον ηλεκτρολόγο. 4. Τίτλος Ιδιοκτησίας ή Μισθωτήριο: Αν ενοικιάζετε, η πλατφόρμα συχνά ζητάει το ηλεκτρονικό μισθωτήριο από το TaxisNet για να επιβεβαιώσει τη νόμιμη χρήση, ενώ σε κάποιες περιπτώσεις απαιτείται και υπεύθυνη δήλωση συναίνεσης του ιδιοκτήτη. 5. Ένας πρόσφατος λογαριασμός ρεύματος: Για να ταυτοποιηθεί ο Αριθμός Παροχής.
Αφού ελεγχθεί ο φάκελός σας, ο ΔΕΔΔΗΕ θα στείλει τεχνικούς για μια αυτοψία στο ρολόι σας (αν η επαύξηση είναι μεγάλη). Θα υπολογίσουν αν το καλώδιο του δρόμου αντέχει το νέο φορτίο ή αν πρέπει να σκάψουν. Στη συνέχεια, θα σας στείλουν ηλεκτρονικά την Οικονομική Προσφορά (Τέλη Σύνδεσης).

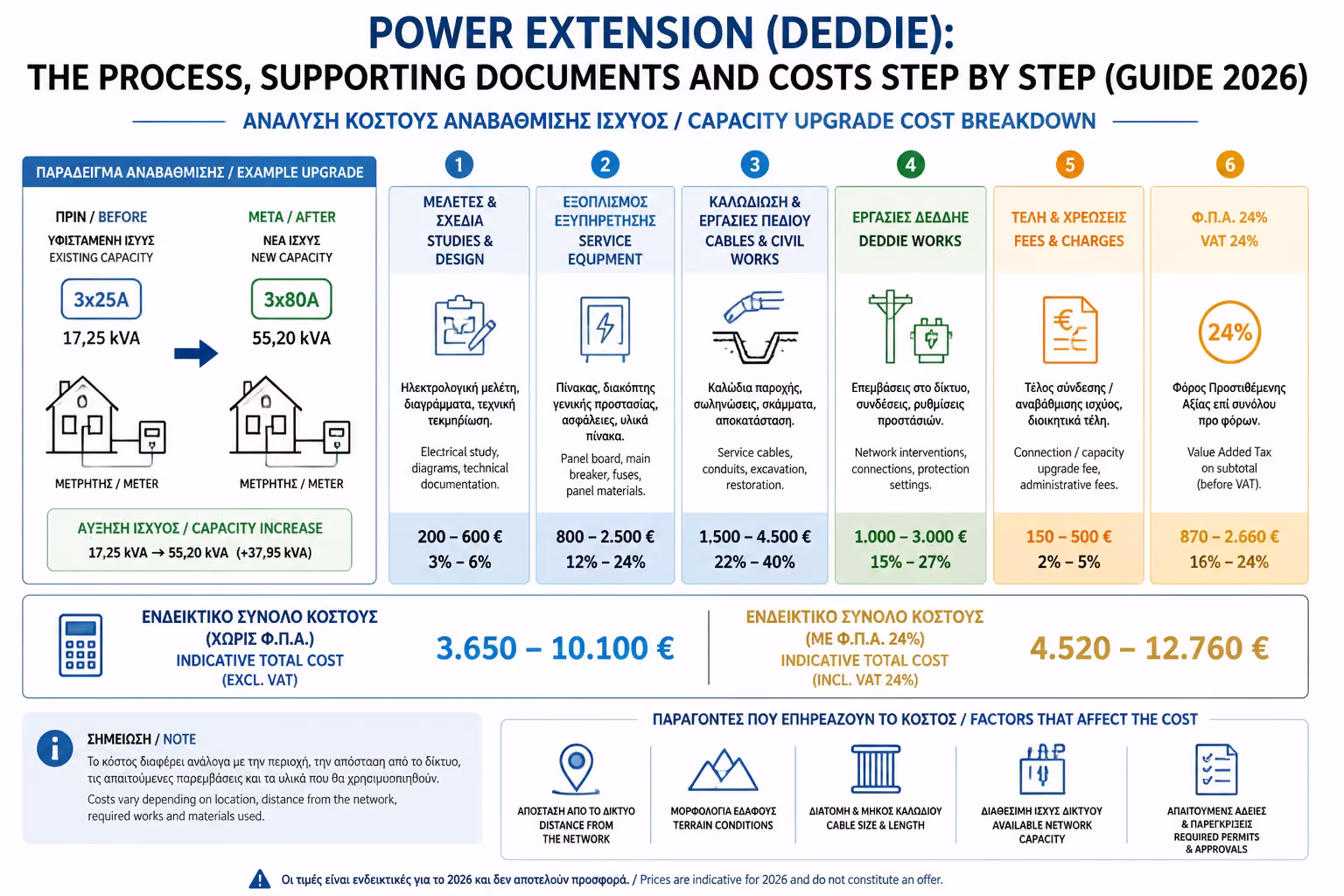

Πόσο Κοστίζει; (Υπολογισμός 2026) Το κόστος της επαύξησης ΔΕΝ είναι σταθερό, αλλά υπολογίζεται με βάση τα kVA (Κιλοβολταμπερ) που ζητάτε επιπλέον από αυτά που ήδη έχετε.
Εφόσον συμφωνείτε, πληρώνετε το ποσό με κωδικό πληρωμής (RF) μέσω e-banking. Αυτό πρακτικά αποτελεί την υπογραφή του Συμβολαίου Σύνδεσης.
Συνήθως περιλαμβάνει μόνο τα τέλη ελέγχου και τη διαφορά ισχύος. Κόστος περίπου 60€ - 120€.
Εδώ πληρώνετε τη διαφορά των 17 kVA (με έναν συντελεστή κόστους ανά kVA) συν το κόστος του νέου, τριφασικού μετρητή. Το τυπικό κόστος που στέλνει ο ΔΕΔΔΗΕ για απλή αλλαγή ρολογιού χωρίς επέκταση δικτύου κυμαίνεται μεταξύ 300€ και 500€.
Αν το σπίτι σας είναι σε απομονωμένο σημείο και ο ΔΕΔΔΗΕ πρέπει να βάλει νέα κολώνα ή να σκάψει μέτρα ολόκληρα στον δρόμο για να φέρει χοντρότερο καλώδιο, η προσφορά μπορεί να ξεπεράσει τα 1.000€.

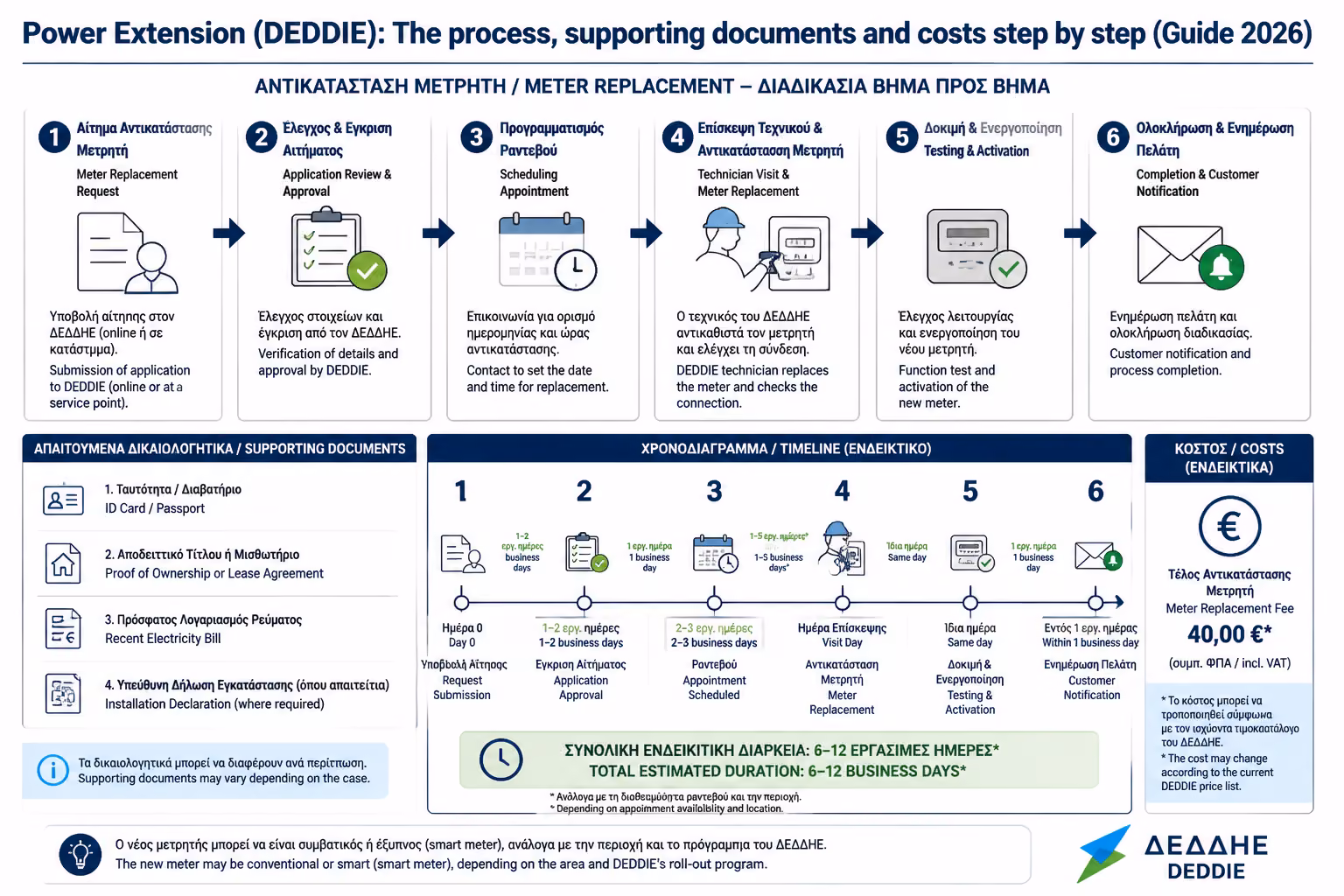

Μόλις "φανεί" η πληρωμή στο σύστημα του ΔΕΔΔΗΕ, η υπόθεση πηγαίνει στο τμήμα κατασκευών. Ένα συνεργείο του εργολάβου του ΔΕΔΔΗΕ θα έρθει στο σπίτι σας. Η διαδικασία είναι γρήγορη: Διακόπτουν το ρεύμα. Αφαιρούν τον παλιό μετρητή. Τοποθετούν τον νέο, ψηφιακό έξυπνο μετρητή (Smart Meter). Τον συνδέουν με το νέο κεντρικό σας καλώδιο (που σας έχει ήδη αφήσει έτοιμο ο δικός σας ηλεκτρολόγος).
Μόλις ο ΔΕΔΔΗΕ ολοκληρώσει τη δουλειά και το νέο ρολόι αρχίσει να μετράει, η διαδικασία δεν έχει τελειώσει γραφειοκρατικά.
Πρέπει να καλέσετε την εταιρεία που σας πουλάει ρεύμα (τον Πάροχο) και να τους ενημερώσετε ότι η παροχή σας έγινε τριφασική (ή ότι αυξήθηκε η ισχύς). Θα χρειαστεί να υπογράψετε μια νέα Σύμβαση Προμήθειας, καθώς πλέον αλλάζουν οι χρεώσεις των ρυθμιζόμενων τελών (πληρώνετε μεγαλύτερο πάγιο για τη χρήση του δικτύου).
Αν δεν το κάνετε εγκαίρως, ενδέχεται να υπάρξει εμπλοκή με την έκδοση των λογαριασμών σας, καθώς το σύστημα του παρόχου δεν θα ταυτίζεται με τα στοιχεία του ΔΕΔΔΗΕ.
Αυτή είναι η πιο συχνή πηγή εκνευρισμού για τους καταναλωτές. Αν και οι διαδικασίες ψηφιοποιήθηκαν, οι χρόνοι υλοποίησης εξαρτώνται από τον φόρτο εργασίας του τοπικού πρακτορείου του ΔΕΔΔΗΕ.
Συμβουλή Μηχανικού: Μην παραγγέλνετε ποτέ την Αντλία Θερμότητας ή το Αυτοκίνητο αν δεν έχετε στα χέρια σας την πληρωμένη προσφορά του ΔΕΔΔΗΕ. Ξεκινήστε την αίτηση τουλάχιστον ένα τρίμηνο πριν σκοπεύετε να κάνετε τη μεγάλη αγορά της συσκευής σας.
Επόμενο Βήμα: Πολλοί ιδιοκτήτες ρωτούν: "Δεν θέλω να μπλέξω με τον ΔΕΔΔΗΕ και τις επαυξήσεις. Αν αγοράσω ηλεκτρικό αυτοκίνητο και το βάλω στην απλή, μονοφασική μου πρίζα, τι θα συμβεί;" Συνεχίστε στο επόμενο άρθρο για να απομυθοποιήσουμε την ηλεκτροκίνηση στο σπίτι: Μπορεί ένα Μονοφασικό Σπίτι να αντέξει Ηλεκτρικό Αυτοκίνητο; Τι ισχύει στην πράξη.
Από τη μέρα της αίτησης μέχρι να σας έρθει η προσφορά μεσολαβούν 10 - 20 ημέρες. Από τη μέρα που θα πληρώσετε μέχρι να έρθουν να βάλουν το ρολόι, υπολογίστε άλλες 15 - 30 ημέρες. Σύνολο: περίπου 1 έως 1.5 μήνας.
Αν ο ΔΕΔΔΗΕ πρέπει να σκάψει, να κλείσει δρόμους, να πάρει άδεια από τον Δήμο ή να στήσει κολώνες, η αναμονή μπορεί εύκολα να διαρκέσει από 3 έως 6 μήνες.
Επιστροφή στην κατηγορία.
Μετάβαση στην κατηγορίαΕπιστροφή στον κεντρικό οδηγό.
Μετάβαση στον οδηγό
