Τι μπορεί να θεωρεί ο ιδιοκτήτης
Ότι η τιμή περιλαμβάνει αποκομιδή μπαζών, κόλλες, αρμόστοκους, υγρομόνωση, είδη υγιεινής, ΦΠΑ, μικροαποκαταστάσεις και εγγύηση.
Όταν ένας ιδιοκτήτης αναθέτει την ανακαίνιση ενός μπάνιου, συχνά η συμφωνία γίνεται προφορικά: “τόσα χρήματα, τόσες μέρες, όλα μέσα”. Αυτό μπορεί να φαίνεται απλό και γρήγορο, αλλά στην πράξη αφήνει πολλά σημεία ανοιχτά.
Τι ακριβώς περιλαμβάνει η τιμή; Ποιος αγοράζει τα υλικά; Τι γίνεται αν καθυστερήσει το έργο; Ποιος ευθύνεται αν εμφανιστεί διαρροή μετά την παράδοση; Τι γίνεται αν ο ιδιοκτήτης αλλάξει γνώμη στη μέση της εργασίας; Πότε πληρώνεται η προκαταβολή; Πότε θεωρείται ότι το έργο παραδόθηκε;
Αυτά τα ερωτήματα δεν πρέπει να απαντώνται “στο περίπου”. Πρέπει να συμφωνούνται γραπτώς.
Το ιδιωτικό συμφωνητικό με τον εργολάβο ή την τεχνική εταιρεία είναι το έγγραφο που ξεκαθαρίζει το αντικείμενο, το κόστος, το χρονοδιάγραμμα, τις υποχρεώσεις και τις ευθύνες κάθε πλευράς.
Δεν χρειάζεται κάθε μικρή εργασία να γίνει πολύπλοκη νομική σύμβαση. Όμως για μια πλήρη ανακαίνιση μπάνιου, ειδικά όταν το κόστος είναι αρκετές χιλιάδες ευρώ, ένα καθαρό συμφωνητικό προστατεύει και τον ιδιοκτήτη και τον επαγγελματία.
Η προφορική συμφωνία έχει ένα βασικό πρόβλημα: όταν όλα πάνε καλά, κανείς δεν τη θυμάται. Όταν όμως προκύψει διαφωνία, ο καθένας μπορεί να θυμάται διαφορετικά πράγματα.
Ότι η τιμή περιλαμβάνει αποκομιδή μπαζών, κόλλες, αρμόστοκους, υγρομόνωση, είδη υγιεινής, ΦΠΑ, μικροαποκαταστάσεις και εγγύηση.
Ότι η συμφωνία αφορά μόνο βασικά εργατικά, συγκεκριμένες εργασίες και ημέρες, χωρίς απρόβλεπτα, έξτρα υλικά ή αλλαγές στη διάταξη.
Αν αυτά δεν έχουν γραφτεί, η διαφωνία είναι σχεδόν αναπόφευκτη.
Ένα συμφωνητικό δεν είναι ένδειξη δυσπιστίας. Είναι εργαλείο καθαρής συνεργασίας.
Το ιδιωτικό συμφωνητικό είναι μια γραπτή συμφωνία μεταξύ δύο ή περισσότερων μερών. Στην ανακαίνιση μπάνιου, ο ρόλος του είναι να κλειδώνει ποιος αναλαμβάνει τι, με ποιο κόστος και με ποιους κανόνες.
Δεν αντικαθιστά άδειες, ασφαλιστικές υποχρεώσεις, παραστατικά ή τεχνικές μελέτες όπου απαιτούνται. Τα συμπληρώνει και τα οργανώνει.
Ιδιοκτήτης, εργολάβος, τεχνική εταιρεία ή άλλος επαγγελματίας που αναλαμβάνει το έργο.
Περιγράφει το αντικείμενο, τον χώρο και το ακριβές τεχνικό scope της ανακαίνισης.
Γράφει συνολικό τίμημα, τι περιλαμβάνεται, τι εξαιρείται και πώς θα πληρωθεί.
Ορίζει έναρξη, ολοκλήρωση, στάδια, καθυστερήσεις και βασικές εγγυήσεις.
Ιδιωτικό συμφωνητικό καλό είναι να υπάρχει πάντα όταν το έργο ξεφεύγει από μια μικρή επισκευή.
Είναι ιδιαίτερα σημαντικό όταν το έργο έχει αρκετό τεχνικό, οικονομικό ή οργανωτικό βάρος ώστε μια παρεξήγηση να κοστίσει ακριβά.
Για μια απλή αλλαγή μπαταρίας ή μια μικρή επισκευή, ένα πλήρες συμφωνητικό μπορεί να είναι υπερβολικό. Για ένα έργο όμως 3.000€, 5.000€ ή 8.000€, η γραπτή συμφωνία είναι βασική προστασία.
Όταν εμπλέκονται πολλά στάδια και πολλά τεχνικά αντικείμενα.
Όσο μεγαλύτερος ο προϋπολογισμός, τόσο μεγαλύτερη η ανάγκη για καθαρούς όρους.
Υδραυλικά, ηλεκτρολογικά, πλακάκια και αγορές από τον εργολάβο θέλουν σαφή κατανομή ευθυνών.
Όταν υπάρχουν δόσεις, προθεσμίες και συγκεκριμένοι χρόνοι παράδοσης.
Χρειάζονται επιπλέον κανόνες για κοινόχρηστα, ώρες εργασίας και όχληση.
Αν υπάρχει διοικητικό σκέλος ή ρίσκο κρυφών προβλημάτων, το συμφωνητικό γίνεται απαραίτητο.
Το συμφωνητικό πρέπει να αναφέρει καθαρά ποιοι υπογράφουν.
Ονοματεπώνυμο, ΑΦΜ, ΔΟΥ, διεύθυνση κατοικίας, στοιχεία επικοινωνίας και ιδιότητα ως ιδιοκτήτη ή νόμιμου εκπροσώπου.
Επωνυμία ή ονοματεπώνυμο, ΑΦΜ, ΔΟΥ, έδρα, στοιχεία επικοινωνίας, νόμιμος εκπρόσωπος και επαγγελματική ιδιότητα.
Αν το ακίνητο έχει περισσότερους ιδιοκτήτες, πρέπει να είναι σαφές ποιος υπογράφει και με ποια εξουσιοδότηση.

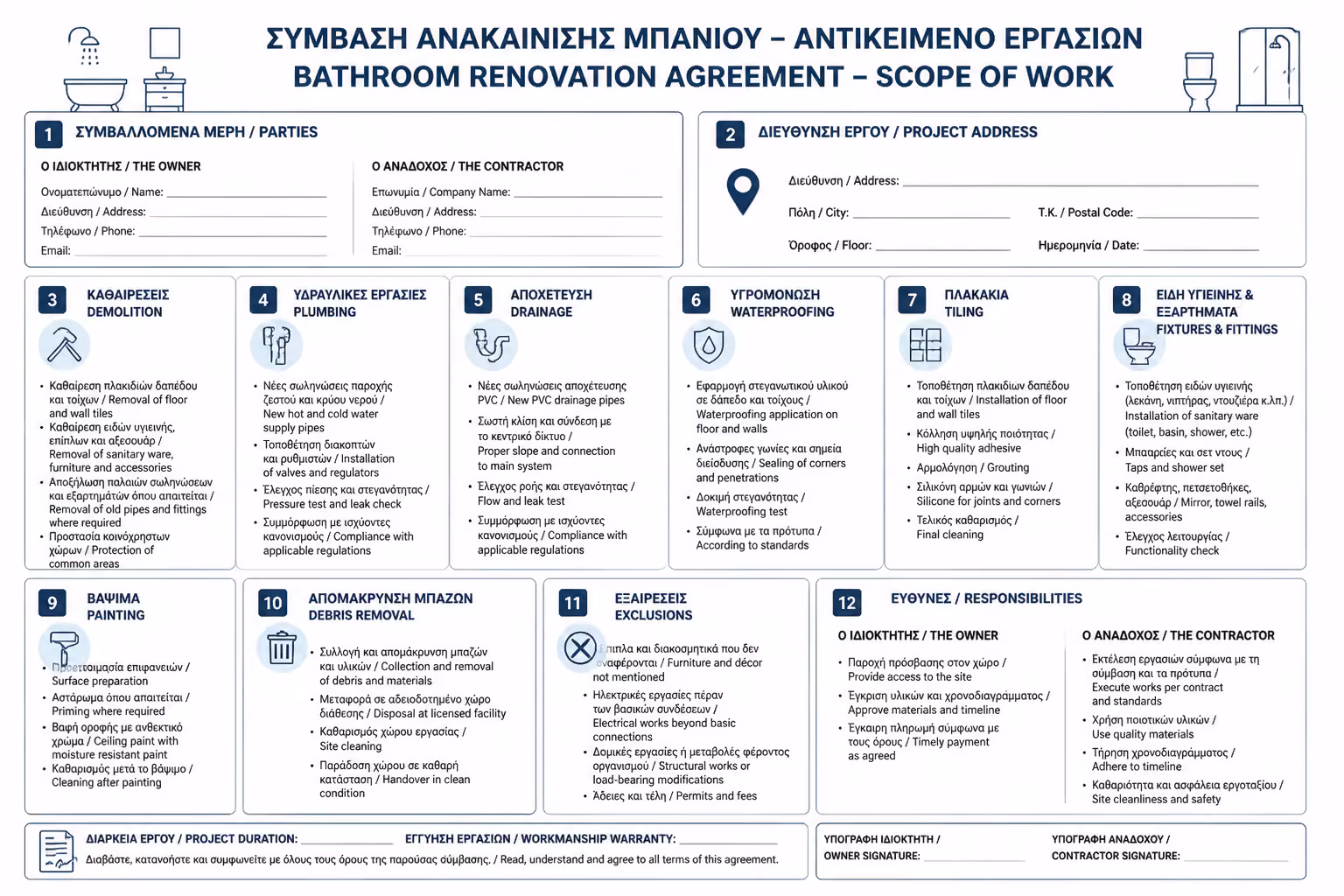

Το σημαντικότερο μέρος του συμφωνητικού είναι η περιγραφή του έργου.
Δεν αρκεί να γράφει:
Ανακαίνιση μπάνιου.
Πρέπει να περιγράφει συγκεκριμένα τι θα γίνει.
Παλιά πλακάκια, είδη υγιεινής και μπάζα πρέπει να αναφέρονται ρητά.
Υδραυλικά, αποχέτευση, νέο σιφώνι, ηλεκτρολογικές παρεμβάσεις και προετοιμασία βάσης.
Τσιμεντοκονία, ρύσεις, υγρομόνωση, τοποθέτηση πλακιδίων και αρμολόγηση.
Τοποθέτηση λεκάνης, νιπτήρα, επίπλου, μπαταριών, καμπίνας και τελικός καθαρισμός.
Όσο πιο αναλυτική είναι η περιγραφή, τόσο λιγότερα περιθώρια παρεξήγησης υπάρχουν.
Ένα σωστό συμφωνητικό πρέπει να ξεχωρίζει καθαρά τα περιλαμβανόμενα και τις εξαιρέσεις.
Οι εξαιρέσεις δεν είναι κάτι αρνητικό. Αντιθέτως, κάνουν τη συμφωνία πιο καθαρή.
Εργατικά, υλικά υποδομής, κόλλες, αρμόστοκοι, σωληνώσεις, σιφώνι, ηλεκτρολογικά, υγρομονωτικά, αποκομιδή μπαζών, ΦΠΑ, όρια για είδη υγιεινής και μεταφορές.
Πλακάκια επιλογής πελάτη, καμπίνα, φωτιστικά, αξεσουάρ, ειδικές κατασκευές, απρόβλεπτες βλάβες, άδειες, ένσημα αν δεν έχουν συμφωνηθεί και πρόσθετες εργασίες εκτός scope.
Το συμφωνητικό πρέπει να αναφέρει το οικονομικό αντικείμενο με σαφήνεια.
Πρέπει να ξεκαθαρίζει:
Το συμφωνητικό πρέπει να γράφει καθαρά ποιο είναι το τελικό τίμημα του έργου.
Η τιμή χωρίς σαφή αναφορά στον ΦΠΑ δημιουργεί εύκολα παρερμηνείες.
Πρέπει να φαίνεται αν μιλάμε μόνο για εργατικά ή για συνολική προμήθεια και τοποθέτηση.
Όπου υπάρχει τέτοια υποχρέωση, δεν πρέπει να μένει ασαφές ποιος την αναλαμβάνει.
Η απομάκρυνση μπαζών και υπολειμμάτων πρέπει να αναφέρεται ρητά.
Έτσι ο πελάτης ξέρει ποιο επίπεδο εξοπλισμού έχει υπολογιστεί.
Αυτό βοηθά να κοστολογούνται καθαρά όσα προκύψουν εκτός αρχικού scope.
Για παράδειγμα, είναι καλύτερο να γράφει:
Η τιμή περιλαμβάνει είδη υγιεινής έως 900€ συμπεριλαμβανομένου ΦΠΑ.
παρά:
Η τιμή περιλαμβάνει είδη υγιεινής.
Η δεύτερη φράση είναι αόριστη και μπορεί να οδηγήσει σε διαφωνία.

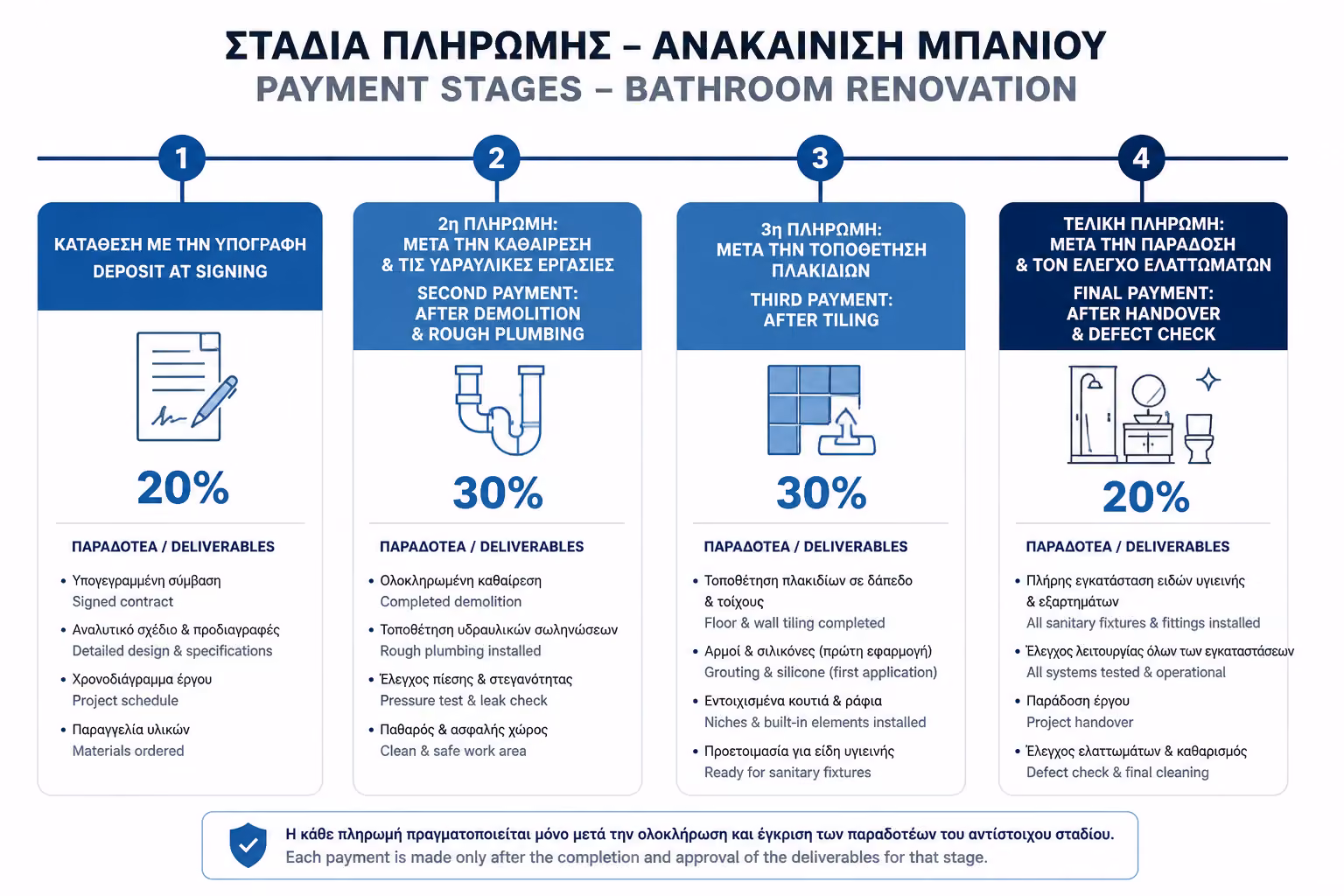

Το συμφωνητικό πρέπει να αναφέρει πότε πληρώνεται κάθε ποσό.
Ένα απλό παράδειγμα πληρωμών μπορεί να είναι:
Μια λογική προκαταβολή μπορεί να καλύπτει την εκκίνηση και τις πρώτες αγορές υλικών.
Η επόμενη δόση μπορεί να συνδέεται με την ολοκλήρωση αποξηλώσεων και βασικών δικτύων.
Ένα ενδιάμεσο στάδιο πληρωμής έχει νόημα όταν έχει ολοκληρωθεί μεγάλο μέρος του έργου.
Το τελευταίο ποσό καλό είναι να συνδέεται με έλεγχο, παρατηρήσεις και οριστική παραλαβή.
Η προκαταβολή είναι φυσιολογική, ειδικά αν ο εργολάβος αγοράζει υλικά. Όμως πρέπει να είναι λογική και να συνδέεται με το αντικείμενο.
Δεν είναι σωστό ο ιδιοκτήτης να έχει πληρώσει σχεδόν όλο το έργο πριν ολοκληρωθεί. Ούτε είναι σωστό ο εργολάβος να χρηματοδοτεί όλο το έργο χωρίς πληρωμές στα ενδιάμεσα στάδια.
Η ισορροπία προστατεύει και τις δύο πλευρές.
Το συμφωνητικό πρέπει να αναφέρει τουλάχιστον τα εξής:
Να είναι σαφές πότε ξεκινά πραγματικά το έργο και όχι απλώς πότε “συμφωνήθηκε”.
Ο συνολικός χρόνος βοηθά και τα δύο μέρη να οργανώσουν τις υποχρεώσεις τους.
Μια συγκεκριμένη στόχευση παράδοσης περιορίζει τις αόριστες δεσμεύσεις.
Τα ορόσημα κάνουν πιο καθαρό τι πρέπει να έχει γίνει σε κάθε φάση.
Πρέπει να υπάρχει προκαθορισμένος τρόπος αντιμετώπισης αν το πρόγραμμα πάει πίσω.
Έτσι ξεχωρίζουν τα πραγματικά σφάλματα από τις εξωτερικές αιτίες.
Για παράδειγμα, μπορεί να υπάρξει καθυστέρηση επειδή:
Η τροφοδοσία υλικών μπορεί να αλλάξει τον ρυθμό του έργου χωρίς ευθύνη του συνεργείου.
Οι νέες επιλογές συχνά φέρνουν αναμονές, ανασχεδιασμό ή νέα παραγγελία.
Ένα τεχνικό πρόβλημα που αποκαλύπτεται μετά τις αποξηλώσεις αλλάζει εύκολα το πρόγραμμα.
Όταν το δίκτυο είναι χειρότερο από το αναμενόμενο, ο χρόνος επηρεάζεται άμεσα.
Ζητήματα με κλειδιά, ωράρια ή πολυκατοικία μπορούν να μπλοκάρουν την εξέλιξη.
Κοινόχρηστοι κανόνες, ασανσέρ ή παράπονα γειτόνων μπορεί να περιορίσουν τις εργασίες.
Το χρονοδιάγραμμα πρέπει να είναι ρεαλιστικό. Δεν πρέπει να υπόσχεται αδύνατες ημερομηνίες μόνο για να κλείσει η δουλειά.
Η ρήτρα καθυστέρησης είναι ένα ποσό ή μια συνέπεια που συμφωνείται αν το έργο καθυστερήσει αδικαιολόγητα.
Δεν είναι πάντα απαραίτητη σε μικρά έργα, αλλά μπορεί να έχει νόημα όταν υπάρχουν συγκεκριμένοι λόγοι πίεσης:
Όταν το έργο πρέπει να παραδοθεί σε συγκεκριμένο χρονικό πλαίσιο.
Μια μεγάλη καθυστέρηση επηρεάζει άμεσα την καθημερινότητα των ενοίκων.
Για παράδειγμα πριν από μετακόμιση, φιλοξενία ή άλλη υποχρέωση.
Η παράταση του έργου μπορεί να σημαίνει άμεση οικονομική απώλεια.
Όσο μεγαλύτερη η επίπτωση της καθυστέρησης, τόσο πιο λογική γίνεται μια ρήτρα.
Η ρήτρα πρέπει να είναι λογική και αμοιβαία δίκαιη.
Για παράδειγμα, δεν είναι σωστό να επιβάλλεται ρήτρα για καθυστέρηση που οφείλεται στον πελάτη, όπως καθυστέρηση επιλογής υλικών ή αλλαγές στη μέση του έργου.
Μια σωστή ρήτρα πρέπει να ξεχωρίζει καθαρά τις αιτίες καθυστέρησης:
Εδώ έχει νόημα να προβλέπεται συνέπεια αν ο ανάδοχος δεν τηρεί αδικαιολόγητα το πρόγραμμα.
Τεχνικά ζητήματα που δεν ήταν δυνατό να προβλεφθούν πρέπει να αντιμετωπίζονται διαφορετικά.
Αλλαγές, καθυστερημένες εγκρίσεις ή αργοπορία υλικών από τον πελάτη δεν πρέπει να βαραίνουν τον ανάδοχο.
Έκτακτα γεγονότα εκτός ελέγχου των μερών χρειάζονται ξεχωριστή αντιμετώπιση.
Σε κάθε ανακαίνιση μπορεί να προκύψουν αλλαγές. Το σημαντικό είναι να υπάρχει διαδικασία.
Το συμφωνητικό πρέπει να αναφέρει ότι καμία πρόσθετη εργασία δεν εκτελείται χωρίς προηγούμενη ενημέρωση και έγκριση του ιδιοκτήτη.
Για παράδειγμα:
Ένα κρυφό πρόβλημα μπορεί να δημιουργήσει νέα τεχνική ανάγκη που δεν είχε κοστολογηθεί.
Η πραγματική κατάσταση του χώρου συχνά αποκαλύπτει εργασίες που δεν φαίνονταν στην αρχή.
Η αλλαγή υλικών μπορεί να επηρεάσει τόσο το κόστος όσο και τον χρόνο.
Μια τέτοια μεταβολή μπορεί να απαιτήσει νέα υδραυλικά ή διαφορετική προετοιμασία.
Οποιαδήποτε πρόσθετη ηλεκτρολογική παρέμβαση πρέπει να εγκρίνεται ξεχωριστά.
Ο νέος εξοπλισμός αλλάζει τόσο την προμήθεια όσο και την τοποθέτηση.
Σε αυτές τις περιπτώσεις πρέπει να υπάρχει γραπτή συμφωνία για:
Η νέα εργασία πρέπει να περιγράφεται με σαφήνεια και όχι γενικά.
Το πρόσθετο κόστος πρέπει να συμφωνείται πριν εκτελεστεί η εργασία.
Κάθε αλλαγή μπορεί να μετακινήσει την παράδοση και αυτό πρέπει να καταγράφεται.
Χρειάζεται καθαρό σημείο έγκρισης ώστε να μην υπάρχουν αμφισβητήσεις μετά.
Έτσι αποφεύγεται το κλασικό πρόβλημα: “νόμιζα ότι ήταν μέσα στην τιμή”.
Το συμφωνητικό πρέπει να αναφέρει αν παρέχεται εγγύηση εργασιών και τι καλύπτει.
Για παράδειγμα, μπορεί να καλύπτει τα παρακάτω:
Αν η διαρροή οφείλεται σε σύνδεση που έγινε στην ανακαίνιση, αυτό πρέπει να καλύπτεται.
Η εγγύηση πρέπει να πιάνει σαφείς αστοχίες εφαρμογής.
Οι ατέλειες στην εκτέλεση δεν πρέπει να μένουν εκτός ευθύνης.
Όταν η αστοχία προέρχεται από την εγκατάσταση, πρέπει να υπάρχει κάλυψη.
Κάθε πρόβλημα που οφείλεται άμεσα σε κακή εργασία πρέπει να αναφέρεται ρητά.
Πρέπει όμως να ξεκαθαρίζεται και τι δεν καλύπτεται.
Συνήθως, όμως, δεν καλύπτονται τα εξής:
Η κακή χρήση από τον ιδιοκτήτη ή τρίτους δεν μπορεί να βαραίνει τον ανάδοχο.
Η φυσιολογική γήρανση δεν είναι κακοτεχνία.
Εκεί η ευθύνη μεταφέρεται συνήθως στον κατασκευαστή ή τον προμηθευτή.
Αν κάτι δεν αντικαταστάθηκε, δεν είναι αυτονόητο ότι καλύπτεται.
Παρεμβάσεις άλλων συνεργείων μπορούν να ακυρώσουν την αρχική ευθύνη.
Προβλήματα από γειτονικό διαμέρισμα ή εξωτερική πηγή συνήθως δεν συνδέονται με το έργο.
Η εγγύηση πρέπει να είναι συγκεκριμένη, όχι γενική φράση “έχει εγγύηση”.
Το συμφωνητικό πρέπει να προβλέπει πότε θεωρείται ότι το έργο παραδόθηκε.
Ιδανικά, στο τέλος γίνεται έλεγχος με τον ιδιοκτήτη και καταγράφονται τυχόν παρατηρήσεις.
Κατά τον έλεγχο παραλαβής, συνήθως εξετάζονται τα εξής:
Η βασική λειτουργία του δικτύου πρέπει να ελέγχεται πριν θεωρηθεί το έργο παραδομένο.
Κάθε ορατό πρόβλημα πρέπει να εντοπίζεται πριν την τελική εξόφληση.
Η καθημερινή χρήση πρέπει να δοκιμάζεται πρακτικά και όχι θεωρητικά.
Σταθερότητα, άνοιγμα και σωστή λειτουργία είναι βασικά σημεία ελέγχου.
Δεν πρέπει να μένουν ανοιχτές λεπτομέρειες που εμφανίζονται αργότερα ως “ψιλά”.
Η απομάκρυνση μπαζών και ο τελικός καθαρισμός πρέπει να αποτελούν μέρος της παράδοσης.
Αν υπάρχουν μικροεκκρεμότητες, μπορούν να γραφτούν σε λίστα και να συμφωνηθεί χρόνος αποκατάστασης.
Αυτό προστατεύει και τον ιδιοκτήτη και τον εργολάβο.
Το συμφωνητικό πρέπει να ξεκαθαρίζει ποιος έχει την ευθύνη για θέματα που δεν είναι καθαρά τεχνικά, αλλά επηρεάζουν τη νομιμότητα του έργου.
Τα βασικά διοικητικά σημεία που πρέπει να ξεκαθαρίζονται είναι τα εξής:
Το διοικητικό σκέλος δεν πρέπει να ανακαλύπτεται αφού ξεκινήσουν οι εργασίες.
Πρέπει να είναι γνωστό αν υπάρχει ασφαλιστική διαδικασία που συνδέεται με το έργο.
Οι σχετικές επιβαρύνσεις δεν πρέπει να μένουν σε γκρίζα ζώνη.
Η οικονομική και φορολογική πλευρά πρέπει να είναι καθαρή από την αρχή.
Η φορολογική μεταχείριση πρέπει να αναφέρεται ρητά στο κείμενο.
Η εμπλοκή τρίτων αλλάζει τον τρόπο κατανομής ευθυνών.
Αυτά πρέπει να συμφωνούνται πριν ξεκινήσει το έργο, όχι όταν προκύψει έλεγχος ή διαφωνία.
Σε πολυκατοικίες, η ανακαίνιση μπάνιου δεν αφορά μόνο το ίδιο το διαμέρισμα. Υπάρχουν κοινόχρηστοι χώροι, ανελκυστήρας, είσοδος, διάδρομοι και γείτονες.
Το συμφωνητικό καλό είναι να αναφέρει:
Η είσοδος, οι διάδρομοι και τα σημεία διέλευσης πρέπει να προστατεύονται από φθορές και λερώματα.
Το ωράριο πρέπει να είναι συμφωνημένο ώστε να αποφεύγονται εντάσεις με γείτονες και διαχειριστή.
Η διαδρομή και ο τρόπος απομάκρυνσης πρέπει να είναι ξεκάθαρα από πριν.
Αν θα χρησιμοποιηθεί ανελκυστήρας, πρέπει να ορίζεται με ποιες προφυλάξεις και υπό ποιους όρους.
Η καθημερινή τάξη και καθαριότητα δεν πρέπει να μένει ασαφής.
Οποιαδήποτε φθορά σε κοινόχρηστους χώρους πρέπει να έχει σαφή κατανομή ευθύνης.
Το έργο πρέπει να προσαρμόζεται στους κανόνες της πολυκατοικίας και όχι το αντίστροφο.
Ένα έργο μπορεί να γίνει τεχνικά σωστά αλλά να δημιουργήσει ένταση με την πολυκατοικία αν δεν οργανωθεί σωστά.
Το συμφωνητικό πρέπει να προβλέπει πώς αντιμετωπίζονται οι διαφωνίες.
Δεν χρειάζεται να είναι επιθετικό ή πολύπλοκο. Αρκεί να υπάρχει μια βασική διαδικασία.
Για παράδειγμα:
Το πρόβλημα πρέπει να δηλώνεται επίσημα και όχι μόνο προφορικά.
Τα δύο μέρη πρέπει να έχουν ένα σαφές στάδιο συνεννόησης πριν η κατάσταση οξυνθεί.
Τα ανοιχτά ζητήματα πρέπει να μπαίνουν σε λίστα ώστε να μη χαθούν μέσα στη συζήτηση.
Η συμφωνία πρέπει να ορίζει λογικό χρόνο για διόρθωση ή συμπλήρωση.
Αν δεν υπάρξει λύση, πρέπει να είναι ξεκάθαρο ότι υπάρχει επόμενο θεσμικό βήμα.
Όταν υπάρχει συμφωνητικό, η διαφωνία δεν βασίζεται σε αναμνήσεις και προφορικές υποσχέσεις. Βασίζεται σε όσα έχουν υπογραφεί.
| Ενότητα | Τι πρέπει να γράφει |
|---|---|
| Στοιχεία μερών | Ιδιοκτήτης, εργολάβος, ΑΦΜ, στοιχεία επικοινωνίας. |
| Περιγραφή έργου | Αναλυτικά ποιες εργασίες θα γίνουν. |
| Περιλαμβανόμενα | Εργατικά, υλικά, αποκομιδή, ΦΠΑ, εξοπλισμός. |
| Εξαιρέσεις | Τι δεν περιλαμβάνεται στην τιμή. |
| Κόστος | Συνολικό ποσό, ΦΠΑ, όρια υλικών, τιμές πρόσθετων εργασιών. |
| Πληρωμές | Προκαταβολή, ενδιάμεσες πληρωμές, τελική εξόφληση. |
| Χρονοδιάγραμμα | Έναρξη, διάρκεια, παράδοση, στάδια. |
| Ρήτρες | Τι ισχύει σε αδικαιολόγητη καθυστέρηση. |
| Αλλαγές | Πώς εγκρίνονται πρόσθετες εργασίες. |
| Εγγυήσεις | Τι καλύπτεται και για πόσο διάστημα. |
| Άδειες / ΕΦΚΑ | Ποιος αναλαμβάνει διαδικασίες και εισφορές όπου απαιτούνται. |
| Παραλαβή | Πότε θεωρείται ολοκληρωμένο το έργο. |
| Διαφωνίες | Διαδικασία επίλυσης προβλημάτων. |
Παρακάτω είναι παραδείγματα διατυπώσεων που βοηθούν να γίνει πιο καθαρή η συμφωνία. Δεν αποτελούν νομικό υπόδειγμα και πρέπει να προσαρμόζονται στην κάθε περίπτωση.
> Κάθε πρόσθετη εργασία που δεν περιλαμβάνεται στην παρούσα συμφωνία θα εκτελείται μόνο μετά από προηγούμενη ενημέρωση και γραπτή έγκριση του ιδιοκτήτη ως προς το κόστος και τον χρόνο εκτέλεσης.
> Αν ο ιδιοκτήτης επιλέξει υλικά διαφορετικής κατηγορίας ή υψηλότερου κόστους από αυτά που έχουν υπολογιστεί, η διαφορά επιβαρύνει τον ιδιοκτήτη και εγκρίνεται πριν την αγορά.
> Η συμφωνημένη ημερομηνία παράδοσης μπορεί να μεταβληθεί σε περίπτωση καθυστέρησης υλικών, πρόσθετων εργασιών, απρόβλεπτων τεχνικών προβλημάτων ή αλλαγών που ζητούνται από τον ιδιοκτήτη.
> Ο ανάδοχος ευθύνεται για κακοτεχνίες που οφείλονται σε δική του εργασία και εμφανίζονται εντός του συμφωνημένου χρόνου εγγύησης, με την επιφύλαξη φυσιολογικής φθοράς, κακής χρήσης ή προβλημάτων από παλιές εγκαταστάσεις που δεν αντικαταστάθηκαν.
> Με την ολοκλήρωση των εργασιών γίνεται έλεγχος από τα δύο μέρη. Τυχόν παρατηρήσεις καταγράφονται και συμφωνείται εύλογος χρόνος αποκατάστασης.

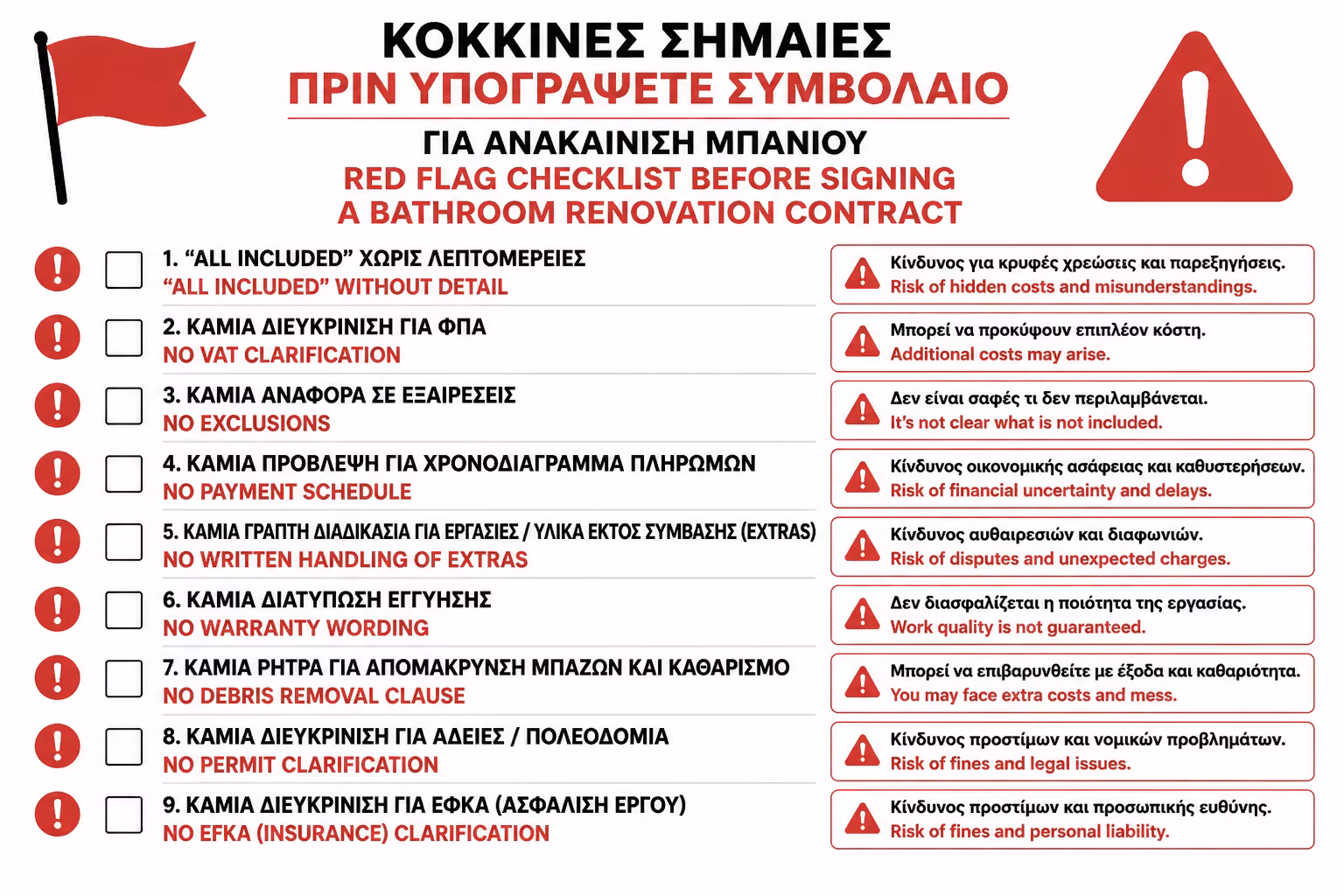

Προσοχή σε συμφωνητικά ή προσφορές που έχουν γενικές φράσεις χωρίς ανάλυση.
Για παράδειγμα:
Αν δεν αναλύεται, δεν ξέρετε τι ακριβώς θεωρείται μέσα στην τιμή.
Η φράση ακούγεται ολοκληρωμένη, αλλά χωρίς αναλυτική περιγραφή παραμένει κενή.
Χωρίς κατηγορία, μάρκα ή επίπεδο κόστους, η διατύπωση δεν προστατεύει κανέναν.
Κάθε έργο χρειάζεται συγκεκριμένη ημερομηνία ή σαφές χρονικό πλαίσιο.
Πρέπει να εξηγείται τι καλύπτεται, για πόσο και υπό ποιες εξαιρέσεις.
Η φράση ανοίγει χώρο για παρερμηνείες και πρόσθετες χρεώσεις.
Σε τεχνικά έργα αυτό πρέπει να συνδέεται με σαφή όρια και όχι με υπόσχεση χωρίς περιεχόμενο.
Αν δεν υπάρχει τρόπος υπολογισμού, η φράση αφήνει ανοιχτό το πιο κρίσιμο σημείο.
Αυτές οι φράσεις δεν είναι απαραίτητα κακές, αλλά πρέπει να εξηγούνται.
Αν κάτι δεν είναι σαφές, ζητήστε να γραφτεί καθαρά πριν υπογράψετε.
Σήμερα υπάρχουν ψηφιακές διαδικασίες για τη βεβαίωση ιδιωτικών συμφωνητικών μέσω gov.gr, ενώ για επαγγελματίες και τεχνικά έργα μπορεί να υπάρχουν υποχρεώσεις υποβολής ή καταχώρισης στην ΑΑΔΕ, ανάλογα με την περίπτωση, το ποσό και την ιδιότητα των συμβαλλομένων.
Για τον ιδιοκτήτη, το πρακτικό συμπέρασμα είναι:
Η προφορική συμφωνία δεν αρκεί για τόσο κρίσιμο έργο.
Το έγγραφο πρέπει να δεσμεύει σαφώς και τα δύο μέρη.
Η τεχνική συμφωνία πρέπει να συνοδεύεται και από σωστή φορολογική κάλυψη.
Ανάλογα με το ποσό και τον τύπο του αναδόχου, μπορεί να υπάρχει υποχρέωση υποβολής.
Όταν θέλετε ισχυρότερη απόδειξη ημερομηνίας και υπογραφών, είναι μια χρήσιμη επιπλέον ασφάλεια.
Η διαδικασία δεν είναι ίδια για κάθε περίπτωση. Ειδικά όταν ο ανάδοχος είναι επαγγελματίας ή εταιρεία, καλό είναι να υπάρχει λογιστικός έλεγχος.
Μην ξεκινάτε πλήρη ανακαίνιση μπάνιου μόνο με προφορική συμφωνία. Ακόμη και αν υπάρχει εμπιστοσύνη, ένα γραπτό συμφωνητικό προστατεύει και τις δύο πλευρές. Το συμφωνητικό πρέπει να γράφει αναλυτικά τι περιλαμβάνεται, τι δεν περιλαμβάνεται, πόσο κοστίζει, πότε πληρώνεται, πότε παραδίδεται και τι γίνεται αν προκύψουν πρόσθετες εργασίες. Δώστε μεγάλη προσοχή στις εγγυήσεις, στα απρόβλεπτα, στον ΦΠΑ, στα παραστατικά, στην αποκομιδή μπαζών και στις ασφαλιστικές υποχρεώσεις. Η καλύτερη συμφωνία δεν είναι αυτή που γράφει τα περισσότερα νομικά. Είναι αυτή που δεν αφήνει βασικά σημεία ασαφή.
Το ιδιωτικό συμφωνητικό με τον εργολάβο είναι ένα από τα σημαντικότερα εργαλεία προστασίας σε μια ανακαίνιση μπάνιου.
Δεν χρειάζεται να είναι υπερβολικά περίπλοκο, αλλά πρέπει να είναι καθαρό.
Ποιοι συμφωνούν και ποιο ακριβώς έργο θα εκτελεστεί.
Τι είναι μέσα στην τιμή και τι μένει ρητά εκτός.
Ποιο είναι το ποσό, αν περιλαμβάνεται ΦΠΑ και ποιος αγοράζει τα υλικά.
Πότε πληρώνεται κάθε στάδιο και ποια είναι η συμφωνημένη διάρκεια.
Πώς εγκρίνονται πρόσθετες εργασίες και τι ισχύει αν κάτι πάει πίσω ή παρουσιαστεί κακοτεχνία.
Ποιος έχει την ευθύνη για διοικητικά θέματα και πώς θεωρείται ότι το έργο παραδόθηκε.
Σε μια ανακαίνιση, οι περισσότερες διαφωνίες δεν ξεκινούν επειδή κάποιος έχει κακή πρόθεση. Ξεκινούν επειδή κάτι δεν είχε συμφωνηθεί καθαρά.
Ένα σωστό ιδιωτικό συμφωνητικό βάζει κανόνες από την αρχή, προστατεύει τον προϋπολογισμό και βοηθά το έργο να ολοκληρωθεί χωρίς παρεξηγήσεις.
