Τα 7 “Κρυφά” Κόστη της Ανακαίνισης Μπάνιου: Τι Μπορεί να Εκτροχιάσει τον Προϋπολογισμό

Η ανακαίνιση μπάνιου είναι από τις εργασίες που φαίνονται απλές όταν τις βλέπουμε από έξω: ξηλώνουμε τα παλιά πλακάκια, αλλάζουμε είδη υγιεινής, βάζουμε νέα πλακάκια και παραδίδουμε ένα καινούργιο μπάνιο.

Στην πράξη όμως, το μπάνιο είναι ένας από τους πιο “κρυφούς” χώρους του σπιτιού. Πίσω από τα πλακάκια υπάρχουν σωληνώσεις, αποχετεύσεις, υγρασίες, παλιές επισκευές, σοβάδες, κλίσεις, σιφώνια και κατασκευαστικές λεπτομέρειες που δεν φαίνονται πριν ανοίξει ο χώρος.

Για αυτό, ακόμη και μια σωστά υπολογισμένη προσφορά μπορεί να αλλάξει αν, μετά τις αποξηλώσεις, εμφανιστούν προβλήματα που δεν μπορούσαν να ελεγχθούν οπτικά από πριν.

Αυτό δεν σημαίνει ότι κάθε ανακαίνιση μπάνιου θα ξεφύγει. Σημαίνει όμως ότι ο ιδιοκτήτης πρέπει να γνωρίζει ποια είναι τα συνηθισμένα απρόβλεπτα, ώστε να έχει πιο ρεαλιστικό προϋπολογισμό από την αρχή.

1. Γιατί Υπάρχουν “Κρυφά” Κόστη στην Ανακαίνιση Μπάνιου

Τα περισσότερα κρυφά κόστη εμφανίζονται επειδή το μπάνιο έχει πολλές εγκαταστάσεις μέσα σε μικρό χώρο.

Σε ένα σαλόνι ή υπνοδωμάτιο, οι περισσότερες εργασίες είναι εμφανείς: δάπεδο, τοίχοι, χρώματα, κουφώματα, φωτισμός. Στο μπάνιο όμως, ένα μεγάλο μέρος της δουλειάς βρίσκεται πίσω από την τελική επιφάνεια.

Μέχρι να ξηλωθούν τα παλιά πλακάκια, δεν μπορούμε πάντα να γνωρίζουμε τι ακριβώς κρύβεται από πίσω.

Γι’ αυτό μια σωστή προσφορά πρέπει να ξεχωρίζει τι είναι βασική εργασία και τι μπορεί να προκύψει ως πρόσθετη εργασία μόνο αν αποκαλυφθεί πρόβλημα.

Κατάσταση σωληνώσεων

Αν οι παροχές είναι φθαρμένες ή πρόχειρα επισκευασμένες, το κόστος αλλάζει άμεσα.

Παλιά διαρροή

Ένα πρόβλημα που είχε “κρυφτεί” πίσω από πλακάκι μπορεί να απαιτήσει αποκατάσταση πριν συνεχιστεί το έργο.

Σαθρός σοβάς

Αν το υπόστρωμα δεν στέκει, χρειάζονται επιπλέον μερεμέτια πριν μπουν τα νέα υλικά.

Στραβοί τοίχοι

Η ευθυγράμμιση μπορεί να απαιτήσει χρόνο, υλικά και πρόσθετη εργασία πλακά.

Κλίσεις αποχέτευσης

Αν οι ρύσεις είναι λάθος, το πρόβλημα πρέπει να λυθεί πριν κλειστεί ξανά το δάπεδο.

Κρυφή υγρασία

Η υγρασία πίσω από τα πλακάκια φαίνεται συνήθως μόνο μετά την αποξήλωση.

Παλιό σιφώνι

Το αν σώζεται ή αλλάζει είναι κρίσιμο, γιατί μετά θα θαφτεί κάτω από τα καινούργια πλακάκια.

2. Τα 7 Πιο Συνηθισμένα Κρυφά Κόστη

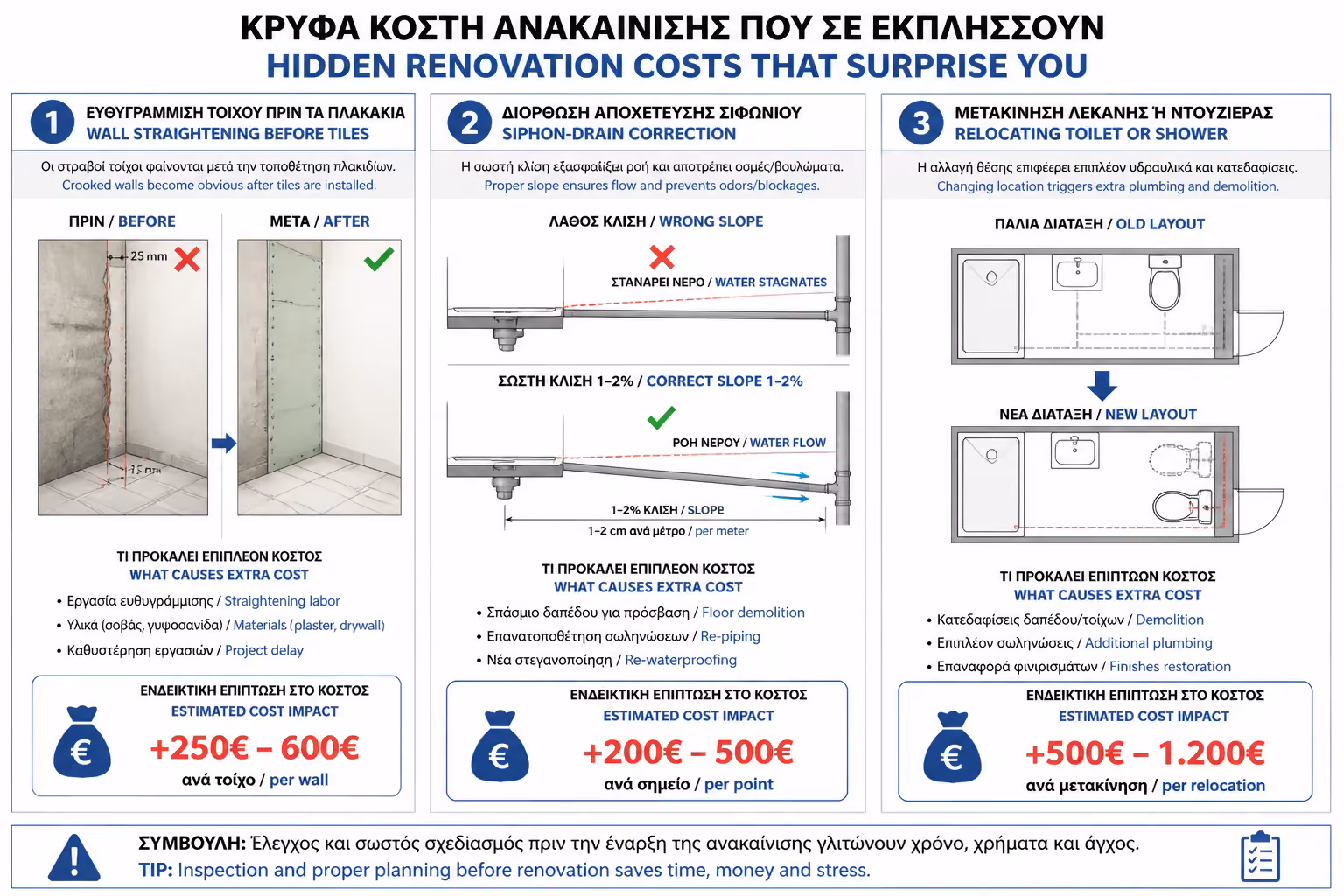

Εικονογράφηση για 2. Τα 7 Πιο Συνηθισμένα Κρυφά Κόστη

Παρακάτω είναι τα συνηθέστερα απρόβλεπτα που μπορούν να ανεβάσουν το κόστος μιας ανακαίνισης μπάνιου.

1ο Κρυφό Κόστος: Σάπιοι ή Πολύ Παλιοί Σωλήνες

Σε παλιά διαμερίσματα, ειδικά αν το μπάνιο δεν έχει ανακαινιστεί για πολλά χρόνια, οι σωληνώσεις μπορεί να είναι φθαρμένες, σκουριασμένες ή πρόχειρα επισκευασμένες από προηγούμενες παρεμβάσεις.

Μερικές φορές, εξωτερικά όλα φαίνονται φυσιολογικά. Μόλις όμως ανοίξει ο τοίχος, μπορεί να φανεί ότι οι σωλήνες είναι σε πολύ κακή κατάσταση ή ότι έχουν γίνει παλιές ενώσεις που δεν πρέπει να μείνουν μέσα στον τοίχο.

Ενδεικτικά, μια πρόσθετη υδραυλική εργασία μπορεί να προσθέσει περίπου €200 – €700, ανάλογα με την έκταση του προβλήματος.

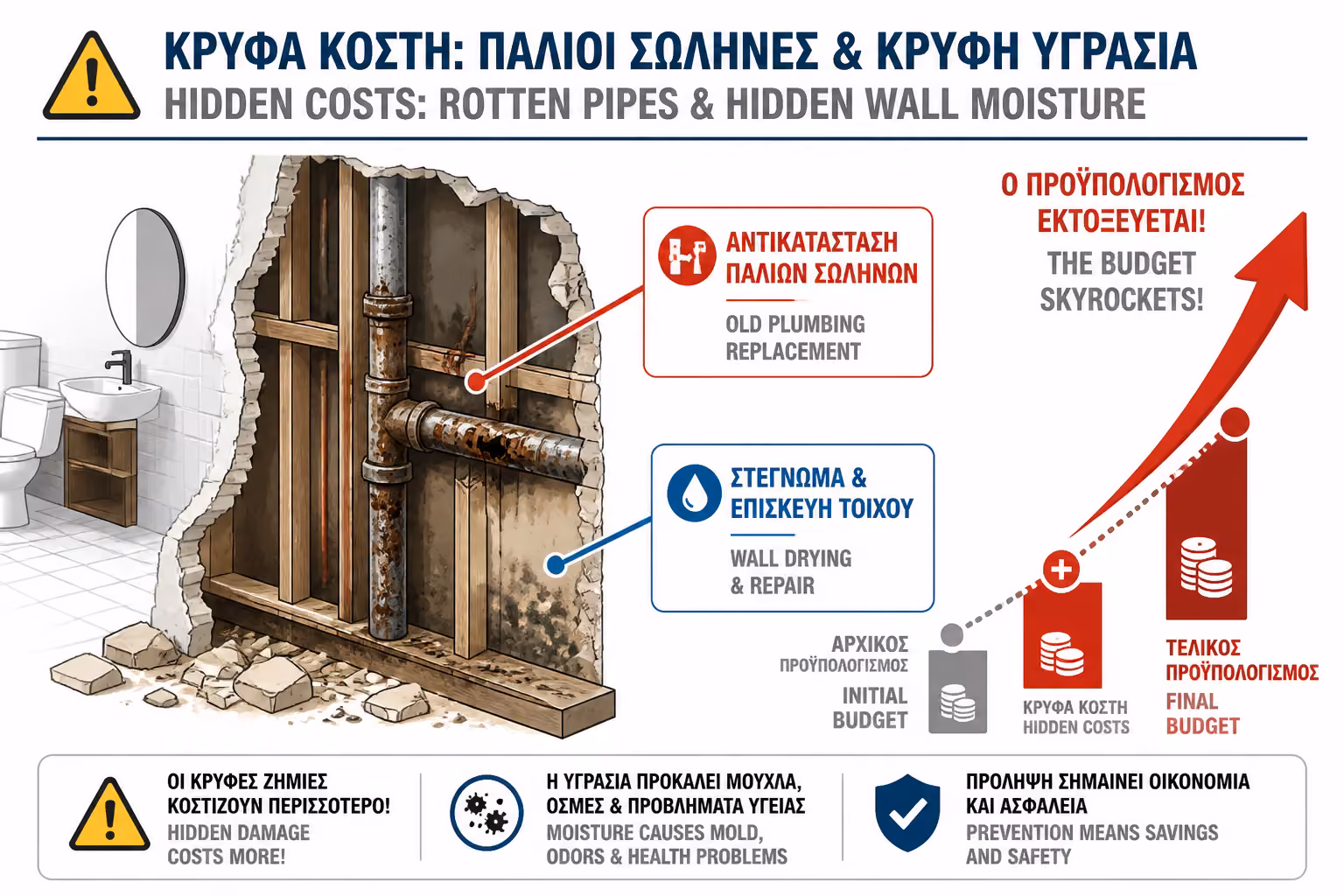

Εικονογράφηση για 1ο Κρυφό Κόστος: Σάπιοι ή Πολύ Παλιοί Σωλήνες

Πώς επηρεάζει το κόστος

Αν η αρχική προσφορά περιλαμβάνει μόνο μικρές υδραυλικές προσαρμογές, αλλά τελικά χρειαστεί πλήρης αλλαγή παροχών ή αποχετεύσεων, το κόστος μπορεί να ανέβει σημαντικά.

Πώς το προλαβαίνετε

Αν το μπάνιο είναι παλιό, είναι καλύτερο να υπολογιστεί από την αρχή πλήρης αλλαγή υδραυλικών, αντί να γίνει μια φαινομενικά οικονομική ανακαίνιση που αφήνει παλιές σωληνώσεις πίσω από καινούργια πλακάκια.

2ο Κρυφό Κόστος: Κρυφή Υγρασία στην Τοιχοποιία

Η υγρασία πίσω από τα πλακάκια δεν φαίνεται πάντα πριν την αποξήλωση. Μπορεί να υπάρχει από παλιά διαρροή, από κακή στεγανοποίηση στη ντουζιέρα, από προβληματικό σιφώνι ή από υγρασία που περνά από γειτονικό χώρο.

Όταν ξηλωθούν τα πλακάκια, μπορεί να αποκαλυφθούν μαυρισμένοι σοβάδες, σαθρές επιφάνειες, μούχλα ή τοίχοι που χρειάζονται στέγνωμα και αποκατάσταση πριν συνεχιστεί η εργασία.

Σε πιο σοβαρές περιπτώσεις, αν η υγρασία προέρχεται από κοινόχρηστη αποχέτευση, γειτονικό μπάνιο ή εξωτερικό πρόβλημα, μπορεί να χρειαστεί επιπλέον έλεγχος.

Πώς επηρεάζει το κόστος

Αν χρειαστεί καθαίρεση σαθρού σοβά, στέγνωμα, νέο σοβάτισμα, ειδικά υλικά ή τοπική αποκατάσταση, το πρόσθετο κόστος μπορεί να είναι περίπου €150 – €600.

Πώς το προλαβαίνετε

Πριν την ανακαίνιση, ελέγξτε για φουσκώματα, μυρωδιά μούχλας, κιτρινίλες, μαυρίλες στους αρμούς, υγρασία σε διπλανούς τοίχους ή σημάδια στο ταβάνι του κάτω ορόφου.

3ο Κρυφό Κόστος: Στραβοί ή Σαθροί Τοίχοι

Πολλά παλιά μπάνια έχουν τοίχους που δεν είναι ίσιοι ή σοβάδες που έχουν χάσει τη συνοχή τους. Αυτό δεν φαίνεται πάντα όταν υπάρχουν παλιά πλακάκια από πάνω.

Μετά την αποξήλωση, μπορεί να φανεί ότι ο τοίχος χρειάζεται περισσότερο σοβάτισμα, γέμισμα ή ευθυγράμμιση πριν τοποθετηθούν τα νέα πλακάκια.

Το πρόσθετο κόστος μπορεί να κυμανθεί περίπου από €150 – €500, ανάλογα με την κατάσταση των τοίχων.

Πώς επηρεάζει το κόστος

Αν ο πλακάς τοποθετήσει πλακάκια πάνω σε κακή επιφάνεια, το αποτέλεσμα μπορεί να βγει στραβό, με κακούς αρμούς ή με προβλήματα πρόσφυσης. Για να γίνει σωστά η δουλειά, μπορεί να χρειαστούν επιπλέον μερεμέτια.

Πώς το προλαβαίνετε

Σε παλιά μπάνια, καλό είναι να υπάρχει πρόβλεψη για μερεμέτια και αλφάδιασμα επιφανειών. Δεν είναι πάντα μεγάλο κόστος, αλλά αν δεν υπολογιστεί καθόλου, μπορεί να φανεί ως “έξτρα” στη μέση της εργασίας.

4ο Κρυφό Κόστος: Προβλήματα στην Αποχέτευση ή στο Σιφώνι

Το σιφώνι δαπέδου και οι αποχετεύσεις είναι από τα πιο κρίσιμα σημεία του μπάνιου. Αν είναι παλιά, φραγμένα, λάθος τοποθετημένα ή με κακές κλίσεις, μπορεί να δημιουργήσουν προβλήματα στην απορροή των νερών.

Πολλές φορές, ο ιδιοκτήτης ζητά απλώς νέα πλακάκια και νέα είδη υγιεινής, αλλά όταν ανοίξει το δάπεδο φαίνεται ότι το παλιό σιφώνι δεν πρέπει να παραμείνει.

Αν χρειαστεί μεγαλύτερη επέμβαση ή αν υπάρχει πρόβλημα σε κοινόχρηστη στήλη αποχέτευσης, το κόστος μπορεί να είναι υψηλότερο και να χρειάζεται ειδικός έλεγχος.

Πώς επηρεάζει το κόστος

Η αλλαγή σιφωνιού, η διόρθωση κλίσεων ή η τοπική επέμβαση σε αποχετεύσεις μπορεί να προσθέσει περίπου €150 – €500.

Πώς το προλαβαίνετε

Αν το μπάνιο είναι παλιό, μην αντιμετωπίζετε το σιφώνι ως λεπτομέρεια. Είναι καλύτερο να ελεγχθεί και, όπου χρειάζεται, να αντικατασταθεί κατά την ανακαίνιση, γιατί μετά θα βρίσκεται κάτω από τα νέα πλακάκια.

5ο Κρυφό Κόστος: Αλλαγές στη Διάταξη του Μπάνιου

Η αλλαγή θέσης λεκάνης, νιπτήρα, ντουζιέρας ή πλυντηρίου μπορεί να φαίνεται απλή στο σχέδιο, αλλά στην πράξη επηρεάζει σωληνώσεις, αποχετεύσεις, κλίσεις, ηλεκτρολογικά και τοποθέτηση πλακιδίων.

Σε μικρά μπάνια ειδικά, ακόμη και μια μικρή αλλαγή μπορεί να δημιουργήσει αρκετή πρόσθετη εργασία.

Η μεταφορά λεκάνης είναι συνήθως πιο απαιτητική από τη μεταφορά νιπτήρα, επειδή συνδέεται με την αποχέτευση και τις απαραίτητες κλίσεις.

Πώς επηρεάζει το κόστος

Αν η προσφορά έχει υπολογιστεί με βάση την υπάρχουσα διάταξη, αλλά στην πορεία αποφασιστεί αλλαγή θέσεων, το κόστος μπορεί να αυξηθεί περίπου €300 – €1.200, ανάλογα με την έκταση των αλλαγών.

Πώς το προλαβαίνετε

Η τελική διάταξη πρέπει να αποφασίζεται πριν ξεκινήσουν οι εργασίες. Αν υπάρχουν αμφιβολίες, είναι καλύτερο να γίνουν από πριν μετρήσεις και σχεδιασμός, ώστε να μη γίνουν αλλαγές στη μέση του έργου.

6ο Κρυφό Κόστος: Μεγαλύτερη Δυσκολία στην Τοποθέτηση Πλακιδίων

Δεν κοστίζουν όλα τα πλακάκια το ίδιο στην τοποθέτηση. Ένα απλό πλακάκι standard διάστασης είναι διαφορετικό από ένα μεγάλο πλακάκι 60x120cm, ένα πλακάκι με σχέδιο, ένα εξάγωνο, ένα μωσαϊκό ή μια τοποθέτηση με πολλές κοπές.

Επίσης, σε μικρά μπάνια υπάρχουν πολλά εμπόδια: γωνίες, σωληνώσεις, σιφώνια, κατώφλια, ντουζιέρες, εσοχές και σημεία που χρειάζονται λεπτομέρεια.

Ενδεικτικά, η διαφορά μπορεί να είναι περίπου €100 – €500 για ένα μικρό ή μεσαίο μπάνιο, ανάλογα με τη δυσκολία και τα τετραγωνικά.

Πώς επηρεάζει το κόστος

Αν η προσφορά έχει υπολογιστεί για απλή τοποθέτηση και τελικά επιλεγούν πιο απαιτητικά πλακάκια, το κόστος του πλακά μπορεί να αυξηθεί.

Πώς το προλαβαίνετε

Πριν κλείσει η προσφορά, πρέπει να είναι γνωστή η διάσταση και ο τύπος του πλακιδίου. Αν ο πελάτης αλλάξει επιλογή από απλό πλακάκι σε μεγάλο format ή ειδικό σχέδιο, είναι λογικό να επανυπολογιστεί η εργασία.

7ο Κρυφό Κόστος: Μεταφορές, Όροφος, Πρόσβαση και Αποκομιδή

Ένα κόστος που συχνά υποτιμάται είναι η πρόσβαση στο ακίνητο. Η ίδια εργασία δεν έχει την ίδια δυσκολία σε ισόγειο με εύκολη πρόσβαση και σε διαμέρισμα τέταρτου ορόφου χωρίς ασανσέρ.

Τα υλικά πρέπει να ανέβουν, τα μπάζα να κατέβουν, οι τεχνίτες να μεταφέρουν εργαλεία και ο χώρος να προστατευτεί.

Σε ορισμένες περιπτώσεις, αν χρειαστεί ειδική αποκομιδή ή περισσότερα δρομολόγια, το κόστος μπορεί να ανέβει.

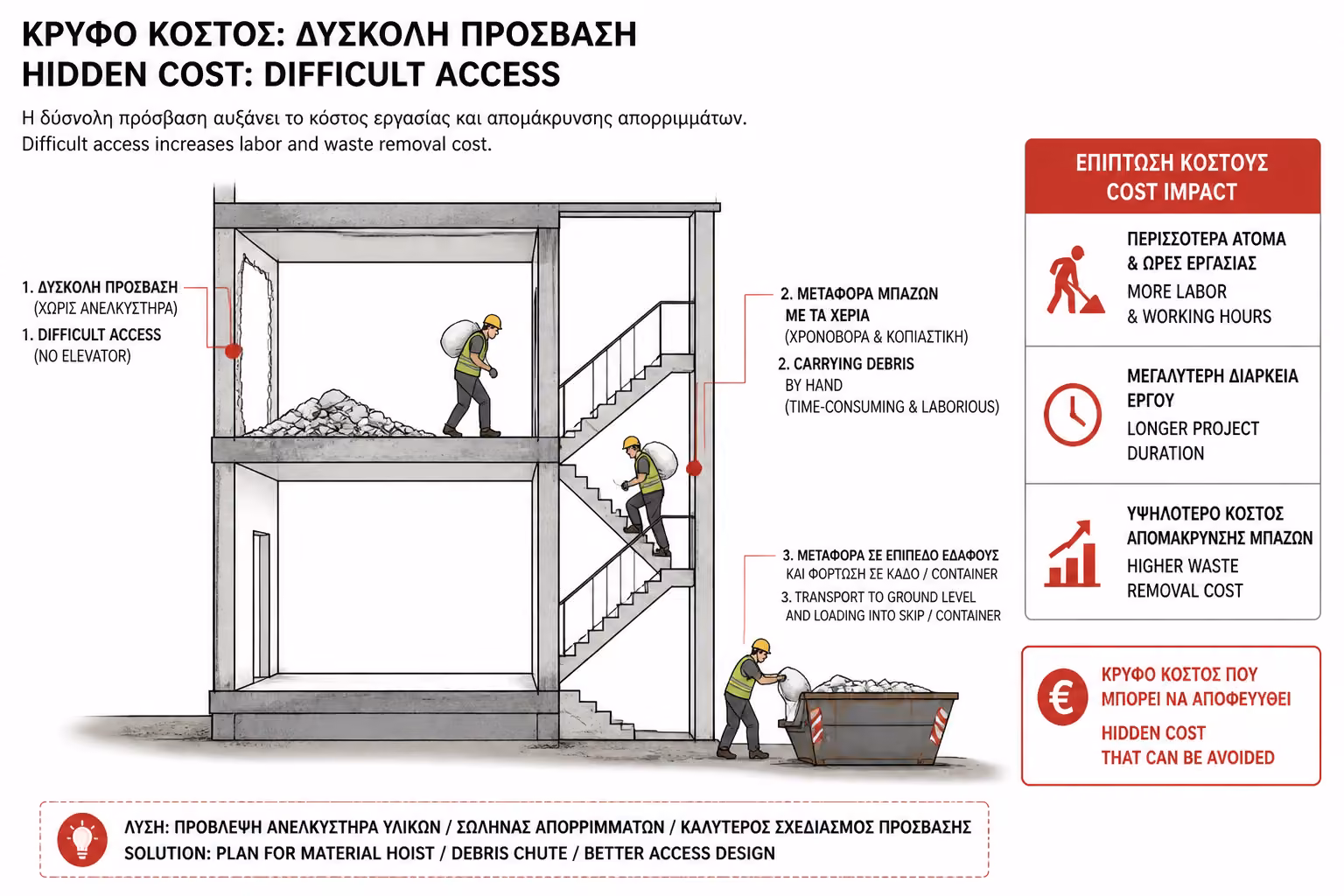

Εικονογράφηση για 7ο Κρυφό Κόστος: Μεταφορές, Όροφος, Πρόσβαση και Αποκομιδή

Πώς επηρεάζει το κόστος

Αν υπάρχει δύσκολη πρόσβαση, πολλοί όροφοι, μικρό ασανσέρ, αδυναμία κάδου ή μεγάλη απόσταση μεταφοράς μπαζών, μπορεί να προκύψει πρόσθετο κόστος περίπου €100 – €400.

Πώς το προλαβαίνετε

Πριν δοθεί τελική προσφορά, πρέπει να είναι γνωστός ο όροφος, η πρόσβαση, αν υπάρχει ασανσέρ, αν μπορεί να τοποθετηθεί κάδος και πώς θα γίνει η απομάκρυνση των μπαζών.

📊 Συνοπτικός Πίνακας Κρυφών Κόστων

Κρυφό Κόστος Πιθανή Επιβάρυνση Πότε εμφανίζεται
Σάπιοι ή παλιοί σωλήνες €200 – €700 Όταν οι παλιές σωληνώσεις δεν μπορούν να παραμείνουν.
Κρυφή υγρασία στην τοιχοποιία €150 – €600 Όταν μετά το ξήλωμα φανούν σαθροί ή υγροί τοίχοι.
Στραβοί ή σαθροί τοίχοι €150 – €500 Όταν απαιτείται επιπλέον σοβάτισμα ή αλφάδιασμα.
Πρόβλημα σε σιφώνι ή αποχέτευση €150 – €500 Όταν χρειάζεται αλλαγή σιφωνιού ή διόρθωση κλίσεων.
Αλλαγές στη διάταξη €300 – €1.200 Όταν μετακινούνται λεκάνη, νιπτήρας, ντουζιέρα ή πλυντήριο.
Δύσκολη τοποθέτηση πλακιδίων €100 – €500 Όταν επιλεγούν μεγάλα πλακίδια, ειδικά σχέδια ή πολλές κοπές.
Μεταφορές, όροφος & αποκομιδή €100 – €400 Όταν η πρόσβαση είναι δύσκολη ή τα μπάζα θέλουν ειδική διαχείριση.

Τα ποσά είναι ενδεικτικά και δεν σημαίνει ότι θα εμφανιστούν όλα σε κάθε έργο. Δείχνουν όμως γιατί είναι καλό να υπάρχει ένα μικρό περιθώριο ασφαλείας στον προϋπολογισμό.

3. Πόσο Αποθεματικό Πρέπει να Κρατήσετε

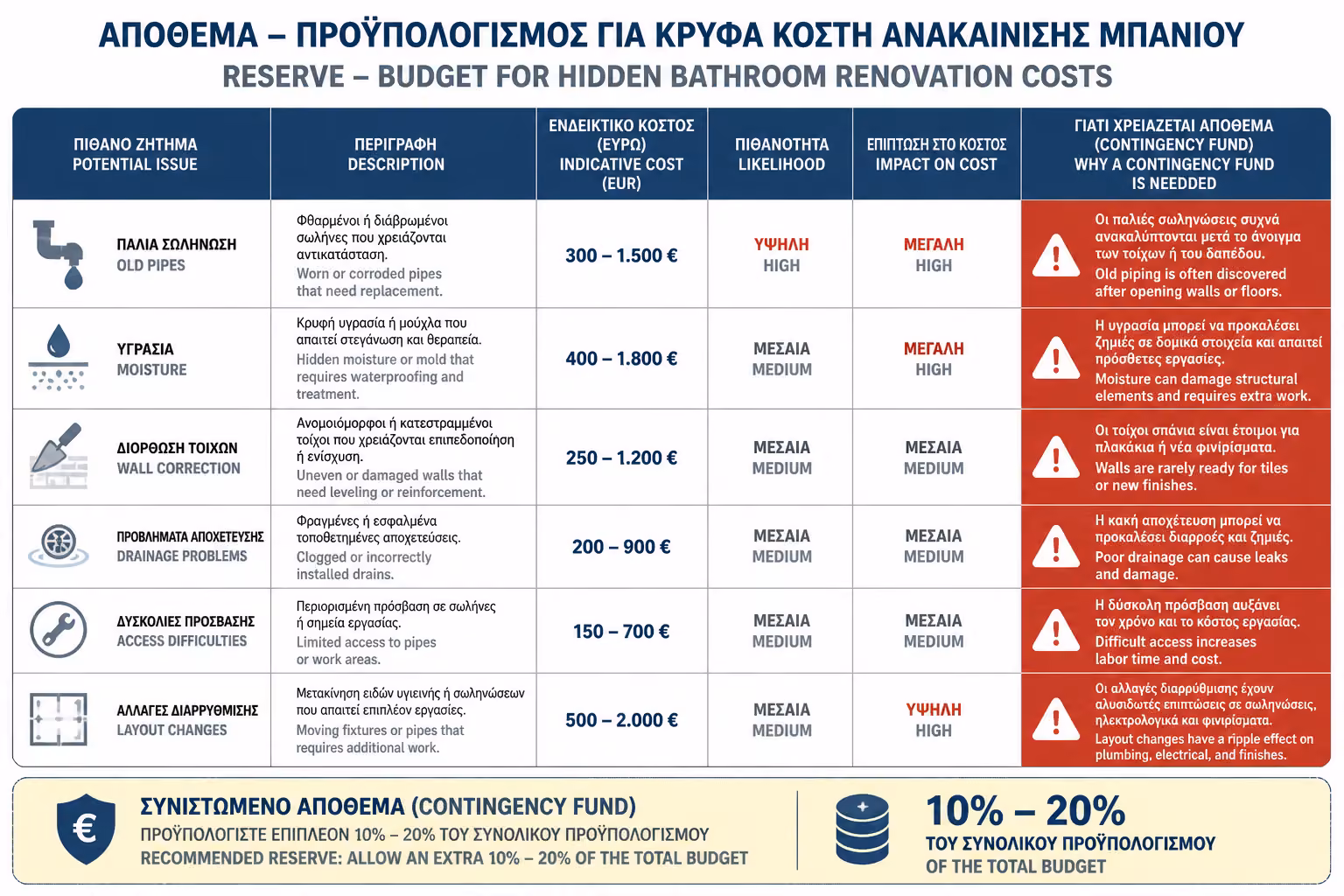

Εικονογράφηση για 3. Πόσο Αποθεματικό Πρέπει να Κρατήσετε

Για μια ανακαίνιση μπάνιου, είναι καλό να υπάρχει ένα αποθεματικό περίπου 10% – 15% πάνω από τον αρχικό προϋπολογισμό.

Για παράδειγμα:

Αρχικός Προϋπολογισμός Προτεινόμενο Αποθεματικό 10% Προτεινόμενο Αποθεματικό 15%
€3.000 €300 €450
€4.000 €400 €600
€5.000 €500 €750
€6.000 €600 €900

Αυτό δεν σημαίνει ότι το αποθεματικό θα χρησιμοποιηθεί οπωσδήποτε. Σημαίνει ότι ο ιδιοκτήτης δεν θα βρεθεί σε δύσκολη θέση αν προκύψει ένα πραγματικό πρόβλημα πίσω από τα πλακάκια.

Σε πολύ παλιά μπάνια, ειδικά αν υπάρχουν ενδείξεις υγρασίας ή παλιές σωληνώσεις, το αποθεματικό μπορεί να είναι πιο κοντά στο 15% – 20%.

4. Ποια Κόστη Πρέπει να Είναι Ξεκάθαρα από την Αρχή

Μια σωστή προσφορά ανακαίνισης μπάνιου πρέπει να γράφει καθαρά τι περιλαμβάνει και τι όχι.

Πριν ξεκινήσει το έργο, αυτά τα σημεία πρέπει να είναι ξεκάθαρα και γραμμένα στην προσφορά.

Υδραυλικά

Αν περιλαμβάνεται πλήρης αλλαγή ή μόνο τοπικές προσαρμογές.

Αποχέτευση

Αν αλλάζει το δίκτυο και αν προβλέπεται έλεγχος κλίσεων.

Νέο σιφώνι

Πρέπει να φαίνεται αν συμπεριλαμβάνεται ή χρεώνεται χωριστά.

Υγρομόνωση

Δεν πρέπει να μένει ως αόριστη υπόσχεση χωρίς σαφή αναφορά.

Μερεμέτια και σοβάδες

Σημαντικό ειδικά σε παλιά μπάνια με φθορές πίσω από τα πλακάκια.

Αποκομιδή μπαζών

Αν δεν αναφέρεται, μπορεί να εμφανιστεί αργότερα ως ξεχωριστό κόστος.

Διάταξη μπάνιου

Η τιμή πρέπει να αφορά συγκεκριμένη κάτοψη και όχι αόριστο σενάριο.

Τύπος πλακιδίων

Άλλο standard τοποθέτηση, άλλο μεγάλα format ή ειδικά σχέδια.

Υλικά υποδομής

Κόλλες, αρμόστοκοι και λοιπά υλικά πρέπει να φαίνονται καθαρά.

ΦΠΑ

Η τελική σύγκριση δεν γίνεται σωστά αν δεν είναι σαφές αν περιλαμβάνεται.

Όσο πιο αναλυτική είναι η προσφορά, τόσο λιγότερες παρεξηγήσεις θα υπάρξουν στην πορεία.

5. Πότε το Έξτρα Κόστος Είναι Δικαιολογημένο και Πότε Όχι

Δεν είναι κάθε πρόσθετη χρέωση “κρυφό κόστος”. Κάποιες φορές είναι πραγματική πρόσθετη εργασία που δεν μπορούσε να προβλεφθεί πριν ανοίξει ο χώρος.

Η σωστή πρακτική είναι απλή: όταν προκύψει κάτι απρόβλεπτο, ο ιδιοκτήτης πρέπει να ενημερωθεί πριν συνεχιστεί η εργασία, με καθαρή εξήγηση και κόστος.

Δικαιολογημένο έξτρα κόστος είναι όταν:

  • αποκαλύπτονται σάπιοι σωλήνες,
  • υπάρχει κρυφή υγρασία,
  • οι τοίχοι είναι σαθροί,
  • το παλιό σιφώνι δεν μπορεί να χρησιμοποιηθεί,
  • ζητείται αλλαγή διάταξης μετά την έναρξη,
  • επιλέγονται διαφορετικά πλακάκια από αυτά που είχαν υπολογιστεί,
  • χρειάζεται επιπλέον αποκομιδή ή ειδική μεταφορά.

Δεν είναι σωστό έξτρα κόστος όταν:

  • η εργασία ήταν γνωστή από την αρχή αλλά δεν γράφτηκε στην προσφορά,
  • το συνεργείο δεν είχε εξηγήσει τι περιλαμβάνεται,
  • η προσφορά ήταν επίτηδες ελλιπής για να φαίνεται χαμηλότερη,
  • χρεώνονται ως “έξτρα” βασικές εργασίες που θα έπρεπε να υπάρχουν σε κάθε ολική ανακαίνιση,
  • δεν ενημερώνεται ο ιδιοκτήτης πριν γίνει η πρόσθετη εργασία.

6. Πώς να Περιορίσετε τα Απρόβλεπτα

Δεν γίνεται να εξαφανιστούν όλα τα απρόβλεπτα, αλλά μπορούν να μειωθούν σημαντικά με σωστό έλεγχο και καθαρή συνεννόηση.

Πριν την ανακαίνιση, λειτουργήστε σαν να ετοιμάζετε ένα μικρό τεχνικό brief.

Ελέγξτε ηλικία μπάνιου

Όσο παλαιότερο είναι, τόσο περισσότερα τεχνικά ρίσκα έχει.

Δείτε σημάδια υγρασίας

Φουσκώματα, μούχλα και μυρωδιές δίνουν προειδοποίηση πριν ξεκινήσει το έργο.

Ρωτήστε για σωληνώσεις

Αν δεν έχουν αλλαχθεί ποτέ, ίσως χρειάζεται άλλη πρόβλεψη κόστους.

Κλειδώστε τη διάταξη

Οι αλλαγές στη μέση του έργου είναι από τις συχνότερες αιτίες υπέρβασης budget.

Επιλέξτε πλακάκια νωρίς

Ο τύπος και η διάσταση επηρεάζουν άμεσα το εργατικό κόστος.

Ζητήστε αναλυτική περιγραφή

Μια θολή προσφορά αφήνει ανοιχτό χώρο για παρεξηγήσεις.

Κρατήστε αποθεματικό

Το 10%–15% είναι συνήθως το πιο λογικό περιθώριο ασφαλείας.

Αποφύγετε αλλαγές last minute

Οι καθυστερημένες αποφάσεις συνήθως κοστίζουν περισσότερο από όσο φαίνεται.

Η καλή προετοιμασία δεν εγγυάται ότι δεν θα εμφανιστεί τίποτα απρόβλεπτο, αλλά μειώνει πολύ την πιθανότητα να ξεφύγει ο προϋπολογισμός.

💡 Η Συμβουλή του Μηχανικού

Στην ανακαίνιση μπάνιου, το πιο επικίνδυνο κόστος είναι αυτό που δεν έχει υπολογιστεί καθόλου.

Μια πολύ χαμηλή προσφορά μπορεί να φαίνεται δελεαστική, αλλά αν δεν περιλαμβάνει υδραυλικά, αποχέτευση, υγρομόνωση, μερεμέτια, αποκομιδή και ΦΠΑ, μπορεί τελικά να βγει ακριβότερη από μια πιο αναλυτική προσφορά.

Για παλιά μπάνια, κρατήστε πάντα ένα αποθεματικό περίπου 10% – 15%. Αν το μπάνιο είναι πολύ παλιό ή υπάρχουν σημάδια υγρασίας, το αποθεματικό καλό είναι να πλησιάζει το 20%.

Το σωστό δεν είναι να μην υπάρχουν ποτέ έξτρα κόστη. Το σωστό είναι να ξέρετε από πριν ποια κόστη είναι πιθανά, πότε δικαιολογούνται και πώς θα εγκριθούν αν εμφανιστούν.

Συμπέρασμα

Τα κρυφά κόστη στην ανακαίνιση μπάνιου δεν είναι πάντα αποτέλεσμα κακής πρόθεσης ή κακού υπολογισμού. Συχνά προκύπτουν επειδή το μπάνιο κρύβει προβλήματα πίσω από πλακάκια, σωληνώσεις και παλιές κατασκευές.

Τα πιο συνηθισμένα απρόβλεπτα συγκεντρώνονται στα παρακάτω σημεία:

Σωληνώσεις

Σάπιοι ή παλιοί σωλήνες μπορούν να αλλάξουν πλήρως το τεχνικό αντικείμενο.

Υγρασίες

Οι κρυφές υγρασίες αποκαλύπτονται συνήθως μόνο μετά την αποξήλωση.

Τοιχοποιία

Σαθροί ή στραβοί τοίχοι απαιτούν επιπλέον αποκατάσταση πριν μπει το νέο φινίρισμα.

Σιφώνι και αποχέτευση

Λάθος ρύσεις ή προβληματικό σιφώνι δημιουργούν κόστος που δεν χωρά αναβολή.

Διάταξη

Οι αλλαγές θέσεων αυξάνουν υδραυλικά, αποχετεύσεις και χρόνο εργασίας.

Πλακίδια

Οι πιο απαιτητικές επιλογές ανεβάζουν το εργατικό και τη φύρα.

Πρόσβαση

Όροφος, μεταφορές και αποκομιδή μπαζών επηρεάζουν πρακτικά τον προϋπολογισμό.

Για να προστατεύσετε τον προϋπολογισμό σας, ζητήστε αναλυτική προσφορά, αποφασίστε τις βασικές επιλογές πριν ξεκινήσει το έργο και κρατήστε ένα λογικό αποθεματικό.

Έτσι, ακόμη κι αν εμφανιστεί κάποιο απρόβλεπτο, η ανακαίνιση μπορεί να προχωρήσει σωστά, χωρίς άγχος και χωρίς να εκτροχιαστεί οικονομικά.
