Διαρροή
Ακόμη και μικρή απώλεια νερού αρκεί για να ρίξει την ένδειξη.
Η δοκιμή πίεσης, γνωστή στην πράξη και ως πρεσάρισμα του υδραυλικού δικτύου, είναι από τους πιο κρίσιμους ελέγχους σε μια ανακαίνιση μπάνιου.
Δεν φαίνεται στο τελικό αισθητικό αποτέλεσμα και συνήθως δεν τραβά την προσοχή όπως τα πλακάκια, η καμπίνα ή τα είδη υγιεινής. Παρ’ όλα αυτά, είναι ο έλεγχος που μπορεί να σας γλιτώσει από τις πιο ακριβές και πιο ενοχλητικές αστοχίες.
Κάθε φορά που αλλάζουν σωληνώσεις ύδρευσης, μπαίνουν νέες παροχές, γίνονται ενώσεις, τοποθετούνται πρεσαριστά εξαρτήματα, κολεκτέρ ή εντοιχισμένες μπαταρίες, το δίκτυο πρέπει να ελεγχθεί πριν σφραγιστεί μέσα στον τοίχο ή το δάπεδο.
Ο σωστός χρόνος είναι πριν από σοβάδες, τσιμεντοκονίες, υγρομόνωση και πλακάκια, δηλαδή όσο η εγκατάσταση παραμένει προσβάσιμη και ένα πρόβλημα διορθώνεται χωρίς ξηλώματα.
Μια μικρή διαρροή που δεν εντοπίζεται τότε μπορεί να εμφανιστεί αργότερα ως υγρασία, φούσκωμα τοίχου, μούχλα, ζημιά σε διπλανό χώρο ή ακόμη και διαρροή προς τον κάτω όροφο.
Γι’ αυτό το πρεσάρισμα δεν είναι προαιρετική λεπτομέρεια. Είναι έλεγχος που πρέπει να ζητήσετε ρητά, ιδανικά και γραπτώς, πριν κλείσουν τα σκαψίματα.

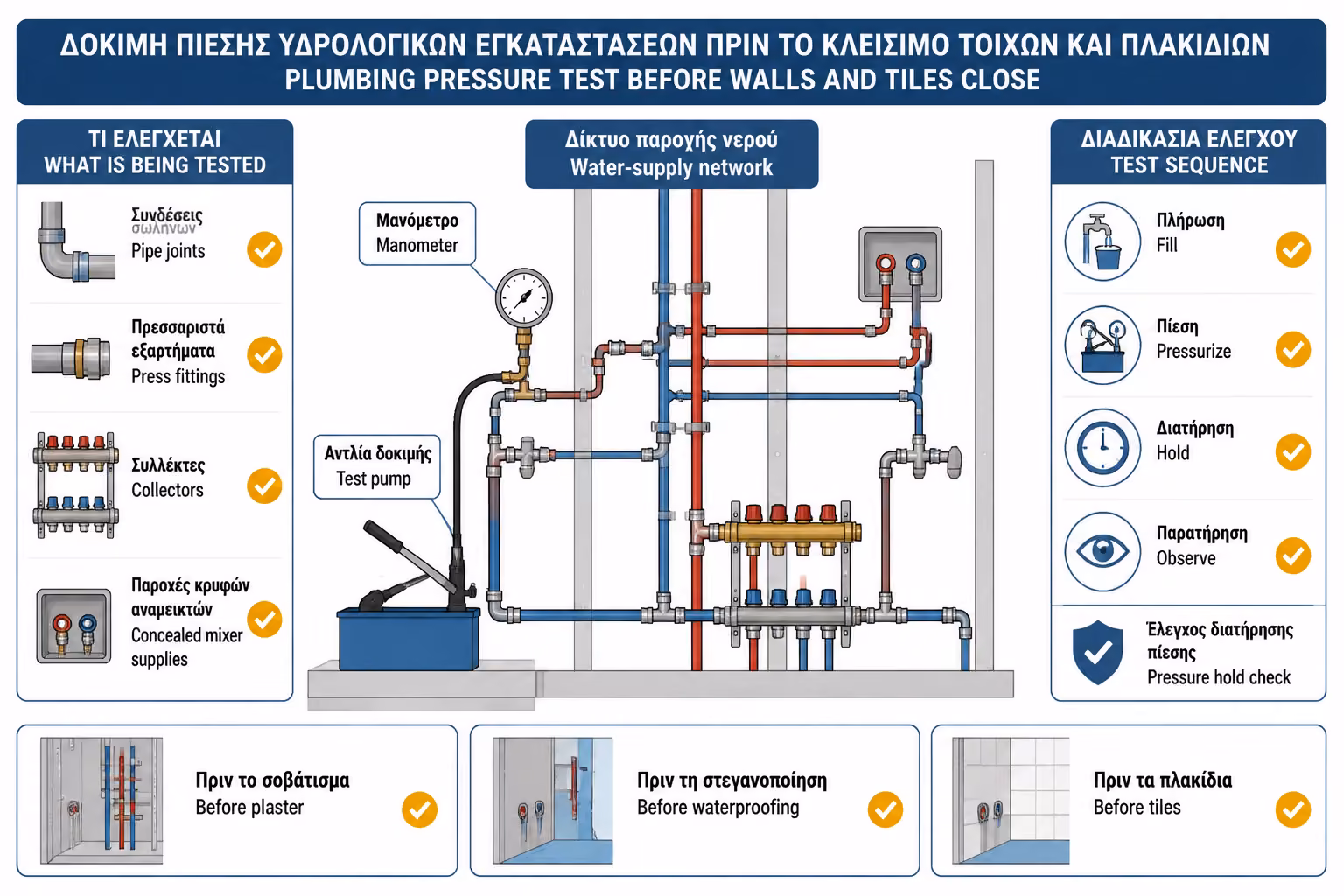

Η δοκιμή πίεσης είναι ο τεχνικός έλεγχος με τον οποίο επαληθεύεται ότι το δίκτυο ύδρευσης αντέχει και παραμένει στεγανό υπό ελεγχόμενη πίεση.
Ο υδραυλικός συνδέει αντλία ή όργανο μέτρησης, γεμίζει το δίκτυο με νερό ή, όπου προβλέπεται, με αέρα και ανεβάζει την πίεση σύμφωνα με τη μέθοδο του συστήματος. Στη συνέχεια παρακολουθεί αν η ένδειξη παραμένει σταθερή για τον απαιτούμενο χρόνο.
Αν η ένδειξη πέσει, η αιτία μπορεί να είναι μικρή ή μεγάλη, αλλά δεν είναι ποτέ κάτι που αγνοούμε. Το ζητούμενο δεν είναι να «φαίνονται όλα στεγνά», αλλά να επιβεβαιωθεί με μέτρηση και οπτικό έλεγχο ότι το δίκτυο αντέχει πριν κρυφτεί.
Μερικά από τα πιο συνηθισμένα σημεία που μπορεί να αποκαλύψει η δοκιμή είναι τα εξής:
Ακόμη και μικρή απώλεια νερού αρκεί για να ρίξει την ένδειξη.
Ένα σύνδεσμο που δεν έχει σφίξει σωστά τον βρίσκει γρήγορα η δοκιμή.
Μια προβληματική σύνδεση μπορεί να δείχνει κανονική ώσπου να πιεστεί.
Αν το fitting δεν πατηθεί σωστά, η αδυναμία φαίνεται εδώ.
Αστοχία υλικού ή λάθος εξάρτημα επηρεάζει το αποτέλεσμα της δοκιμής.
Μια μικρή φθορά μπορεί να μείνει κρυφή μέχρι να μπει πίεση.
Κακό τάπωμα ή μη σωστό κλείσιμο δίνει ψευδή εικόνα διαρροής.
Μια αδύναμη βάνα ή βοηθητικό στοιχείο μπορεί επίσης να ρίχνει την πίεση.
Όταν η πίεση παραμένει σταθερή και οι ενώσεις ελέγχονται οπτικά χωρίς ευρήματα, έχουμε σοβαρή ένδειξη ότι το δίκτυο είναι στεγανό στις συνθήκες της δοκιμής.
Οι σωληνώσεις ύδρευσης καταλήγουν να κρύβονται πίσω από τοίχους, δάπεδα, πλακάκια, έπιπλα και σταθερές κατασκευές. Από τη στιγμή που ο χώρος κλείνει, η πρόσβαση παύει να είναι απλή.

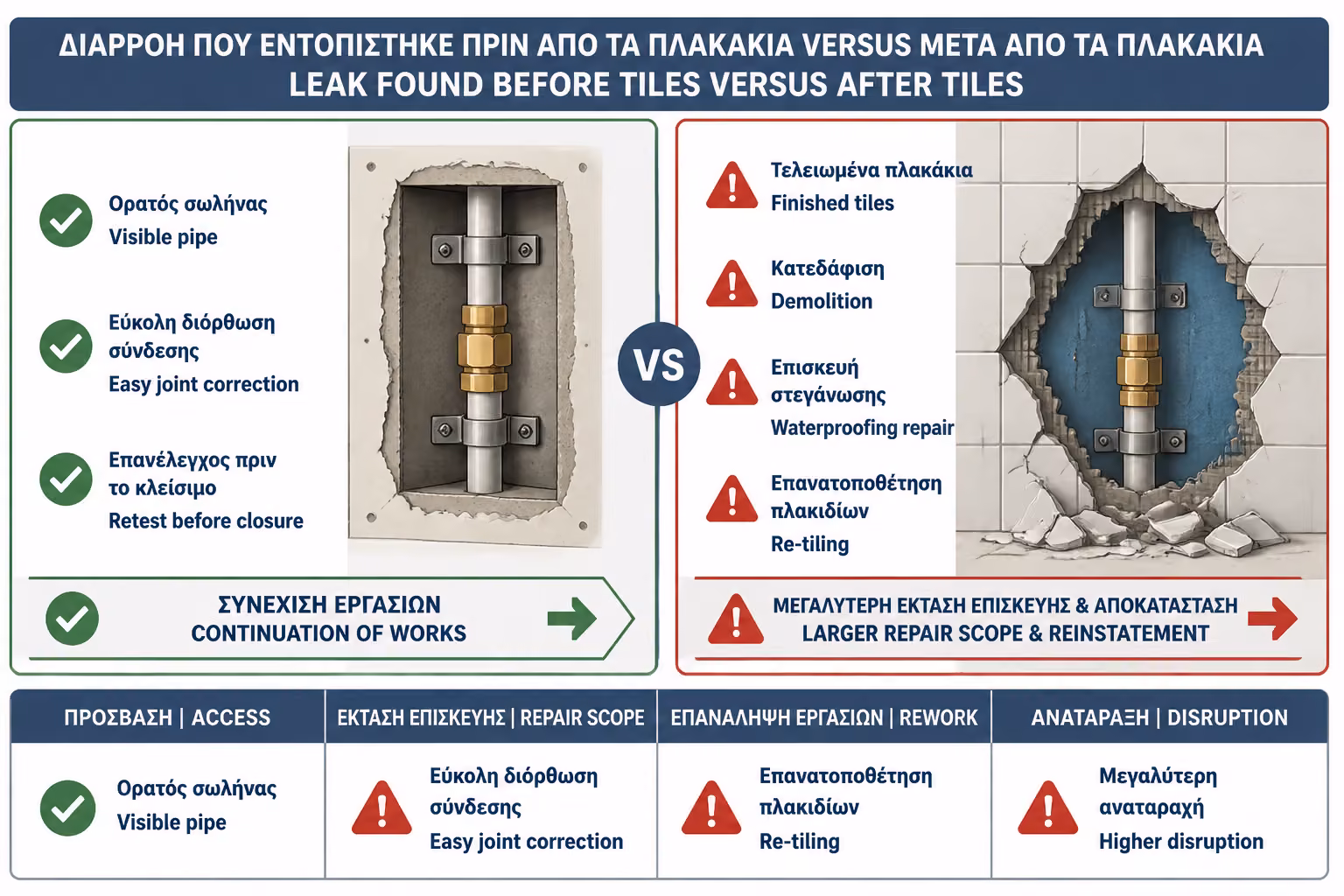

Αν ο έλεγχος γίνει όσο όλα είναι ακόμη ανοιχτά, η διαρροή εντοπίζεται γρήγορα και η διόρθωση παραμένει τεχνικά καθαρή. Αν το ίδιο πρόβλημα φανεί μετά τα τελειώματα, η αποκατάσταση γίνεται πολλαπλάσια σε χρόνο, κόστος και αναστάτωση.
Η διαφορά ανάμεσα στις δύο φάσεις είναι συνήθως τεράστια και γι’ αυτό η δοκιμή πριν το κλείσιμο δεν πρέπει να παραλείπεται.
Η πρακτική διαφορά φαίνεται καθαρά στα δύο παρακάτω σενάρια:
Η σωλήνα και το εξάρτημα είναι ορατά, η ένωση διορθώνεται, η δοκιμή επαναλαμβάνεται και οι εργασίες συνεχίζουν χωρίς να γκρεμιστεί τίποτα τελειωμένο.
Συνήθως ακολουθούν εντοπισμός βλάβης, σπάσιμο πλακιδίων, άνοιγμα τοίχου, νέα υγρομόνωση, νέα υλικά και πιθανή αποκατάσταση ζημιών σε γειτονικούς χώρους.
Η δοκιμή πίεσης γίνεται αφού ολοκληρωθεί η νέα υδραυλική εγκατάσταση, αλλά πριν καλυφθούν οι σωλήνες και χαθεί η άμεση πρόσβαση στα κρίσιμα σημεία.
Η γραμμή πρέπει να έχει ολοκληρωθεί πριν ελεγχθεί το σύνολο.
Και η δεύτερη βασική παροχή πρέπει να είναι έτοιμη για ουσιαστικό έλεγχο.
Τα τοπικά σημεία τροφοδοσίας πρέπει ήδη να έχουν διαμορφωθεί.
Αν υπάρχει, πρέπει να είναι συνδεδεμένος και ελέγξιμος.
Δεν περιμένουμε να κλείσει ο τοίχος για να τις δοκιμάσουμε.
Ντουζιέρα, νιπτήρας, καζανάκι και πλυντήριο πρέπει να έχουν ενταχθεί στο δίκτυο.
Όπου συμμετέχουν, και αυτές οι παροχές μπαίνουν στον έλεγχο.
Η ίδια λογική ισχύει και για τη φάση του έργου στην οποία πρέπει να προηγηθεί ο έλεγχος:
Δεν ξεκινά κλείσιμο σκαψιμάτων χωρίς επιτυχημένη δοκιμή.
Θέλουμε ακόμη ορατές τις γραμμές και τις ενώσεις.
Η κάλυψη του δικτύου έρχεται μόνο μετά την επιβεβαίωση.
Δεν έχει νόημα να χτιστεί τελείωμα πάνω σε αδοκίμαστη εγκατάσταση.
Εδώ είναι το μεγάλο σημείο χωρίς επιστροφή.
Η τελική εγκατάσταση πρέπει να πατήσει σε ελεγμένο δίκτυο.
Η σωστή ακολουθία είναι σαφής: τοποθέτηση σωλήνων, δοκιμή πίεσης, διόρθωση όπου χρειαστεί, επανάληψη του ελέγχου και μόνο τότε κλείσιμο της εγκατάστασης.
Η δοκιμή πίεσης ελέγχει αν το δίκτυο μπορεί να κρατήσει πίεση χωρίς απώλειες και χωρίς κρυφές αδυναμίες στις ενώσεις του.
Ελέγχεται αν οι γραμμές κρατούν πίεση χωρίς απώλειες.
Εδώ φαίνονται τα λάθη στην εφαρμογή ή στην πίεση του fitting.
Κάθε σύνδεσμος δοκιμάζεται στην πράξη και όχι θεωρητικά.
Τα κεντρικά σημεία διανομής πρέπει να μείνουν στεγανά υπό φόρτιση.
Τα σημεία αλλαγής πορείας είναι συχνά κρίσιμα στις ενώσεις.
Οι κρυφές συνδέσεις τους πρέπει να ελεγχθούν πριν καλυφθούν.
Νιπτήρας, ντουζιέρα, καζανάκι και πλυντήριο μπαίνουν κανονικά στον έλεγχο.
Όπου υπάρχουν σχετικές συνδέσεις, δεν μένουν εκτός δοκιμής.
Δεν ελέγχει όμως κατ’ ανάγκη την αποχέτευση. Η αποχέτευση απαιτεί δική της δοκιμή απορροής και στεγανότητας, με διαφορετική λογική και διαφορετικά σημεία ελέγχου.
Με άλλα λόγια, η δοκιμή πίεσης της ύδρευσης και η δοκιμή της αποχέτευσης είναι δύο ξεχωριστοί έλεγχοι και δεν πρέπει να συγχέονται.
Στο μπάνιο δεν αρκεί ένας μόνο έλεγχος. Ύδρευση και αποχέτευση αξιολογούνται διαφορετικά, γιατί εξυπηρετούν τελείως διαφορετική λειτουργία.
Και οι δύο δοκιμές είναι απαραίτητες, αλλά δεν μετρούν το ίδιο πράγμα και δεν αποκαλύπτουν τις ίδιες αστοχίες. Σε μια σωστή ανακαίνιση, ελέγχουμε τόσο την ύδρευση που δουλεύει υπό πίεση όσο και την αποχέτευση που δουλεύει με ροή και κλίσεις.

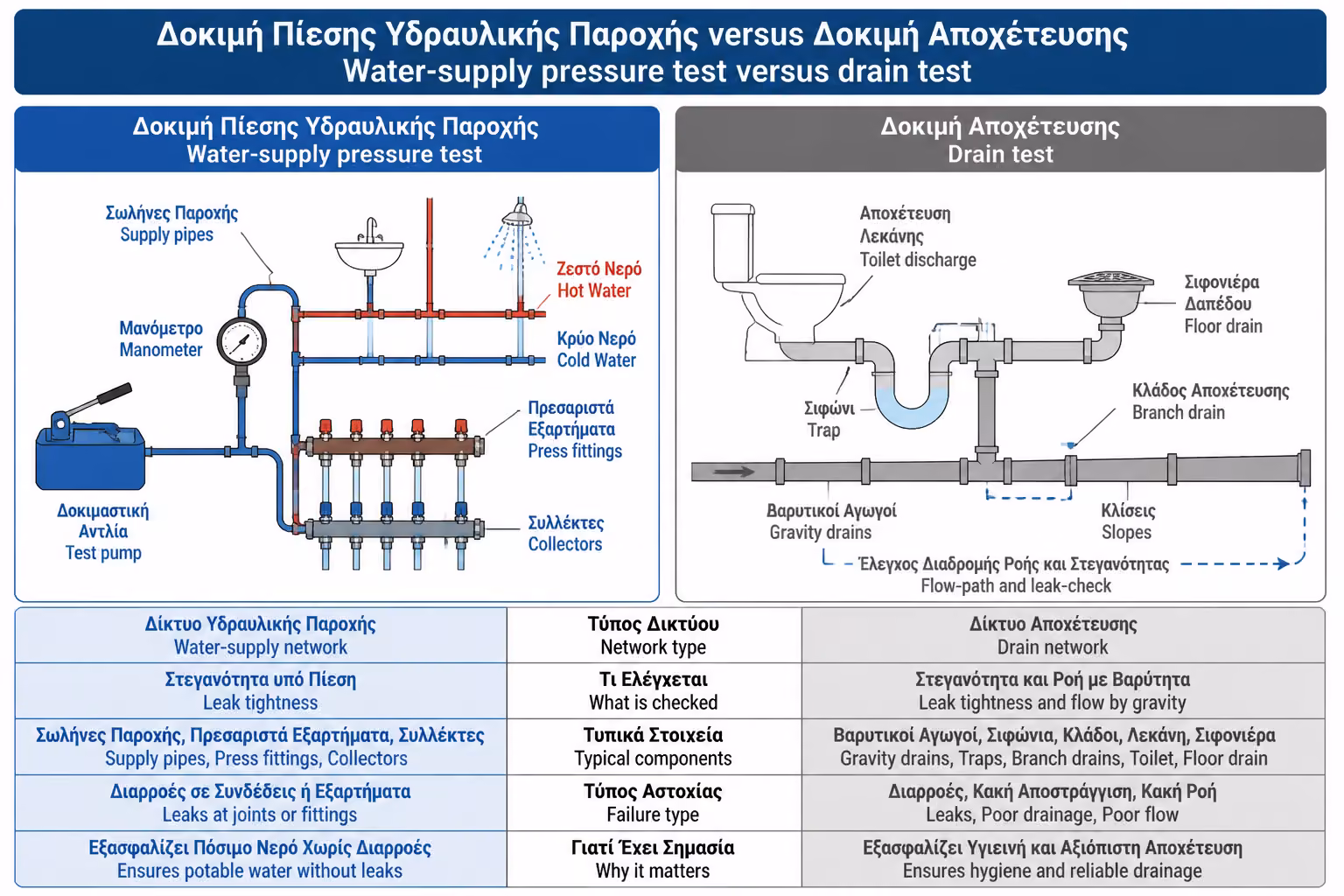

Στον παρακάτω διαχωρισμό φαίνεται τι ανήκει σε κάθε είδος ελέγχου:
Η δοκιμή ύδρευσης ελέγχει τις γραμμές που μεταφέρουν νερό υπό πίεση.
Κάθε σύνδεση και κάθε τελικό σημείο μπαίνουν στη δοκιμή πίεσης.
Τα κεντρικά στοιχεία διανομής ανήκουν στον έλεγχο της ύδρευσης.
Οι κρυφές παροχές τους είναι κλασικό σημείο δοκιμής πίεσης.
Η δοκιμή αποχέτευσης ελέγχει αν τα λύματα φεύγουν σωστά.
Εκεί φαίνονται κακή ροή, στάσιμα νερά ή αδύναμες συνδέσεις.
Τα τελικά σημεία αποχέτευσης χρειάζονται ξεχωριστό πρακτικό έλεγχο.
Αυτά είναι συμπτώματα αποχέτευσης, όχι δοκιμής πίεσης ύδρευσης.
Αν θέλετε μια σύντομη σύνοψη, η βασική διάκριση είναι η εξής:
Αφορά σωληνώσεις, παροχές, ενώσεις και εξαρτήματα που μεταφέρουν νερό υπό πίεση.
Αφορά τις σωληνώσεις που απομακρύνουν νερά και λύματα με βαρύτητα και πρέπει να λειτουργούν σωστά χωρίς επιστροφές ή οσμές.
Πρέπει να ελεγχθούν όλες οι νέες ή τροποποιημένες γραμμές ύδρευσης, όχι μόνο οι βασικές σωληνώσεις που φαίνονται πιο σημαντικές με την πρώτη ματιά.
Ελέγχονται και το ζεστό και το κρύο της παροχής του.
Οι γραμμές της είναι κρίσιμες, ειδικά αν οδηγούν σε εντοιχισμένη μπαταρία.
Η παροχή του δεν μένει εκτός επειδή θεωρείται απλή.
Κάθε νέα ή τροποποιημένη παροχή πρέπει να δοκιμαστεί.
Όπου υπάρχουν, ελέγχονται όπως κάθε άλλη γραμμή.
Οι σχετικές παροχές μπαίνουν στον ίδιο τεχνικό έλεγχο.
Κάθε σημείο διακοπής ή διανομής πρέπει να κρατά σωστά την πίεση.
Σε σύστημα με κολεκτέρ, ο έλεγχος δεν σταματά μόνο στις τελικές παροχές.
Το πρεσάρισμα έχει ιδιαίτερη αξία σε συστήματα πολυστρωματικής ή PEX με πρεσαριστά fittings, γιατί επιβεβαιώνει στην πράξη ότι κάθε ένωση και κάθε αναχώρηση έγιναν σωστά.
Σε επίπεδο μπάνιου ή συλλέκτη, αυτό μεταφράζεται πρακτικά στα εξής σημεία:
Συνήθως περιλαμβάνονται οι παροχές νιπτήρα, ντουζιέρας, καζανακίου, πλυντηρίου και όπου υπάρχει bidet ή ντους υγιεινής.
Πρέπει να ελεγχθούν ο συλλέκτης, οι βάνες, οι αναχωρήσεις, οι συνδέσεις και η στεγανότητα κάθε γραμμής χωριστά ή και συνολικά.

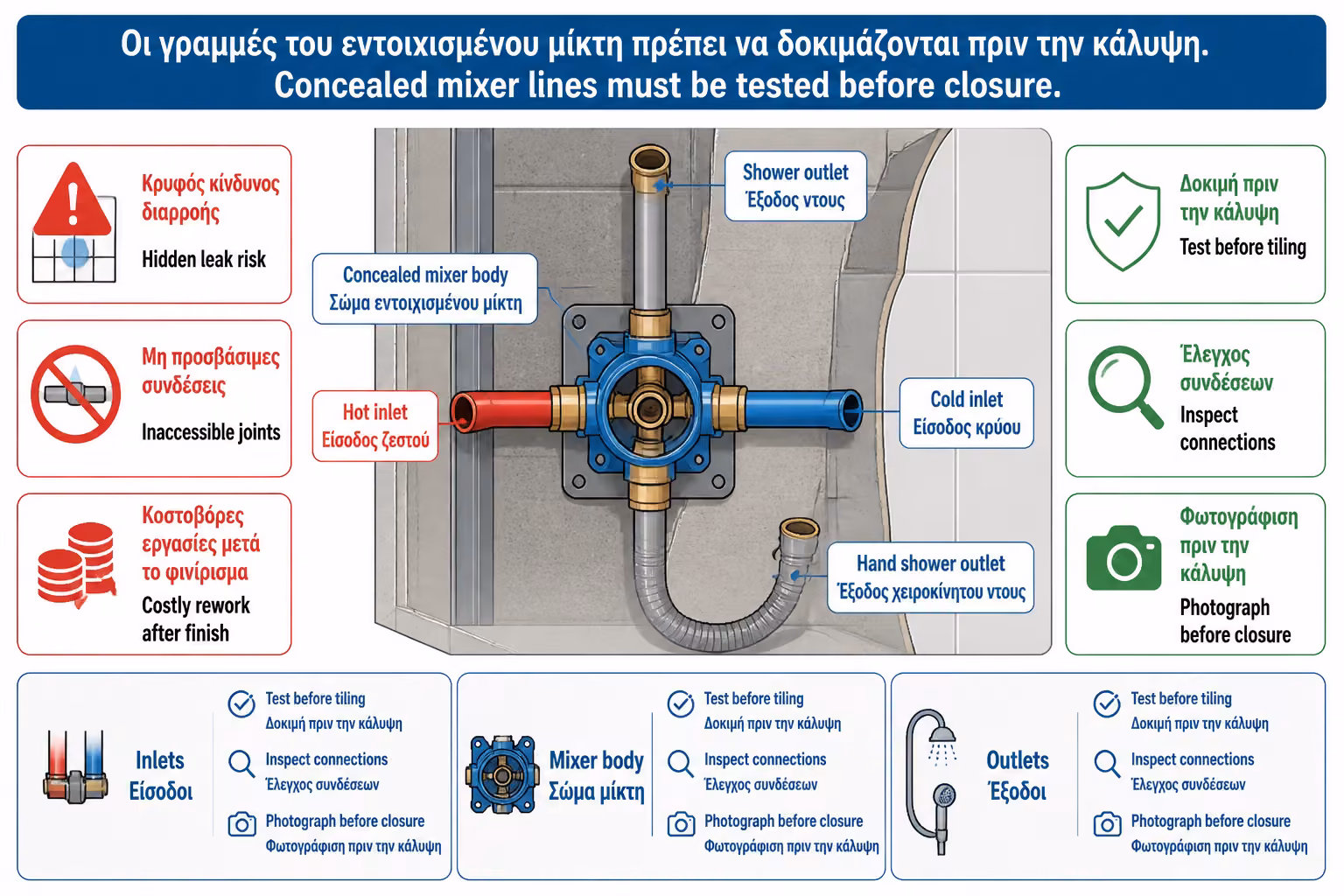

Οι εντοιχισμένες μπαταρίες είναι από τα πιο ευαίσθητα σημεία του δικτύου, γιατί ό,τι βρίσκεται πίσω από το διακοσμητικό τελείωμα παύει να είναι εύκολα επισκέψιμο.
Το σώμα της μπαταρίας, οι συνδέσεις ζεστού και κρύου νερού και οι έξοδοι προς κεφαλή ή τηλέφωνο ντους κλείνονται πίσω από πλακάκια. Αν μια αστοχία μείνει εκεί κρυμμένη, η επισκευή μετά συνήθως σημαίνει σπάσιμο τελειωμένου τοίχου.
Γι’ αυτό η εντοιχισμένη μπαταρία δεν πρέπει να καλύπτεται αν δεν έχει προηγηθεί σωστός έλεγχος πίεσης και οπτική επιβεβαίωση όλων των συνδέσεων.
Πριν κλείσει ο τοίχος, η σωστή διαδικασία συνοψίζεται στα εξής:
Πριν κλείσει ο τοίχος, πρέπει να συνδεθεί σωστά το σώμα της μπαταρίας, να ταπωθούν οι έξοδοι, να πρεσαριστεί το δίκτυο, να ελεγχθούν όλες οι ενώσεις και να φωτογραφηθεί η εγκατάσταση.
Η ακριβής πίεση δοκιμής δεν είναι ένα αυθαίρετο νούμερο που ισχύει για όλα τα έργα. Εξαρτάται από:
Κάθε σύστημα έχει τα δικά του όρια και τη δική του διαδικασία.
Η δοκιμή πρέπει να πατά στις προδιαγραφές του υλικού, όχι σε εμπειρικό νούμερο.
Η δοκιμή σχετίζεται με το πώς θα δουλεύει το δίκτυο στην πράξη.
Άλλο μικρό μπάνιο, άλλο μεγαλύτερο ή πιο σύνθετο σύστημα.
Το μέσο της δοκιμής επηρεάζει τη μέθοδο και την πίεση.
Η διαδικασία πρέπει να είναι σωστή, επαναλήψιμη και τεκμηριωμένη.
Σε πολλές οικιακές εγκαταστάσεις, η δοκιμή γίνεται σε πίεση υψηλότερη από την κανονική λειτουργία ώστε να αποκαλυφθούν αδυναμίες που στην καθημερινή χρήση ίσως αργήσουν να φανούν.
Ο ιδιοκτήτης δεν χρειάζεται να επιβάλει μόνος του έναν αριθμό. Αυτό που πρέπει να ζητήσει είναι να ακολουθηθούν οι προδιαγραφές του υλικού, η μέθοδος του συστήματος και να καταγραφεί καθαρά το αποτέλεσμα.
Από την πλευρά του ιδιοκτήτη, αυτά είναι τα βασικά σημεία που αξίζει να ζητηθούν:
Ρωτήστε σε ποια τιμή θα γίνει ο έλεγχος.
Ζητήστε σαφές χρονικό πλαίσιο παρακολούθησης.
Πρέπει να είναι ξεκάθαρο τι θεωρείται επιτυχία ή αποτυχία.
Μάθετε αν θα γίνει με νερό ή με αέρα.
Επιβεβαιώστε ότι ακολουθούνται οι σωστές προδιαγραφές.
Το αποτέλεσμα πρέπει να αποτυπώνεται καθαρά και όχι προφορικά.
Αν θέλετε να το κρατήσετε σε μία σύντομη ερώτηση προς τον τεχνικό, η ουσία είναι η εξής:
Ζητήστε συγκεκριμένες απαντήσεις για την πίεση, τη διάρκεια, τη μέθοδο και το πώς θα τεκμηριωθεί ο έλεγχος.
Η διάρκεια της δοκιμής εξαρτάται από το σύστημα, τη μέθοδο και τις οδηγίες του κατασκευαστή, άρα δεν υπάρχει μία μοναδική απάντηση για κάθε περίπτωση.
Αυτό που σίγουρα δεν αρκεί είναι ένα βιαστικό «βάλαμε πίεση για δύο λεπτά και όλα καλά». Μια τόσο σύντομη διαδικασία συχνά δεν αποκαλύπτει ούτε αργές πτώσεις ούτε αδύναμες ενώσεις.
Στη σωστή πρακτική, το δίκτυο μένει υπό πίεση όσο χρειάζεται ώστε να σταθεροποιηθεί, να ελεγχθούν οι ενώσεις και να φανεί καθαρά αν υπάρχει έστω και μικρή μεταβολή.
Σε μεγαλύτερα έργα ή σε πιο απαιτητικές εγκαταστάσεις, μπορεί να απαιτείται ακόμη αυστηρότερη διαδικασία και μεγαλύτερη διάρκεια παρακολούθησης.
Το ουσιώδες είναι να μην αντιμετωπίζεται η δοκιμή ως τυπικό βήμα που γίνεται βιαστικά για να προχωρήσει το έργο.
Σε πρακτικό επίπεδο, αυτό σημαίνει τουλάχιστον τα εξής:
Ο υδραυλικός πρέπει να ανεβάσει την πίεση, να αφήσει το δίκτυο να σταθεροποιηθεί, να ελέγξει τις ενώσεις και να επανέλθει στο μανόμετρο πριν κλείσει οτιδήποτε.
Αν πέσει η πίεση, δεν σημαίνει αυτομάτως ότι υπάρχει μεγάλη διαρροή, αλλά σίγουρα σημαίνει ότι κάτι πρέπει να ελεγχθεί πριν προχωρήσει το έργο.
Μια ανεπαίσθητη απώλεια σε ένωση αρκεί για πτώση της ένδειξης.
Η προσωρινή τάπα μιας παροχής μπορεί να δώσει ψευδή εικόνα αστοχίας.
Ένα απλό λειτουργικό λάθος αλλοιώνει όλο το αποτέλεσμα.
Χρειάζεται σωστή σταθεροποίηση πριν εξαχθεί συμπέρασμα.
Μπορεί να επηρεάσει την ένδειξη και να θέλει προσεκτική ερμηνεία.
Συχνή αιτία όταν υπάρχει λάθος στην ένωση ή στο υλικό.
Χτύπημα ή κόψιμο από άλλη εργασία μπορεί να φαίνεται μόνο στη δοκιμή.
Κάποιες φορές η αντλία ή το μανόμετρο θέλουν έλεγχο πριν κατηγορηθεί το δίκτυο.
Ο υδραυλικός πρέπει να εντοπίσει την πραγματική αιτία, να διορθώσει το πρόβλημα και να επαναλάβει τη δοκιμή μέχρι να υπάρξει σταθερό αποτέλεσμα.
Με ανεξήγητη πτώση πίεσης δεν συνεχίζουμε επόμενα στάδια. Πρώτα λύνεται η αιτία, μετά κλείνει η εγκατάσταση.
Σε πολυστρωματικές σωληνώσεις και σε αρκετά σύγχρονα συστήματα χρησιμοποιούνται πρεσαριστά fittings, τα οποία είναι αξιόπιστα μόνο όταν η τοποθέτηση γίνει σωστά σε κάθε βήμα.
Για να αποδώσουν σωστά, δεν αρκεί το ίδιο το εξάρτημα. Χρειάζεται το σωστό fitting, η σωστή πρέσα και η σωστή σιαγόνα, αλλά και σωστή κοπή, καθαρισμός, προετοιμασία και εκτέλεση του πρεσαρίσματος χωρίς λάθος ή αστοχία υλικού.
Αν ένα fitting δεν πρεσαριστεί σωστά, μπορεί να μη δώσει θεαματική αστοχία από την πρώτη στιγμή. Συχνά εμφανίζει μικρή, ύπουλη διαρροή αργότερα.
Η δοκιμή πίεσης είναι ο πρακτικός τρόπος να εντοπιστούν τέτοια σφάλματα πριν η εγκατάσταση κρυφτεί οριστικά πίσω από τελειωμένες επιφάνειες.
Η δοκιμή μπορεί να γίνει με νερό ή με αέρα, ανάλογα με το σύστημα, τη φάση του έργου και τη μέθοδο που προβλέπεται.
Η δοκιμή με νερό μοιάζει περισσότερο με την πραγματική λειτουργία και αποκαλύπτει πιο άμεσα μια εμφανή διαρροή, αλλά αν κάτι έχει σοβαρή αστοχία μπορεί να βραχεί ο χώρος και γι’ αυτό χρειάζεται προσοχή, ειδικά κοντά σε τελειωμένα σημεία.
Η δοκιμή με αέρα επιλέγεται όταν δεν θέλουμε νερό μέσα στο δίκτυο σε αυτή τη φάση και μπορεί επίσης να δείξει πτώση πίεσης. Επειδή όμως ο αέρας είναι συμπιεστός, η διαδικασία θέλει ακόμη πιο πειθαρχημένο και ασφαλή χειρισμό.
Ο ιδιοκτήτης δεν χρειάζεται να αποφασίσει τη μέθοδο μόνος του. Πρέπει όμως να ζητήσει ο έλεγχος να γίνει σωστά, με ασφάλεια και σύμφωνα με τις προδιαγραφές του συστήματος.
Προσομοιάζει την πραγματική λειτουργία, αποκαλύπτει πιο άμεσα εμφανείς διαρροές και είναι η πιο συνηθισμένη επιλογή στα υδραυλικά δίκτυα.
Χρησιμοποιείται όταν δεν θέλουμε νερό στο δίκτυο, αλλά χρειάζεται μεγαλύτερη προσοχή λόγω συμπιεστότητας και σωστή, ασφαλή διαδικασία.
Ο ιδιοκτήτης δεν χρειάζεται να εκτελέσει ο ίδιος τη δοκιμή, αλλά έχει κάθε λόγο να ζητήσει καθαρή τεκμηρίωση ότι ο έλεγχος έγινε σωστά.
Δείχνει από πού ξεκίνησε επίσημα η δοκιμή.
Τεκμηριώνει αν η ένδειξη παρέμεινε σταθερή.
Χρειάζονται πριν κλείσουν τοίχοι και δάπεδα.
Η προφορική βεβαιότητα δεν αρκεί χωρίς σαφή αναφορά.
Ο ιδιοκτήτης δικαιούται να ξέρει ότι δεν ελέγχθηκε μόνο ένα μέρος.
Η δοκιμή πρέπει να φαίνεται και στα έγγραφα του έργου.
Αυτό δεν είναι ένδειξη δυσπιστίας. Είναι στοιχειώδης τεχνική τεκμηρίωση για ένα κρυφό τμήμα του έργου.
Αν εμφανιστεί πρόβλημα αργότερα, οι φωτογραφίες και η καταγραφή βοηθούν να καταλάβετε τι ακριβώς είχε ελεγχθεί και σε ποια κατάσταση παραδόθηκε το δίκτυο.
Σε αρκετές περιπτώσεις, οι υδραυλικοί αφήνουν το δίκτυο υπό πίεση και κατά τη διάρκεια ορισμένων επόμενων εργασιών ώστε να φανεί άμεσα αν προκληθεί κάποια ζημιά.
Αυτή η πρακτική μπορεί να είναι πολύ χρήσιμη, γιατί κατά το κλείσιμο των σκαψιμάτων ή από άλλο συνεργείο μπορεί να τραυματιστεί μια σωλήνα που πριν ήταν σωστή.
Το δίκτυο δεν μένει υπό πίεση αν υπάρχει κίνδυνος στον χώρο.
Όλες οι παροχές πρέπει να έχουν κλείσει σωστά.
Δεν αφήνουμε εκτεθειμένα σημεία που μπορεί να αστοχήσουν.
Η πίεση θέλει παρακολούθηση όσο συνεχίζονται άλλες εργασίες.
Η πρακτική πρέπει να προστατεύει και όσους δουλεύουν μετά.
Δεν είναι απαραίτητο σε κάθε έργο να μείνει υπό πίεση για όλο το ενδιάμεσο διάστημα, αλλά είναι καλή πρακτική να γίνει επανέλεγχος πριν από το οριστικό κλείσιμο.
Αν το δίκτυο μείνει υπό πίεση, οι παροχές πρέπει να είναι σωστά ταπωμένες, τα ανοιχτά σημεία ασφαλή και ο έλεγχος να γίνεται περιοδικά χωρίς να δημιουργείται κίνδυνος σε άλλα συνεργεία.
Αν μετά την αρχική δοκιμή γίνει οποιαδήποτε παρέμβαση στο δίκτυο, ο έλεγχος πρέπει να επαναληφθεί. Η παλιά δοκιμή δεν καλύπτει πλέον τη νέα κατάσταση.
Μια μετακίνηση αρκεί για να ακυρώσει την παλιά βεβαιότητα.
Κάθε νέα διακλάδωση δημιουργεί νέο σημείο ελέγχου.
Η αντικατάσταση εξαρτήματος μπορεί να αλλάξει συνδέσεις και φορτία.
Αν άνοιξε ή κόπηκε η γραμμή, η δοκιμή ξεκινά από την αρχή.
Το κεντρικό σημείο διανομής επηρεάζει πολλές γραμμές μαζί.
Ένα χτύπημα αργότερα δεν καλύπτεται από την πρώτη δοκιμή.
Κάθε πρόσθετη σύνδεση πρέπει να αποδείξει εκ νέου τη στεγανότητά της.
Κάθε νέα παρέμβαση μηδενίζει την προηγούμενη βεβαιότητα, γιατί προσθέτει νέο σημείο αστοχίας ή αλλάζει το παλιό αποτέλεσμα.
Δεν αρκεί η φράση «το είχαμε πρεσάρει πριν». Αν άλλαξε κάτι, πρέπει να ξαναδοκιμαστεί πριν κρυφτεί ξανά.
Σε εγκατάσταση με πίνακα υδροληψίας ή κολεκτέρ, η δοκιμή πίεσης είναι ακόμη πιο χρήσιμη, γιατί το δίκτυο είναι οργανωμένο σε επιμέρους γραμμές που μπορούν να ελεγχθούν στοχευμένα.
Το κεντρικό σώμα του κολεκτέρ πρέπει να μείνει απολύτως στεγανό.
Τα σημεία απομόνωσης επηρεάζουν άμεσα το αποτέλεσμα της δοκιμής.
Κάθε γραμμή πρέπει να ελέγχεται σαν ανεξάρτητη διαδρομή.
Οι τελικές παροχές δεν μένουν εκτός επειδή είναι μικρές.
Οι τάπες της δοκιμής πρέπει και αυτές να στέκονται σωστά.
Έτσι απομονώνεται πιο γρήγορα η πηγή ενός προβλήματος.
Το βασικό πλεονέκτημα του κολεκτέρ είναι ότι οι γραμμές είναι πιο καθαρές και η διάγνωση γίνεται πιο οργανωμένα σε σχέση με ένα πιο διάσπαρτο δίκτυο.
Αν υπάρχει διαρροή, είναι συνήθως ευκολότερο να απομονωθεί η γραμμή που έχει πρόβλημα και να διορθωθεί χωρίς αχρείαστες δοκιμές στα τυφλά.
Η μόνωση των σωληνώσεων είναι σημαντική, αλλά δεν πρέπει να καλύπτει ενώσεις που δεν έχουν ακόμη δοκιμαστεί και επιβεβαιωθεί.
Η σωστή σειρά εργασιών είναι:
Σε ορισμένες περιπτώσεις, ένα μέρος της μόνωσης μπορεί να τοποθετείται παράλληλα με την εγκατάσταση. Τα κρίσιμα σημεία όμως πρέπει να μένουν ορατά και ελέγξιμα μέχρι να ολοκληρωθεί επιτυχώς η δοκιμή.
Η προσφορά του υδραυλικού δεν πρέπει να μένει αόριστη. Καλό είναι να αναφέρει ρητά ότι θα γίνει δοκιμή πίεσης στο δίκτυο ύδρευσης.
Να αναφέρεται ρητά και όχι να υπονοείται.
Η προσφορά πρέπει να καλύπτει και τις δύο πλευρές του δικτύου.
Να είναι σαφές ότι ο έλεγχος γίνεται στην κρίσιμη φάση.
Τα κρυφά σημεία χρειάζονται ειδική μνεία.
Ο κεντρικός πίνακας διανομής δεν πρέπει να αγνοείται.
Η τεκμηρίωση είναι μέρος της σωστής διαδικασίας.
Αν τροποποιηθεί το δίκτυο, πρέπει να επανελεγχθεί.
Η γενική φράση «νέα υδραυλικά» δεν σημαίνει από μόνη της ότι θα γίνει πλήρης δοκιμή πίεσης με σωστή τεκμηρίωση.
Αν θέλετε να είστε καλυμμένοι, πρέπει να το ζητήσετε ξεκάθαρα και να το δείτε γραμμένο.
Σε μια σωστά οργανωμένη υδραυλική εργασία, η δοκιμή πίεσης συχνά θεωρείται μέρος της βασικής διαδικασίας και περιλαμβάνεται στην εργασία του υδραυλικού.
Αν ζητηθεί ως ξεχωριστός έλεγχος ή αν αφορά υφιστάμενη εγκατάσταση, μπορεί να υπάρξει επιπλέον χρέωση ανάλογα με την έκταση και τη δυσκολία.
Ενδεικτικά, η εικόνα της αγοράς κινείται ως εξής:
| Περίπτωση | Ρεαλιστικό κόστος |
|---|---|
| Δοκιμή πίεσης ως μέρος νέας εγκατάστασης | Συνήθως περιλαμβάνεται |
| Ξεχωριστός έλεγχος μικρής εγκατάστασης | €50 – €150 |
| Έλεγχος μεγαλύτερου δικτύου ή πολλών γραμμών | €100 – €300+ |
| Εντοπισμός διαρροής μετά από αποτυχία δοκιμής | Ανάλογα με την περίπτωση |
| Επανάληψη δοκιμής μετά από αλλαγές | Συνήθως μικρό κόστος αν είναι στο ίδιο έργο |
Ακόμη και όταν υπάρχει ξεχωριστή χρέωση, το κόστος της δοκιμής είναι μικρό σε σχέση με το κόστος μιας κρυφής διαρροής πίσω από καινούργια τελειώματα.
Μερικά από τα πιο συχνά λάθη που ακυρώνουν την αξία της δοκιμής είναι τα παρακάτω:
Το δίκτυο κλείνει χωρίς τεχνικό έλεγχο.
Η πίεση μπαίνει για λίγα λεπτά και δεν υπάρχει ουσιαστική παρακολούθηση.
Μένει εκτός κάποια παροχή ή εντοιχισμένη μπαταρία.
Γίνεται νέα ένωση αλλά δεν ξαναδοκιμάζεται.
Μετά δεν είναι σαφές πού περνούν οι σωλήνες και τι ακριβώς ελέγχθηκε.
Ο τεχνίτης λέει “δεν είναι τίποτα” χωρίς να βρεθεί η αιτία.
Δεν μένει χρόνος να φανεί πρόβλημα.
Πριν κλείσει το δίκτυο, αξίζει να έχετε ξεκάθαρες απαντήσεις στα εξής:
Η βασική ερώτηση πριν προχωρήσει οποιοδήποτε κλείσιμο.
Ζητήστε συγκεκριμένο νούμερο και τεχνική βάση.
Η διάρκεια δείχνει αν η διαδικασία είναι σοβαρή ή πρόχειρη.
Καμία γραμμή δεν πρέπει να μένει εκτός.
Εκεί συνήθως κρύβονται τα πιο ακριβά προβλήματα.
Αν υπάρχει, πρέπει να μπει ρητά στον έλεγχο.
Η τεκμηρίωση προστατεύει και ιδιοκτήτη και έργο.
Θέλετε να ακούσετε διαδικασία, όχι αόρισες καθησυχάσεις.
Κάθε επέμβαση απαιτεί νέο έλεγχο.
Ρωτήστε αν προβλέπεται ενδιάμεση προστασία του δικτύου.
Αν δεν είναι γραμμένο, εύκολα αντιμετωπίζεται σαν προαιρετικό.
Αν η απάντηση είναι «δεν χρειάζεται», ζητήστε τεχνική εξήγηση. Σε νέα εγκατάσταση ύδρευσης, πρόκειται για έλεγχο που κατά κανόνα πρέπει να γίνεται.
Χρησιμοποιήστε το παρακάτω checklist για να βεβαιωθείτε ότι ο έλεγχος καλύπτει όλα τα κρίσιμα σημεία:
| Ερώτηση | Ναι / Όχι |
|---|---|
| Έχει ολοκληρωθεί η νέα ύδρευση; | Ναι / Όχι |
| Έχουν ταπωθεί σωστά όλες οι παροχές; | Ναι / Όχι |
| Έχει γίνει δοκιμή πίεσης; | Ναι / Όχι |
| Ελέγχθηκε και το ζεστό νερό; | Ναι / Όχι |
| Ελέγχθηκε και το κρύο νερό; | Ναι / Όχι |
| Ελέγχθηκαν οι εντοιχισμένες μπαταρίες; | Ναι / Όχι |
| Ελέγχθηκε ο συλλέκτης/κολεκτέρ; | Ναι / Όχι |
| Η πίεση παρέμεινε σταθερή; | Ναι / Όχι |
| Ελέγχθηκαν οπτικά οι ενώσεις; | Ναι / Όχι |
| Υπάρχουν φωτογραφίες πριν κλείσει ο τοίχος; | Ναι / Όχι |
| Έγινε επανάληψη μετά από τυχόν αλλαγές; | Ναι / Όχι |
| Αναφέρεται η δοκιμή στην προσφορά; | Ναι / Όχι |
Αν οι περισσότερες απαντήσεις σε αυτό το checklist είναι «όχι», η εγκατάσταση δεν πρέπει να κλείσει ακόμη.
Ένας ιδιοκτήτης κάνει ολική ανακαίνιση μπάνιου. Ο υδραυλικός περνά νέες σωληνώσεις, συνδέει παροχές και εντοιχισμένη μπαταρία ντους, αλλά δεν γίνεται κανονικό πρεσάρισμα επειδή «φαίνονται όλα στεγνά».
Τα σκαψίματα κλείνουν, γίνεται η υγρομόνωση, μπαίνουν τα πλακάκια και το μπάνιο παραδίδεται χωρίς να υπάρχει πραγματική τεκμηρίωση του ελέγχου.
Δύο μήνες αργότερα εμφανίζεται υγρασία στον τοίχο πίσω από τη ντουζιέρα και τελικά εντοπίζεται μικρή διαρροή σε ένωση της εντοιχισμένης μπαταρίας.
Η επισκευή απαιτεί ξήλωμα πλακιδίων, νέα τοπική αποκατάσταση και πολλαπλάσιο κόστος σε σχέση με έναν έλεγχο που έπρεπε να είχε γίνει στην ώρα του.
Αν είχε προηγηθεί σωστή δοκιμή πίεσης πριν κλείσει ο τοίχος, το πρόβλημα κατά πάσα πιθανότητα θα είχε φανεί έγκαιρα.
Σε άλλη ανακαίνιση, μόλις ολοκληρωθούν οι σωληνώσεις, ο υδραυλικός ταπώνει όλες τις παροχές και προχωρά σε κανονικό πρεσάρισμα του δικτύου.
Στην πράξη, ο σωστός έλεγχος καλύπτει οργανωμένα τουλάχιστον τα εξής σημεία:
Η μία βασική γραμμή ελέγχεται χωριστά και συνολικά.
Και η δεύτερη βασική γραμμή μπαίνει στην ίδια διαδικασία.
Τα τελικά σημεία χρήσης επιβεβαιώνονται στην πράξη.
Το πιο κρίσιμο κρυφό σημείο δεν μένει στην τύχη.
Οι βοηθητικές παροχές ελέγχονται όπως και οι βασικές.
Το κεντρικό σημείο διανομής μπαίνει κανονικά στην επιβεβαίωση.
Το δίκτυο μένει υπό πίεση, το μανόμετρο φωτογραφίζεται, οι ενώσεις ελέγχονται οπτικά και δεν εμφανίζεται καμία πτώση.
Στη συνέχεια γίνεται μόνωση σωληνώσεων, φωτογράφιση των διαδρομών και μόνο τότε κλείνουν τα σκαψίματα και προχωρούν τα τελειώματα.
Αυτή είναι η λογική και ασφαλής διαδικασία που μειώνει δραστικά την πιθανότητα να κρυφτεί ένα πρόβλημα μέσα στον τοίχο.
Μην αφήσετε να κλείσουν οι σωληνώσεις ύδρευσης χωρίς δοκιμή πίεσης.
Το πρεσάρισμα είναι από τους σημαντικότερους ελέγχους σε μια ανακαίνιση μπάνιου. Δεν αρκεί να πει ο τεχνίτης «δεν στάζει». Το δίκτυο πρέπει να πιεστεί, να παρακολουθηθεί και να επιβεβαιωθεί ότι δεν υπάρχει πτώση πίεσης.
Ζητήστε φωτογραφίες του δικτύου και του μανόμετρου πριν κλείσουν οι τοίχοι. Αν υπάρχει εντοιχισμένη μπαταρία ή κολεκτέρ, ο έλεγχος γίνεται ακόμη πιο κρίσιμος.
Αν γίνει οποιαδήποτε αλλαγή μετά την πρώτη δοκιμή, ζητήστε επανάληψη. Κάθε νέα ένωση πρέπει να ελέγχεται πριν κρυφτεί.
Η δοκιμή πίεσης, δηλαδή το πρεσάρισμα του δικτύου, είναι απαραίτητο βήμα σε κάθε σοβαρή υδραυλική εγκατάσταση μπάνιου.
Επιβεβαιώνει ότι οι σωληνώσεις ζεστού και κρύου νερού, οι ενώσεις, τα fittings, οι παροχές, οι εντοιχισμένες μπαταρίες και ο συλλέκτης είναι στεγανά πριν χαθούν πίσω από πλακάκια και κατασκευές.
Σε τελική σύνοψη, τα βασικά σημεία που πρέπει να μείνουν είναι τα εξής:
Η δοκιμή γίνεται όσο το δίκτυο είναι ακόμη προσβάσιμο.
Καμία παροχή δεν αντιμετωπίζεται σαν δευτερεύουσα.
Η ένδειξη πρέπει να μείνει σταθερή στον απαιτούμενο χρόνο.
Το μανόμετρο μόνο του δεν αρκεί χωρίς πρακτική επιθεώρηση.
Κάθε νέα επέμβαση μηδενίζει την παλιά βεβαιότητα.
Το κρυφό δίκτυο πρέπει να μένει καταγεγραμμένο.
Η σωστή διαδικασία φαίνεται και στα συμφωνημένα του έργου.
Ο χρόνος και το κόστος του πρεσαρίσματος είναι μικρά μπροστά στην επιβάρυνση που προκαλεί μια κρυφή διαρροή πίσω από καινούργια πλακάκια.
Σε μια σωστή ανακαίνιση μπάνιου, οι σωληνώσεις δεν κλείνουν επειδή «φαίνονται εντάξει». Κλείνουν μόνο αφού δοκιμαστούν και τεκμηριωθεί ότι είναι ασφαλείς.
