Αναλυτικό Χρονοδιάγραμμα Εργασιών: Πόσες Μέρες Διαρκεί Πραγματικά;
Όταν ξεκινάει μια ανακαίνιση μπάνιου, η πιο συχνή ερώτηση είναι: «Πότε θα τελειώσετε;». Υπάρχει ένας μύθος ότι ένα μπάνιο μπορεί να γίνει μέσα σε ένα Σαββατοκύριακο, και ένας άλλος (κυρίως λόγω κακών εμπειριών) ότι θα πάρει έναν μήνα.
Η αλήθεια βρίσκεται κάπου στη μέση. Για ένα τυπικό ελληνικό μπάνιο, το ρεαλιστικό χρονοδιάγραμμα κυμαίνεται μεταξύ 7 και 10 εργάσιμων ημερών. Οποιαδήποτε προσπάθεια να συμπιεστεί αυτός ο χρόνος κρύβει τον κίνδυνο κακοτεχνίας (π.χ. να μην στεγνώσουν τα υλικά), ενώ οποιαδήποτε καθυστέρηση πέραν αυτού σημαίνει κακό συντονισμό των συνεργείων.
Ας δούμε το πλάνο ημέρα προς ημέρα για να ξέρετε τι να περιμένετε.

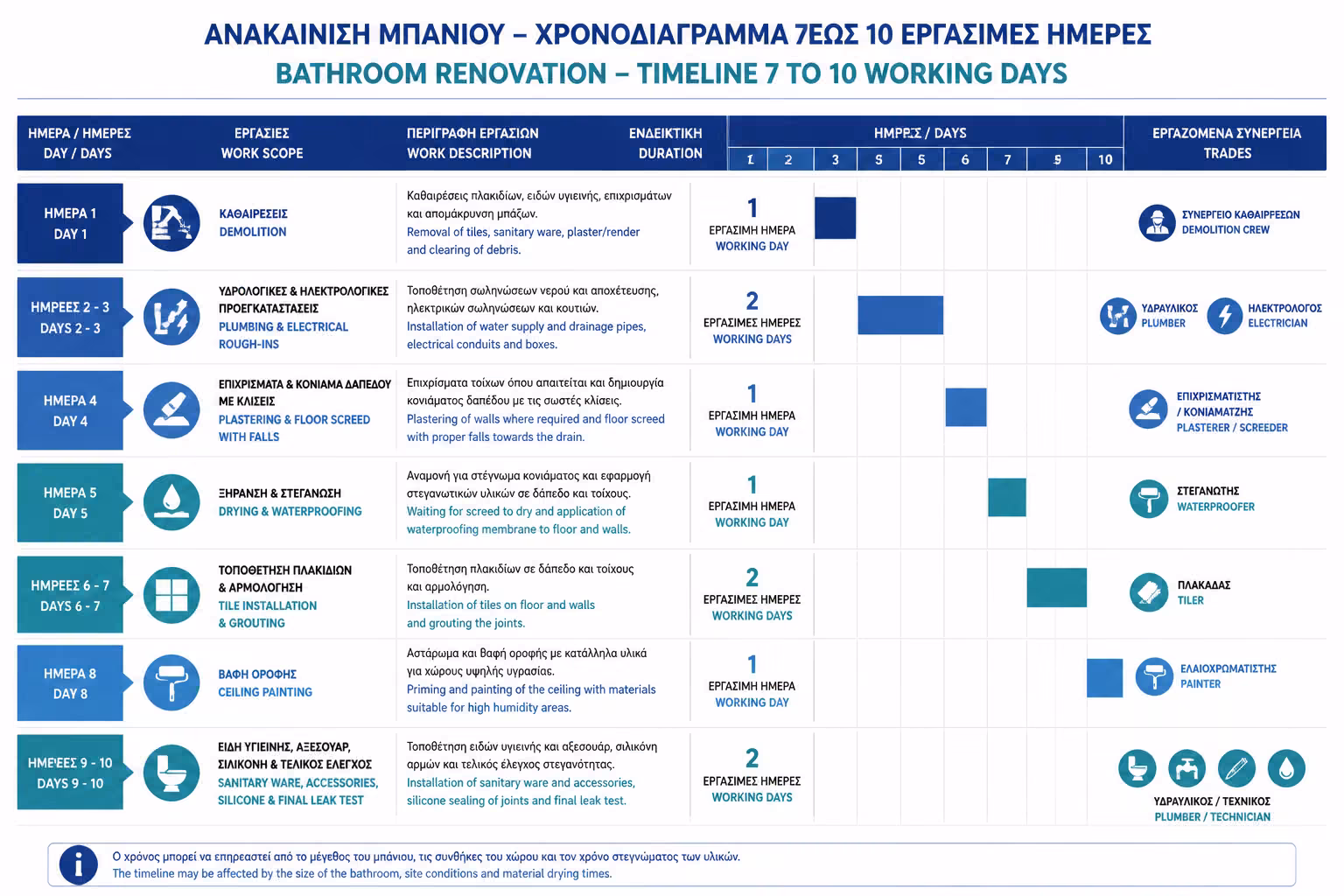

Το Ρεαλιστικό Πλάνο των 7-10 Εργάσιμων Ημερών
Τι γίνεται
Το μπάνιο γίνεται κυριολεκτικά «γιαπί». Ξηλώνονται τα παλιά είδη υγιεινής, σπάνε τα παλιά πλακάκια τοίχου και δαπέδου, και απομακρύνονται οι παλιοί σοβάδες αν είναι σαθροί.
Διάρκεια
1 πλήρης ημέρα.
🚰 Ημέρα 2 - 3: Νέες Υδραυλικές & Ηλεκτρολογικές Εγκαταστάσεις
Τι γίνεται
Ο υδραυλικός περνάει τις νέες σωληνώσεις ύδρευσης και αποχέτευσης, τοποθετεί το κεντρικό σιφώνι και το εντοιχισμένο καζανάκι (αν υπάρχει). Παράλληλα, ο ηλεκτρολόγος περνάει τα νέα καλώδια και τις αναμονές για πρίζες, καθρέφτη και εξαερισμό.
Διάρκεια
1,5 έως 2 ημέρες.
📐 Ημέρα 4: Σοβάτισμα Τοίχων & Τσιμεντοκονία Δαπέδου (Ρύσεις)
Τι γίνεται
Οι τοίχοι σοβατίζονται για να έρθουν σε απόλυτη κατακόρυφο αλφαδιά (ώστε να κάτσουν ίσια τα πλακάκια). Στο δάπεδο στρώνεται η τσιμεντοκονία για να καλυφθούν οι σωλήνες και να δημιουργηθούν οι κλίσεις (ρύσεις) προς το σιφώνι.
Διάρκεια
1 ημέρες.
🛡️ Ημέρα 5: Στέγνωμα & Υγρομόνωση (Στεγανοποίηση)
Τι γίνεται
Αυτή είναι η μέρα της «υπομονής». Τα τσιμεντοειδή υλικά πρέπει να τραβήξουν την υγρασία τους. Στη συνέχεια, εφαρμόζεται η επαλειφόμενη υγρομόνωση (2-3 χέρια) στο δάπεδο και στους τοίχους της ντουζιέρας.
Διάρκεια
1 ημέρα (μαζί με τους χρόνους στεγνώματος των ενδιάμεσων χεριών).
🧱 Ημέρα 6 - 7: Τοποθέτηση Πλακιδίων & Αρμολόγηση
Τι γίνεται
Ο πλακάς ξεκινάει την τοποθέτηση από τους τοίχους και καταλήγει στο δάπεδο, χρησιμοποιώντας τα συστήματα ισοπέδωσης. Την επόμενη ημέρα, αφού στεγνώσει η κόλλα, αφαιρούνται τα κλιπς και εφαρμόζεται ο αρμόστοκος.
Διάρκεια
2 πλήρεις ημέρες.
🎨 Ημέρα 8: Στοκάρισμα & Βάψιμο Οροφής
Τι γίνεται
Ο ελαιοχρωματιστής στοκάρει, τρίβει και βάφει το ταβάνι με αντιμουχλικό χρώμα. Η σκόνη από το τρίψιμο καθαρίζεται αμέσως.
Διάρκεια
1 ημέρα.
🛁 Ημέρα 9 - 10: Εγκατάσταση Ειδών Υγιεινής, Επίπλων & Φινιρίσματα
Τι γίνεται
Η μεγάλη επιστροφή των τεχνικών. Τοποθετείται η λεκάνη, το έπιπλο, ο νιπτήρας, η γυάλινη καμπίνα, οι μπαταρίες, οι πρίζες και τα αξεσουάρ. Γίνεται η εφαρμογή της αντιμουχλικής σιλικόνης και το τελικό crash test στεγανότητας.
Διάρκεια
1,5 με 2 ημέρες.

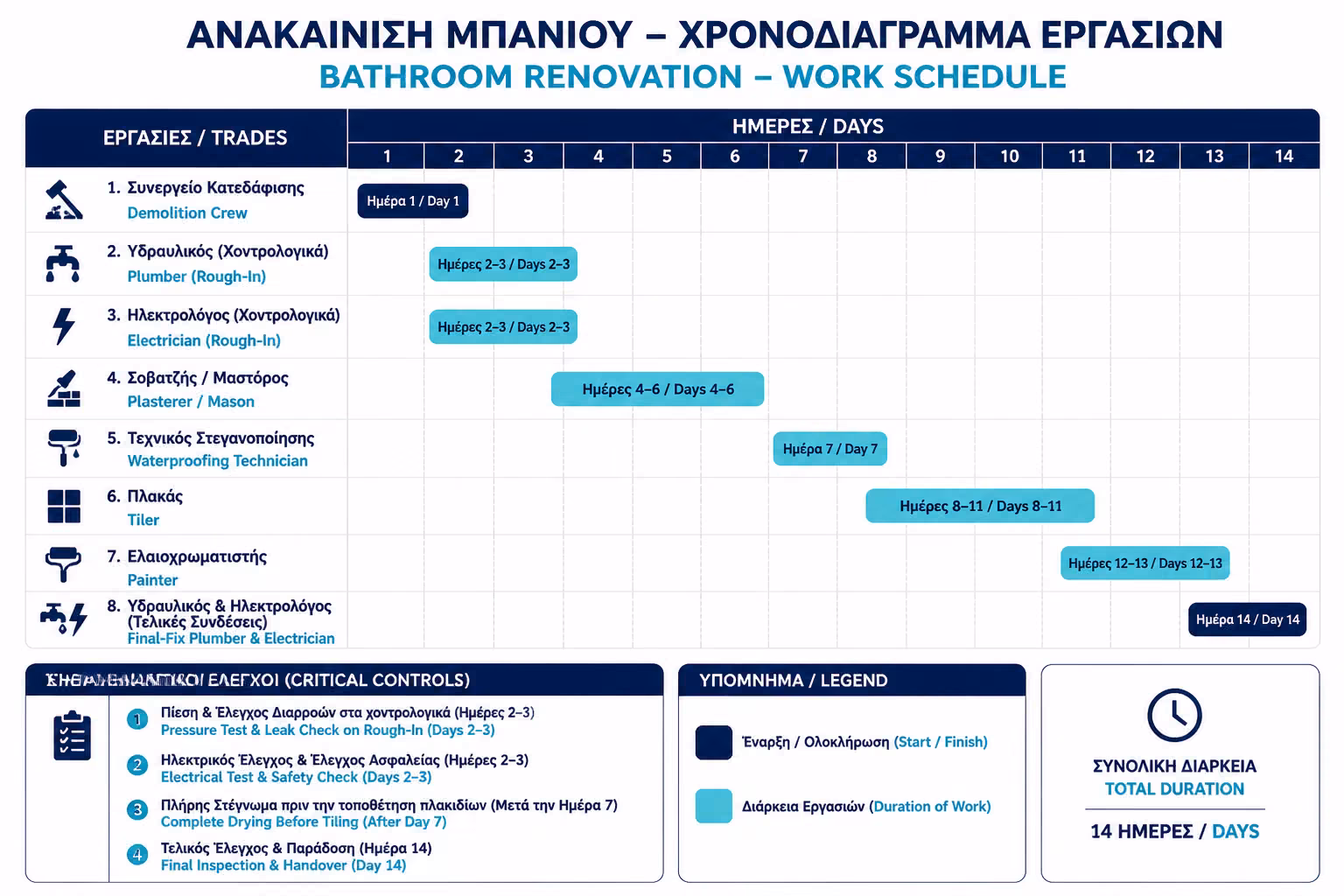

📊 Συνοπτικός Πίνακας Ροής Εργασιών
| Ημέρα | Κύρια Εργασία | Εμπλεκόμενο Συνεργείο | Κρίσιμο Σημείο Προσοχής |
|---|---|---|---|
| 1η | Καθαιρέσεις / Αποξήλωση | Εργάτες / Κατεδαφιστές | Προστασία κοινόχρηστων χώρων |
| 2η-3η | Υδραυλικά & Ηλεκτρολογικά | Υδραυλικός / Ηλεκτρολόγος | Έλεγχος πίεσης νέων σωλήνων |
| 4η | Σοβάδες & Τσιμεντοκονία | Σοβατζής / Κτιστάς | Σωστές κλίσεις προς το σιφώνι |
| 5η | Στεγανοποίηση | Μονωτής / Τεχνικός | Πλήρες στέγνωμα πριν το πλακάκι |
| 6η-7η | Τοποθέτηση Πλακιδίων | Πλακάς | Χρήση κλιπς ισοπέδωσης |
| 8η | Βάψιμο Ταβανιού | Ελαιοχρωματιστής | Χρήση αντιμουχλικού χρώματος |
| 9η-10η | Είδη Υγιεινής & Σιλικόνες | Υδραυλικός / Ηλεκτρολόγος | Σιλικόνη μόνο εξωτερικά στην καμπίνα |

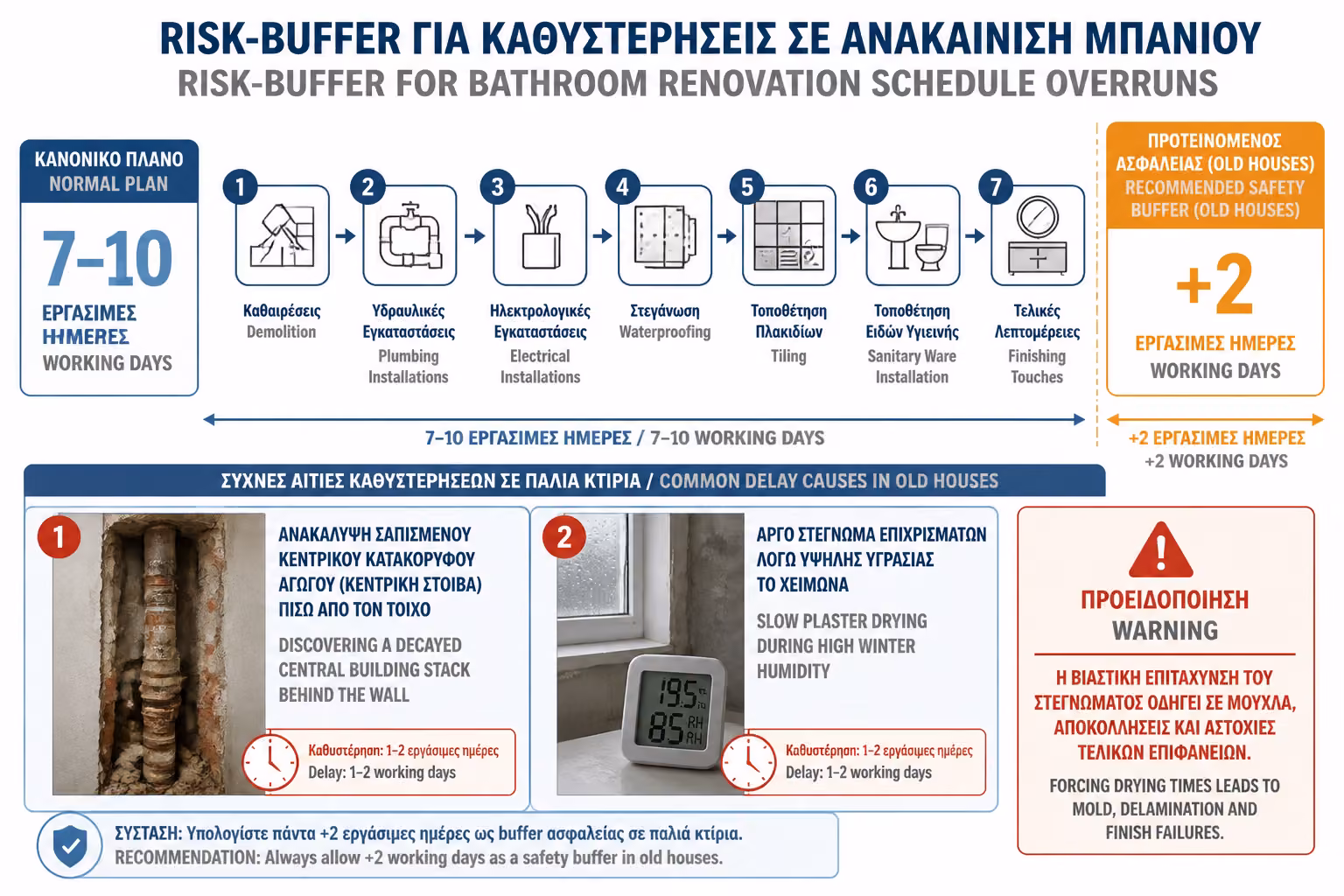

💡 Η Συμβουλή του Μηχανικού
> "Όταν υπογράφετε συμφωνητικό με τον εργολάβο ή τα συνεργεία, να ζητάτε πάντα ρήτρα καθυστέρησης βάσει 'εργάσιμων' και όχι ημερολογιακών ημερών. Οι Κυριακές και οι επίσημες αργίες δεν μετράνε. > Επίσης, υπολογίστε πάντα ένα παράθυρο ασφαλείας +2 ημερών για τον 'αστάθμητο παράγοντα'. Στις ανακαινίσεις, ειδικά σε παλιά σπίτια, είναι πολύ συχνό να ανοίξεις έναν τοίχο και να βρεις μια σαθρή κεντρική στήλη της πολυκατοικίας που πρέπει να επισκευαστεί, ή να χρειαστεί παραπάνω χρόνος για να στεγνώσει ο σοβάς λόγω μεγάλης υγρασίας τον χειμώνα. Μην πιέζετε τον χρόνο στεγνώματος· η βιασύνη εδώ πληρώνεται σε μούχλα και ξεφλουδίσματα."
Τώρα ξέρετε ακριβώς πώς μετράει ο χρόνος μέσα στο εργοτάξιο.

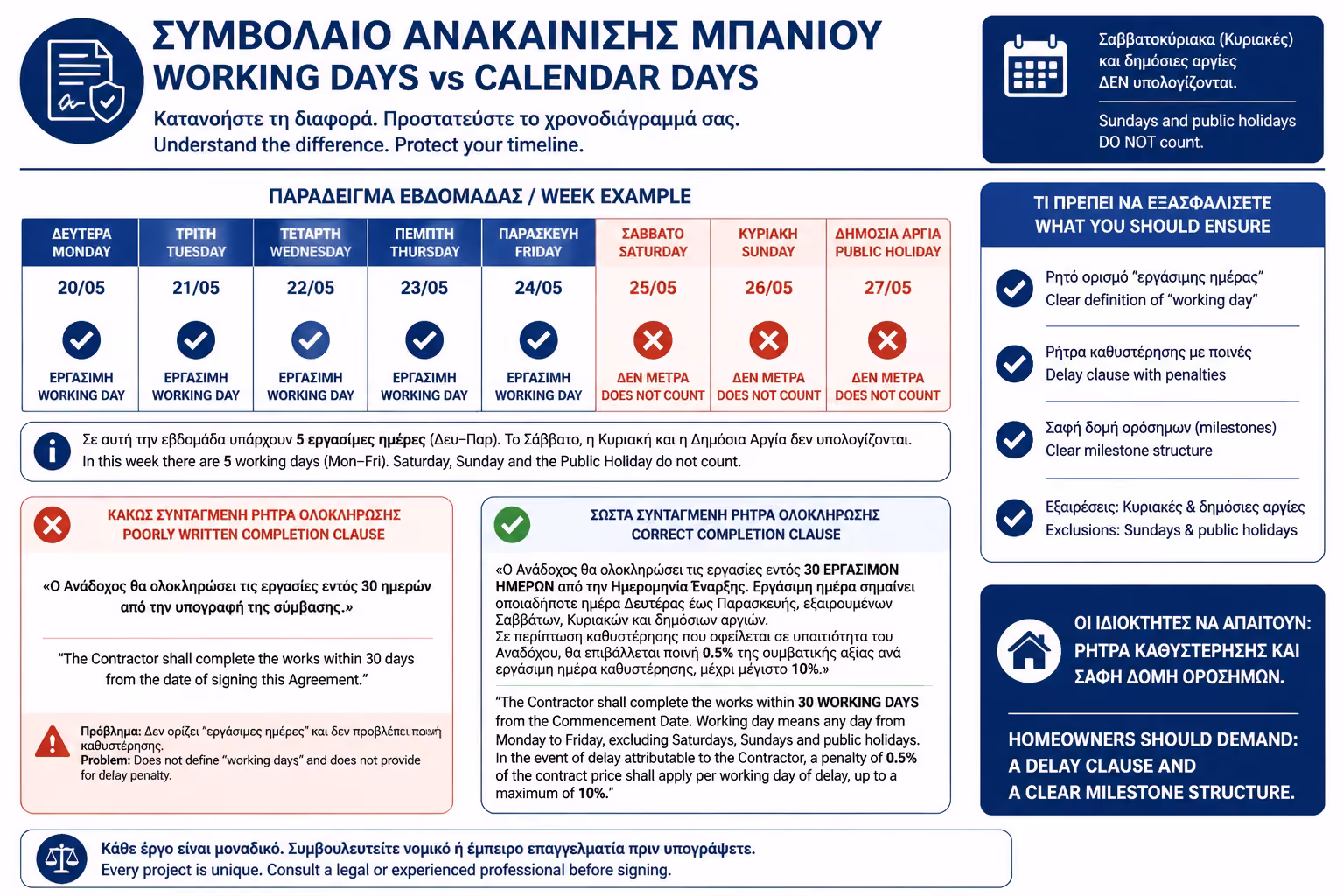

Εργάσιμες vs ημερολογιακές ημέρες στο συμφωνητικό
Στο συμφωνητικό με εργολάβο ή συνεργεία, η σωστή διατύπωση του χρόνου είναι εξίσου σημαντική με τη σωστή σειρά εργασιών. Άλλο πράγμα οι εργάσιμες ημέρες και άλλο οι ημερολογιακές, γιατί Κυριακές, αργίες, πολυκατοικιακοί περιορισμοί και καθυστερήσεις στεγνώματος επηρεάζουν το πραγματικό εργοτάξιο.
Αν δεν ξεκαθαριστεί από την αρχή πώς μετράει ο χρόνος, δημιουργούνται παρεξηγήσεις, άδικη πίεση στα συνεργεία και τελικά βιασύνη στα πιο κρίσιμα τεχνικά στάδια. Γι’ αυτό το χρονοδιάγραμμα πρέπει να είναι σαφές, ρεαλιστικό και δεμένο με τις πραγματικές εργάσιμες ημέρες του έργου.
