Ο Απόλυτος Οδηγός Ανακαίνισης Μπάνιου: Η Σωστή Σειρά Εργασιών από το Α έως το Ω

Η ανακαίνιση μπάνιου είναι από τα πιο σύνθετα έργα μέσα σε ένα σπίτι. Παρότι ο χώρος είναι μικρός, πρέπει να συντονιστούν πολλές διαφορετικές ειδικότητες μέσα σε λίγα τετραγωνικά και με ελάχιστο περιθώριο λάθους.

Το μεγαλύτερο πρόβλημα δεν ξεκινά συνήθως από την επιλογή πλακιδίων ή ειδών υγιεινής. Ξεκινά από τη λάθος σειρά εργασιών. Αν ένα συνεργείο μπει πριν ολοκληρώσει σωστά το προηγούμενο, το αποτέλεσμα γίνεται αλυσίδα καθυστερήσεων, κακοτεχνιών και πρόσθετων εξόδων.

Ως μηχανικοί, βλέπουμε την ανακαίνιση μπάνιου σαν μια αυστηρά οργανωμένη γραμμή παραγωγής. Αν τηρηθεί η σωστή αλληλουχία, το έργο προχωρά ομαλά. Αν σπάσει η σειρά, τα προβλήματα σχεδόν πάντα πολλαπλασιάζονται.

Ακολουθεί ο πλήρης οδηγός με τα 9 βασικά στάδια, ώστε να ξέρετε ακριβώς τι πρέπει να γίνει, πότε πρέπει να γίνει και τι πρέπει να έχει ολοκληρωθεί πριν περάσετε στο επόμενο βήμα.

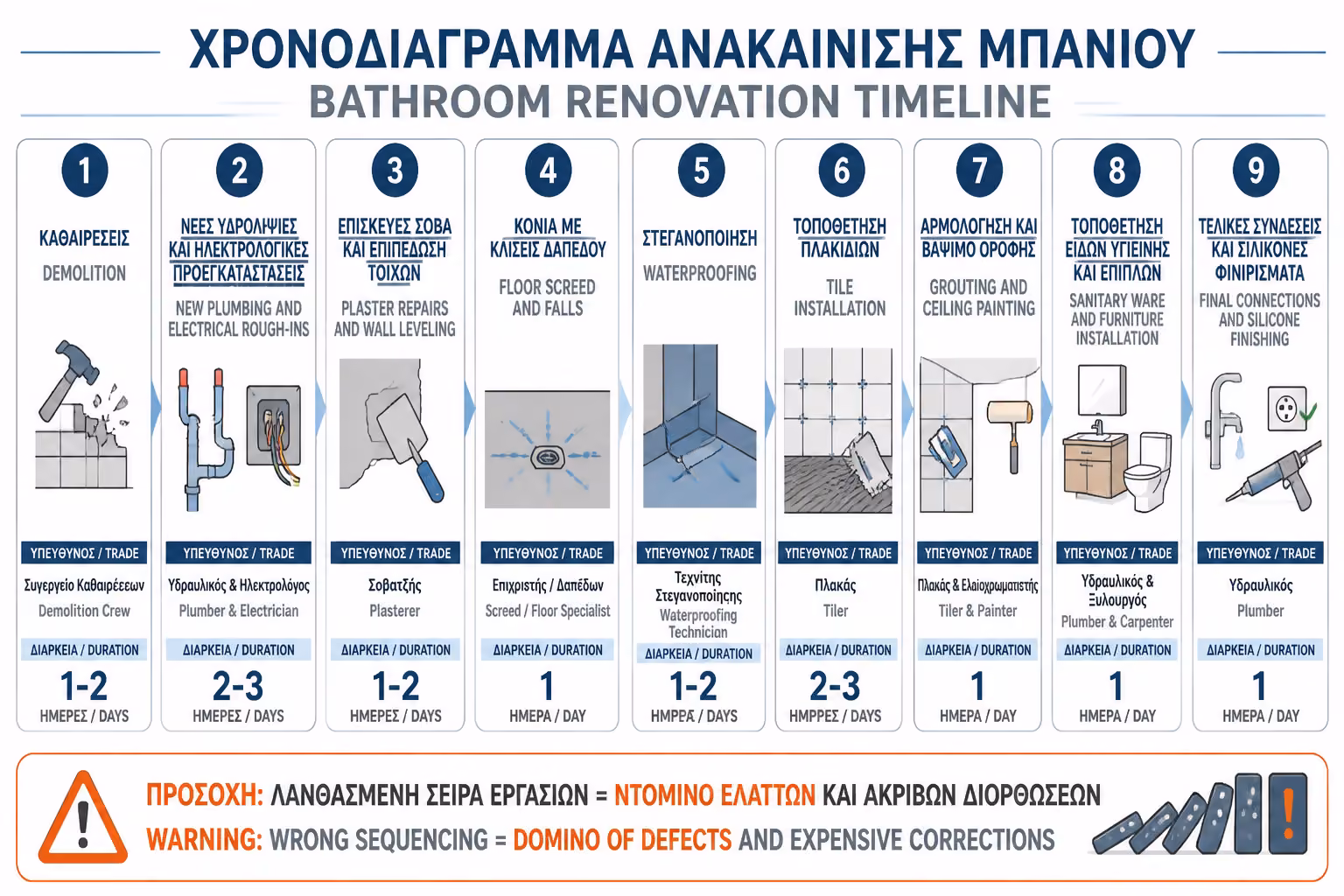

Η Χρονολογική Σειρά των Εργασιών με μια Ματιά

Εικονογράφηση για χρονογραμμή 9 φάσεων ανακαίνισης μπάνιου

Πριν μπείτε στις λεπτομέρειες, είναι χρήσιμο να δείτε το έργο σαν μια συνολική ακολουθία. Κάθε φάση έχει το δικό της συνεργείο και το δικό της κρίσιμο σημείο ελέγχου.

Αυτός ο πίνακας λειτουργεί σαν γρήγορος χάρτης του έργου και σας βοηθά να καταλάβετε ποιο βήμα προηγείται και ποιο δεν πρέπει να ξεκινήσει πρόωρα.

Φάση Εργασίας Εμπλεκόμενο Συνεργείο Κρίσιμο Σημείο Προσοχής
1. Αποξηλώσεις και γκρεμίσματα Καθαιρετές / εργάτες Προστασία στατικότητας και κεντρικών αποχετεύσεων
2. Νέες διευθετήσεις υδραυλικών και ηλεκτρολογικών Υδραυλικός και ηλεκτρολόγος Δοκιμή υπό πίεση των σωληνώσεων
3. Σοβατίσματα και επισκευές τοιχοποιίας Κτίστης / σοβατζής Απόλυτο αλφάδιασμα και σωστές γωνίες
4. Τσιμεντοκονία δαπέδου Πλακάς / τεχνίτης δαπέδων Σωστές κλίσεις προς το σιφώνι
5. Υγρομόνωση Εξειδικευμένος τεχνίτης / επίβλεψη μηχανικού Στεγανοποίηση πριν από τα πλακάκια
6. Τοποθέτηση πλακιδίων Πλακάς Σωστή κατεύθυνση, αρμοί και ισοπέδωση
7. Αρμολόγηση και βάψιμο οροφής Πλακάς και ελαιοχρωματιστής Αντιμουχλικά υλικά και καθαρό φινίρισμα
8. Εγκατάσταση ειδών υγιεινής και επίπλων Υδραυλικός και επιπλοποιός / μαρμαράς Ακριβές μοντάρισμα εξοπλισμού
9. Τελικές συνδέσεις και φινίρισμα Ηλεκτρολόγος και υδραυλικός Αξεσουάρ, σιλικόνες και τελικοί έλεγχοι

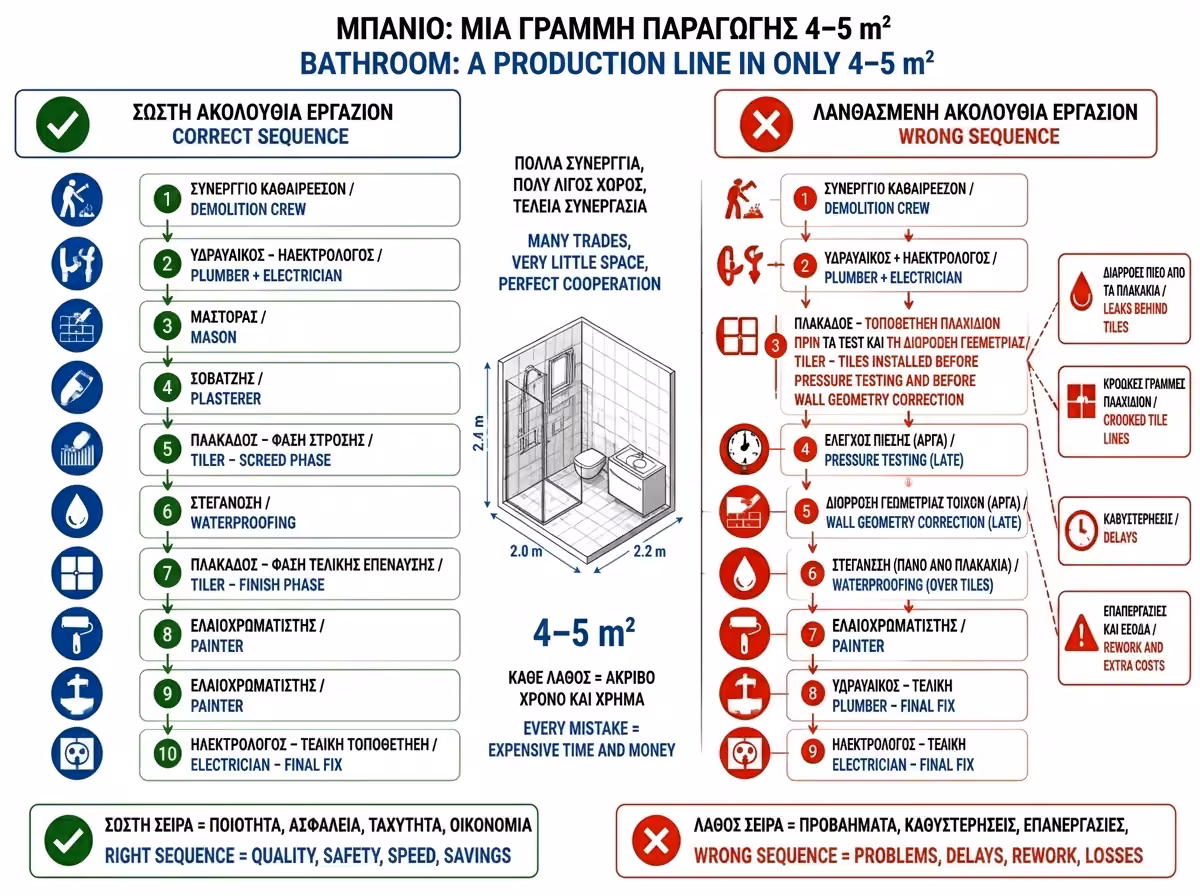

Αναλυτικά τα 9 Στάδια της Ανακαίνισης

Εικονογράφηση για σωστή αλληλουχία συνεργείων στην ανακαίνιση μπάνιου

Κάθε στάδιο έχει συγκεκριμένο ρόλο και δεν πρέπει να αντιμετωπίζεται σαν τυπική διαδικασία. Στην πράξη, η επιτυχία του επόμενου βήματος εξαρτάται άμεσα από το πόσο σωστά ολοκληρώθηκε το προηγούμενο.

Υπάρχουν επίσης δύο κρίσιμες υπενθυμίσεις που δεν πρέπει να χαθούν μέσα στον γενικό προγραμματισμό: τα μπάζα πρέπει να απομακρύνονται άμεσα για να μένει ο χώρος ασφαλής, και οι νέες σωληνώσεις πρέπει να δοκιμάζονται υπό πίεση πριν κλείσουν οι τοίχοι.

Φάση 1: Αποξηλώσεις και γκρεμίσματα

Η ανακαίνιση ξεκινά με πλήρη απογύμνωση του χώρου. Αφαιρούνται είδη υγιεινής, παλιά πλακάκια, σοβάδες και υποστρώματα μέχρι να φανεί καθαρά η πραγματική κατάσταση τοίχων και δαπέδου.

Εδώ χρειάζεται προσοχή ώστε να μην τραυματιστούν κεντρικές αποχετεύσεις ή στοιχεία που δεν πρέπει να πειραχτούν.

Φάση 2: Νέες υδραυλικές και ηλεκτρολογικές εγκαταστάσεις

Με το μπάνιο ανοιχτό, ο υδραυλικός και ο ηλεκτρολόγος χαράζουν τις νέες οδεύσεις. Αντικαθίστανται οι παλιές σωληνώσεις και περνούν νέες γραμμές για φωτισμό, πρίζες ασφαλείας και εξαερισμό.

Πριν κλείσει οτιδήποτε, το νέο δίκτυο νερού πρέπει να μείνει υπό πίεση ώστε να επιβεβαιωθεί ότι δεν υπάρχει η παραμικρή διαρροή.

Φάση 3: Επισκευές τοιχοποιίας και σοβατίσματα

Τα κανάλια των εγκαταστάσεων κλείνουν και οι τοίχοι σοβατίζονται ξανά. Αυτό δεν είναι απλή αισθητική διόρθωση αλλά βασική τεχνική προϋπόθεση για το επόμενο στάδιο.

Αν οι τοίχοι δεν είναι σωστά αλφαδιασμένοι και οι γωνίες δεν είναι ακριβείς, τα νέα πλακάκια δεν θα πατήσουν σωστά, όσο καλός κι αν είναι ο πλακάς.

Φάση 4: Τσιμεντοκονία δαπέδου και ρύσεις

Στο δάπεδο διαμορφώνεται η νέα βάση με τσιμεντοκονία. Εδώ χτίζονται οι απαραίτητες κλίσεις προς το κεντρικό σιφώνι ή τη γραμμική σχάρα.

Αν οι ρύσεις βγουν λάθος, τα νερά θα λιμνάζουν μόνιμα και το πρόβλημα θα παραμένει όσο όμορφο κι αν είναι το τελικό μπάνιο.

Φάση 5: Υγρομόνωση

Πριν μπει οποιοδήποτε πλακάκι, εφαρμόζεται στεγανωτικό σύστημα στο δάπεδο και κυρίως στη ζώνη της ντουζιέρας ή της μπανιέρας.

Αυτή είναι η αόρατη άμυνα του μπάνιου απέναντι σε μελλοντικές υγρασίες και διαρροές πίσω από τις τελικές επιφάνειες.

Φάση 6: Τοποθέτηση πλακιδίων

Ο πλακάς τοποθετεί πλακάκια συνήθως πρώτα στους τοίχους και μετά στο δάπεδο, χρησιμοποιώντας κατάλληλες κόλλες και συστήματα ισοπέδωσης.

Σε αυτό το στάδιο κρίνονται η γεωμετρία, οι αρμοί, η κατεύθυνση του σχεδίου και η συνολική καθαρότητα του τελικού αποτελέσματος.

Φάση 7: Αρμολόγηση και βάψιμο οροφής

Αφού στεγνώσουν οι κόλλες, γεμίζουν οι αρμοί με κατάλληλο αρμόστοκο και ολοκληρώνεται η προετοιμασία και η βαφή της οροφής.

Η χρήση αντιμουχλικών υλικών εδώ δεν είναι υπερβολή αλλά απαραίτητη προφύλαξη για έναν χώρο με υψηλή υγρασία.

Φάση 8: Εγκατάσταση ειδών υγιεινής και επίπλων

Το μπάνιο αρχίζει να παίρνει την τελική του μορφή. Τοποθετούνται λεκάνη, νιπτήρας, έπιπλο, καμπίνα ντους και τυχόν πρόσθετα στοιχεία αποθήκευσης.

Το σωστό μοντάρισμα εδώ είναι κρίσιμο τόσο για τη λειτουργία όσο και για την καθαρή τελική εικόνα.

Φάση 9: Τελικές συνδέσεις και φινίρισμα

Ο υδραυλικός κάνει τις τελικές συνδέσεις, ο ηλεκτρολόγος εγκαθιστά πρίζες, διακόπτες και φωτιστικά, και στο τέλος εφαρμόζονται οι απαραίτητες σιλικόνες στεγανοποίησης.

Αυτό είναι το στάδιο όπου φαίνεται αν όλο το έργο δένει σωστά, τόσο τεχνικά όσο και αισθητικά.

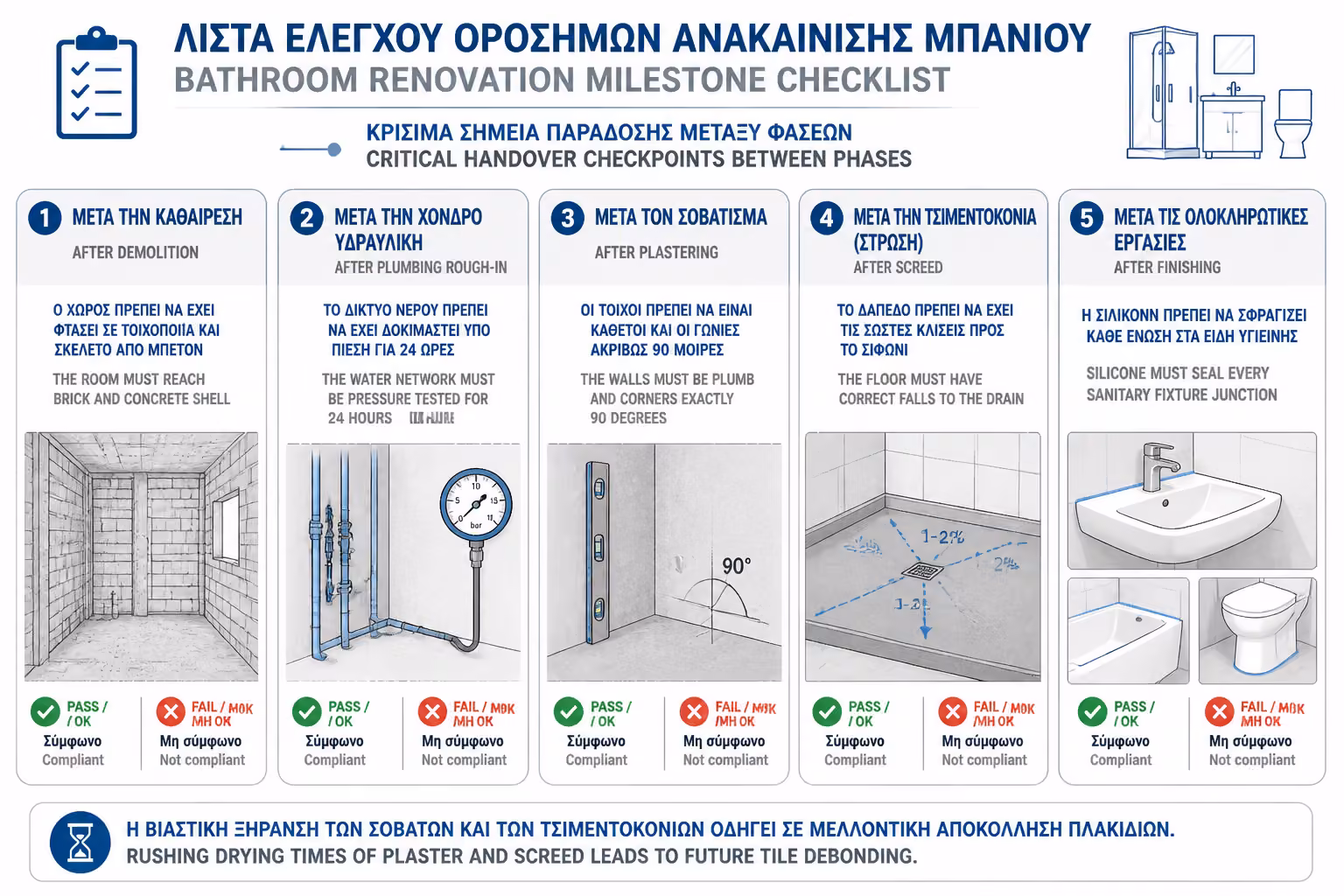

💡 Η Συμβουλή του Μηχανικού

Εικονογράφηση για κρίσιμους τελικούς ελέγχους στην παράδοση μπάνιου

Ένα από τα πιο ακριβά λάθη στην ανακαίνιση μπάνιου είναι η βιασύνη στα ενδιάμεσα στάδια ξήρανσης. Ο σοβάς, η τσιμεντοκονία και τα στεγανωτικά υλικά χρειάζονται τον χρόνο τους πριν δεχτούν το επόμενο σύστημα από πάνω.

Αν εγκλωβιστεί υγρασία κάτω από κόλλες, πλακάκια ή τελικά φινιρίσματα επειδή το έργο πιέστηκε να τελειώσει λίγες μέρες νωρίτερα, τα προβλήματα θα εμφανιστούν αργότερα ως ξεκολλήσεις, φουσκώματα ή γενική αστοχία του συστήματος.

Μην επιτρέψετε ποτέ να επισπεύδεται τεχνητά η ξήρανση των βασικών υλικών μόνο και μόνο για να τελειώσει το έργο πιο γρήγορα. Το μπάνιο είναι χώρος με νερό, πίεση και υγρασία. Αν βιαστείτε στα “αόρατα” στάδια, θα πληρώσετε αργότερα στα απολύτως ορατά προβλήματα. Η σωστή ανακαίνιση δεν είναι απλώς η σωστή σειρά συνεργείων. Είναι και ο σωστός χρόνος ανάμεσα στις φάσεις.

Στο επόμενο άρθρο της ενότητας, το δίλημμα γίνεται πιο οικονομικό και πιο τεχνικό μαζί: μερική ή ολική ανακαίνιση; Πότε αξίζει πραγματικά να κρατήσετε παλιές σωληνώσεις για να μειώσετε το κόστος και πότε η πλήρης αποξήλωση είναι η μόνη ασφαλής επιλογή.

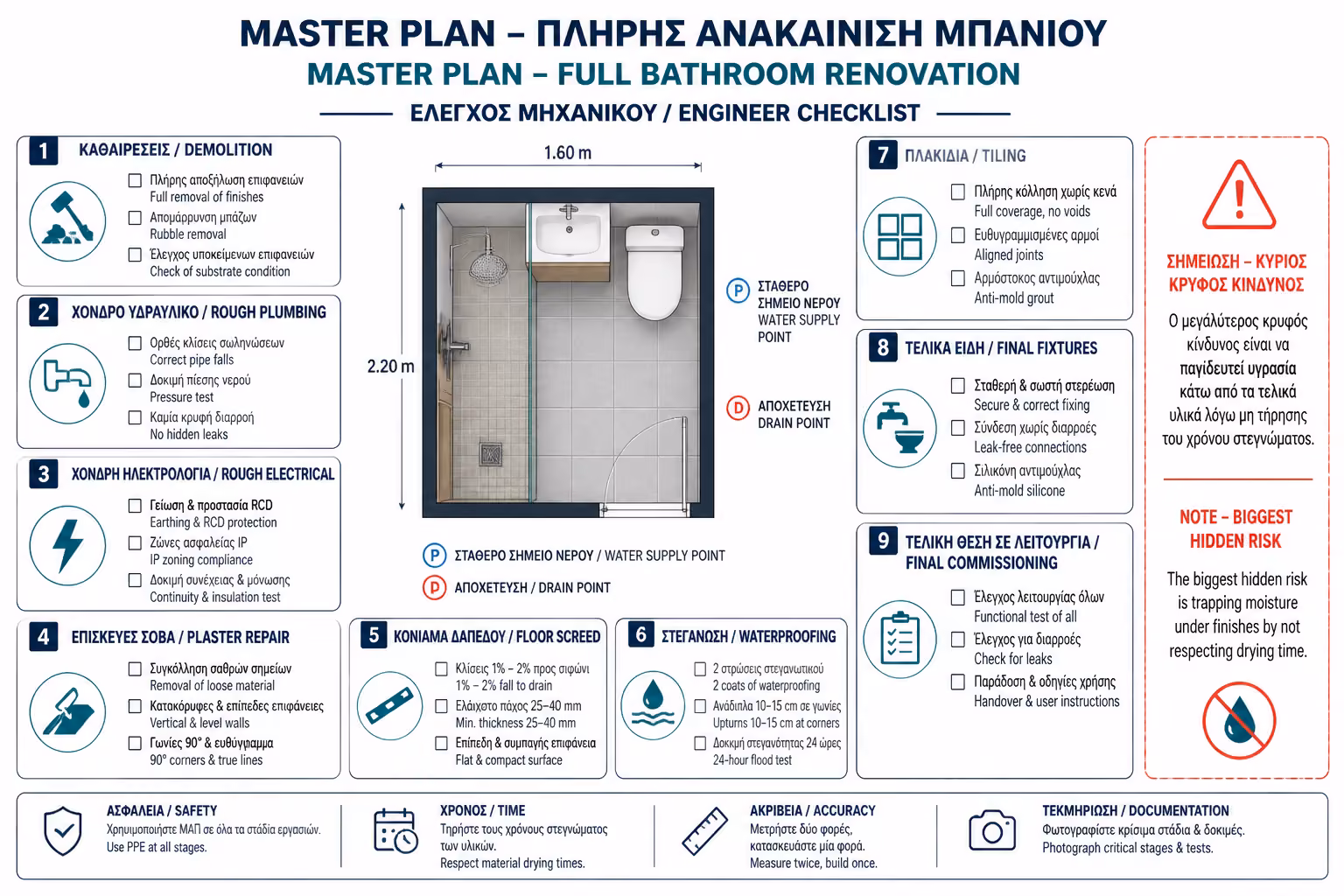

Checklist τελικού ελέγχου πριν την παράδοση

Εικονογράφηση για checklist τελικού ελέγχου πριν την παράδοση μπάνιου

Πριν θεωρηθεί ολοκληρωμένη η ανακαίνιση, χρειάζεται ένας ψύχραιμος τελικός έλεγχος. Ελέγχονται οι κλίσεις του δαπέδου, η λειτουργία όλων των μπαταριών, η στεγανότητα στα σιφώνια, η ποιότητα στις σιλικόνες, ο εξαερισμός και η καθαρότητα των τελικών φινιρισμάτων.

Αυτός ο τελικός έλεγχος είναι που ξεχωρίζει ένα μπάνιο που απλώς “τελείωσε” από ένα μπάνιο που είναι πραγματικά έτοιμο να λειτουργήσει χωρίς προβλήματα από την πρώτη μέρα.
