Η ανακαίνιση μπάνιου δεν χαλάει μόνο από κακή τεχνική δουλειά. Χαλάει και από κακή συμφωνία. Όταν δεν είναι γραμμένο τι ακριβώς αναλαμβάνεται, πότε παραδίδεται και πώς πληρώνεται, κάθε καθυστέρηση ή επιπλέον χρέωση μετατρέπεται σε σύγκρουση.
Η σωστή συμφωνία δεν σημαίνει δυσπιστία. Σημαίνει καθαρούς κανόνες για να ξέρει και ο ιδιοκτήτης και το συνεργείο τι ακριβώς έχει αναληφθεί.

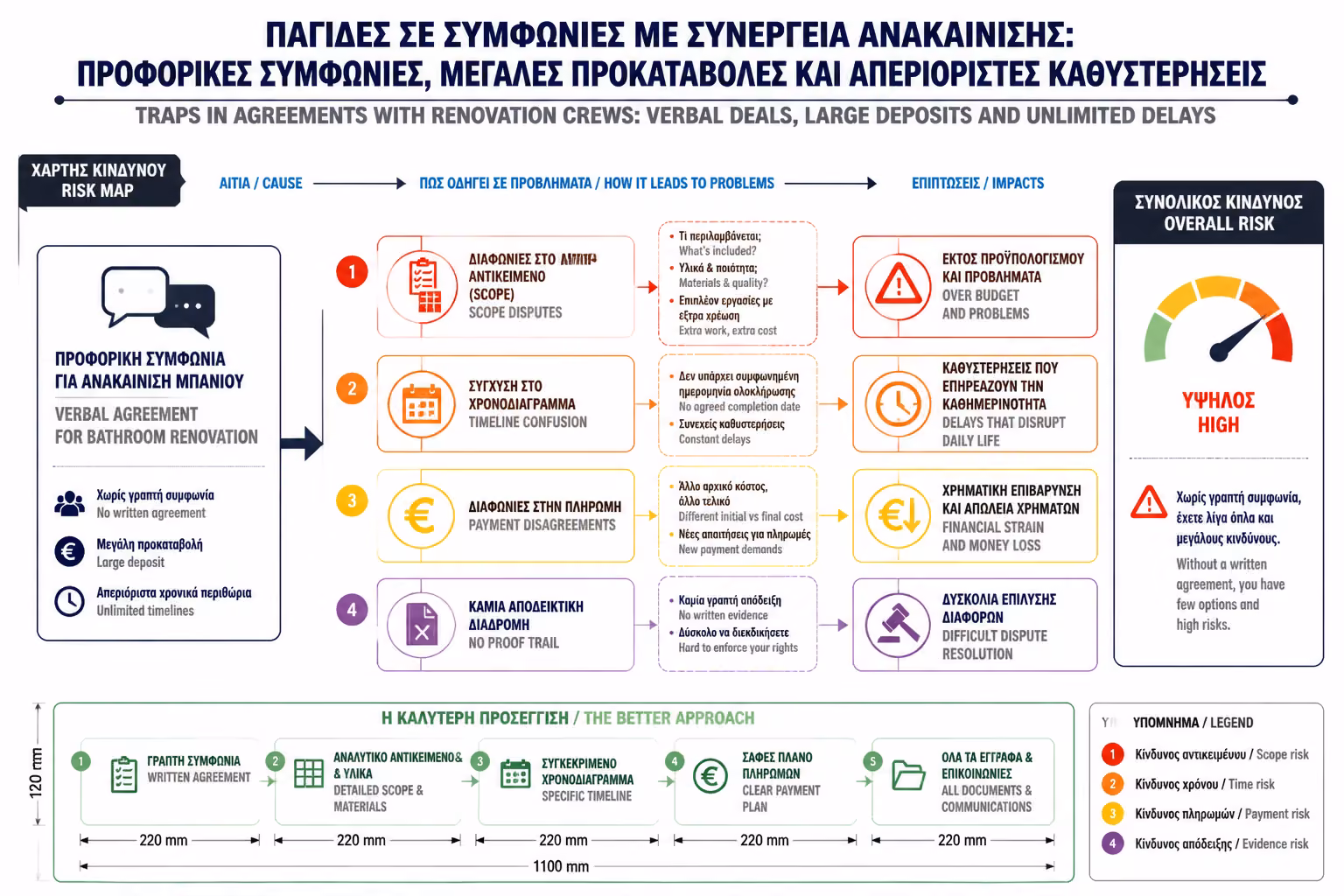

Σε μια πλήρη ανακαίνιση μπάνιου, η προφορική συμφωνία αφήνει πολλά κενά. Ο ιδιοκτήτης θυμάται ένα πακέτο “όλα μέσα”, ενώ το συνεργείο μπορεί να θεωρεί ότι συμφώνησε μόνο βασικά εργατικά ή περιορισμένο αντικείμενο.
Όσο περισσότερα στάδια έχει το έργο, τόσο πιο επικίνδυνο γίνεται να στηρίζεται μόνο σε προφορικές συνεννοήσεις.
Μπάζα και αποκομιδή
Υδραυλικά και αποχέτευση
Υγρομόνωση
Κόλλες και αρμόστοκους
Τελικό καθάρισμα
ΦΠΑ και εγγύηση
Μόνο βασικά εργατικά
Περιορισμένες εργασίες
Χωρίς υλικά ή απρόβλεπτα
Χωρίς επιπλέον μερεμέτια
Χωρίς ευθύνη για καθυστέρηση υλικών
Η φράση ακούγεται καθησυχαστική, αλλά χωρίς ανάλυση δεν σημαίνει τίποτα. “Όλα μέσα” πρέπει να μεταφραστεί σε συγκεκριμένη λίστα εργασιών, υλικών και εξαιρέσεων.
Περιλαμβάνονται υδραυλικά και αποχέτευση;
Περιλαμβάνεται υγρομόνωση;
Περιλαμβάνονται κόλλες και αρμόστοκοι;
Περιλαμβάνονται είδη υγιεινής ή μόνο τοποθέτηση;
Περιλαμβάνονται μπάζα και καθαρισμός;
Περιλαμβάνεται ΦΠΑ;
Η προκαταβολή δεν είναι από μόνη της πρόβλημα. Το πρόβλημα είναι η μεγάλη προκαταβολή χωρίς σαφές αντικείμενο και χωρίς σύνδεση με συγκεκριμένο πρώτο στάδιο.
Συνδέεται με αγορά πρώτων υλικών
Αναφέρεται στο συμφωνητικό
Έχει παραστατικό
Υπάρχει ημερομηνία έναρξης
Ζητείται μεγάλο ποσό πριν ξεκινήσει το έργο
Δεν υπάρχει γραπτή προσφορά
Δεν υπάρχει παραστατικό
Ζητείται δεύτερη προκαταβολή χωρίς πρόοδο

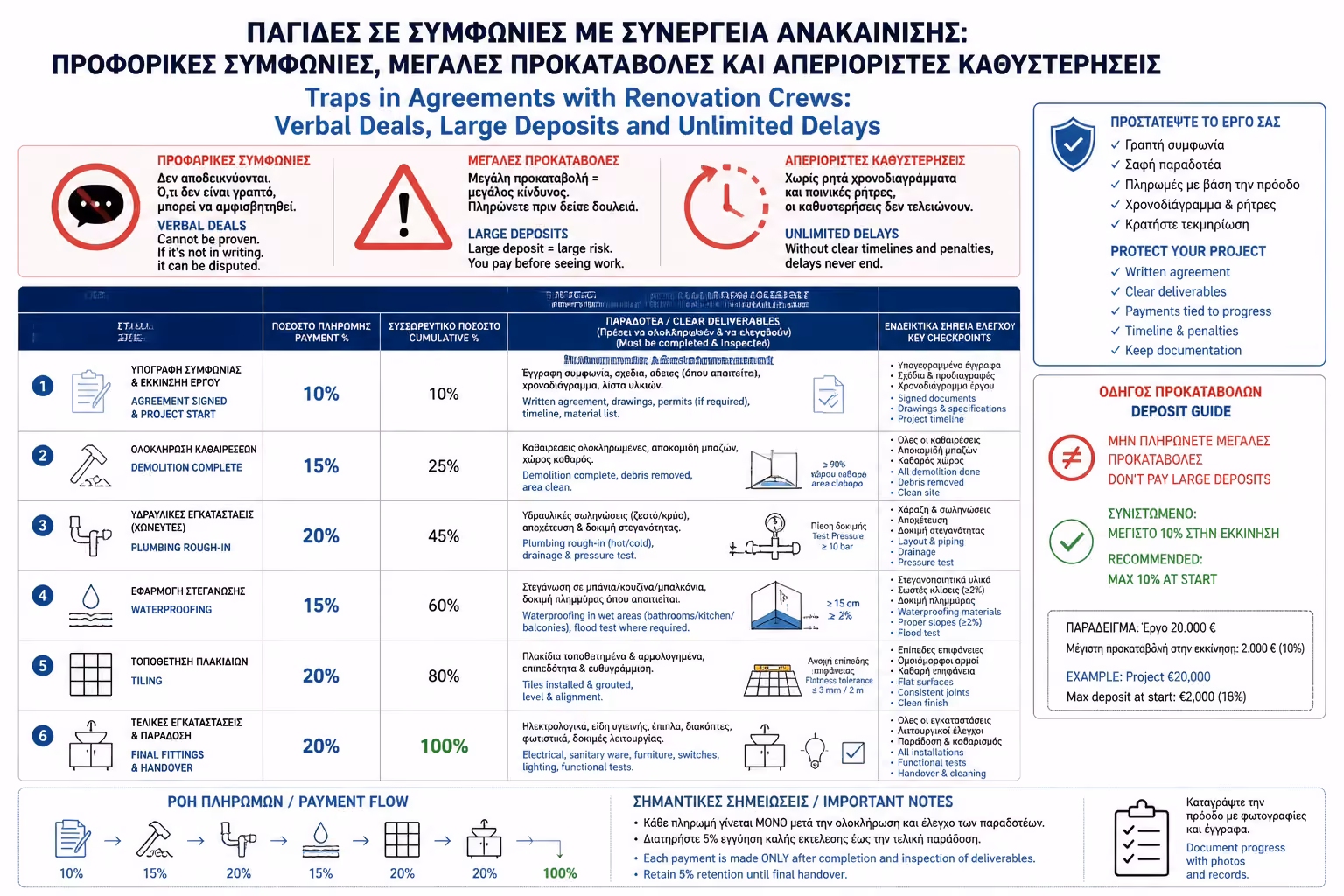

Η πιο καθαρή λύση είναι οι πληρωμές να συνδέονται με στάδια εργασιών και παραδοτέα. Έτσι ο ανάδοχος δεν χρηματοδοτεί όλο το έργο μόνος του και ο ιδιοκτήτης δεν πληρώνει υπερβολικά πριν δει πραγματική πρόοδο.
| Στάδιο | Ενδεικτική πληρωμή |
|---|---|
| Υπογραφή / δέσμευση ημερομηνίας / αγορά πρώτων υλικών | 10% - 20% |
| Μετά τις αποξηλώσεις και την έναρξη υδραυλικών | 20% - 30% |
| Μετά την ολοκλήρωση υποδομών και προετοιμασίας | 20% - 25% |
| Μετά την τοποθέτηση πλακιδίων | 20% - 25% |
| Μετά την τελική παράδοση και έλεγχο | 10% - 15% |
Η φράση “σε μία εβδομάδα τελειώνουμε” δεν είναι χρονοδιάγραμμα. Ένα σωστό χρονοδιάγραμμα λέει πότε ξεκινά το έργο, ποια είναι τα βασικά στάδια και πώς επηρεάζεται αν καθυστερήσουν υλικά ή αλλάξουν επιλογές.
Ημερομηνία έναρξης
Εκτιμώμενη διάρκεια
Βασικά στάδια
Κανόνα για υλικά και αλλαγές πελάτη
Το έργο τραβά χωρίς όριο
Ο ιδιοκτήτης δεν ξέρει πότε θα ξαναχρησιμοποιήσει το μπάνιο
Οι πληρωμές αποσυνδέονται από την πρόοδο
Σε μικρές παρεμβάσεις μπορεί να μην χρειάζεται. Σε πλήρη ανακαίνιση, ειδικά όταν το σπίτι κατοικείται ή πρέπει να παραδοθεί σε συγκεκριμένη ημερομηνία, μία απλή ρήτρα ή έστω σαφής γραπτός κανόνας για τις καθυστερήσεις έχει αξία.
Καθυστέρηση από υπαιτιότητα συνεργείου
Καθυστέρηση από απρόβλεπτα τεχνικά ζητήματα
Καθυστέρηση από υλικά
Καθυστέρηση από αλλαγές του ιδιοκτήτη
Ούτε ο ιδιοκτήτης πρέπει να μένει ακάλυπτος σε αδικαιολόγητη παράταση, ούτε το συνεργείο να τιμωρείται για καθυστέρηση που δεν προκάλεσε.

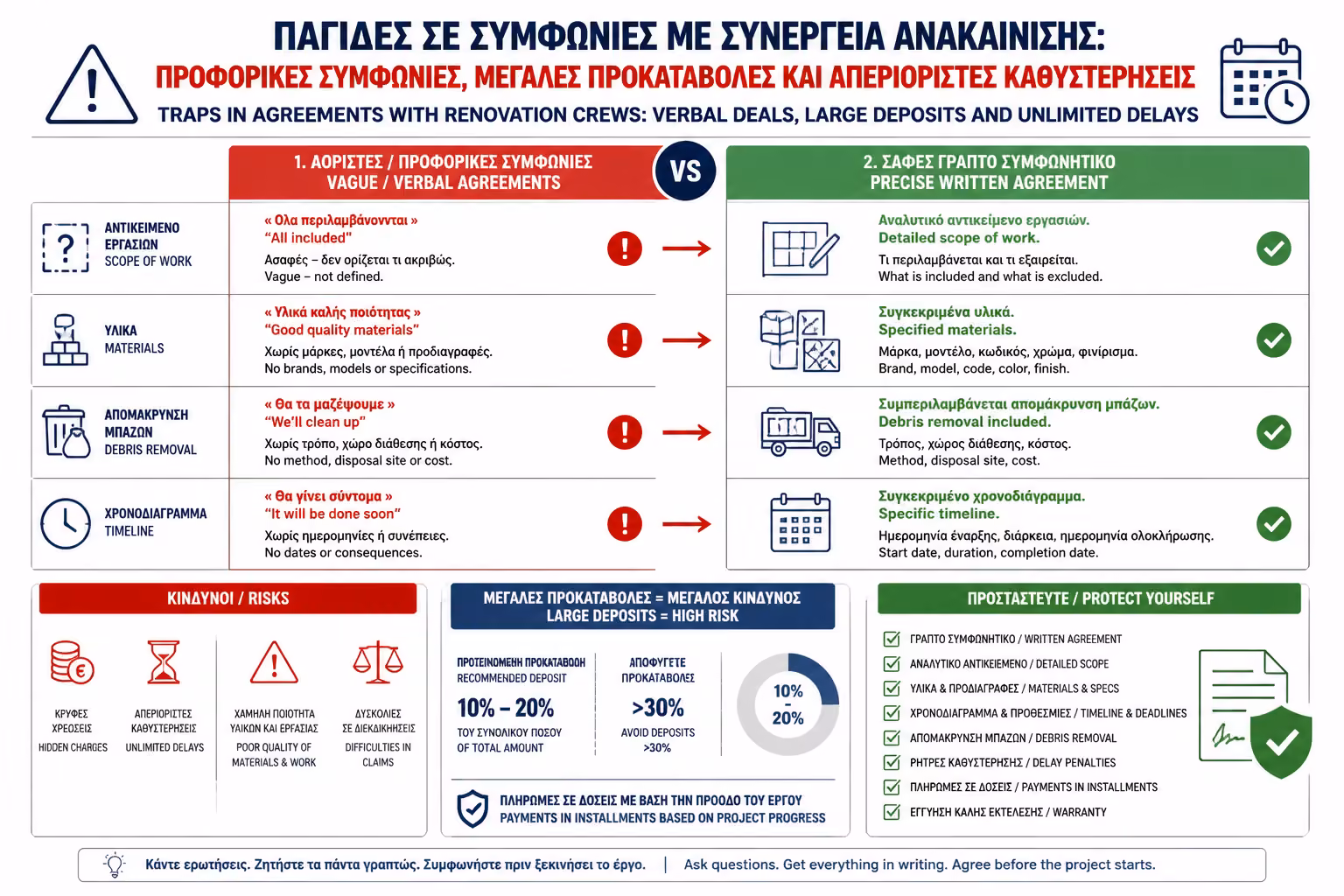

Δεν αρκεί να γράφει η συμφωνία “έγιναν τα υδραυλικά” ή “ολοκληρώθηκε η προετοιμασία”. Πρέπει να ξέρετε ακριβώς τι σημαίνει κάθε στάδιο, αλλιώς η πληρωμή γίνεται χωρίς σαφές κριτήριο ελέγχου.
| Στάδιο | Παραδοτέο |
|---|---|
| Αποξηλώσεις | Ξήλωμα παλιών υλικών και καθαρισμός χώρου |
| Υδραυλικά | Νέες παροχές / αποχετεύσεις και έλεγχος |
| Προετοιμασία | Σοβάδες, τσιμεντοκονία, ρύσεις |
| Υγρομόνωση | Εφαρμογή στη ζώνη ντους και στα κρίσιμα σημεία |
| Πλακάκια | Τοποθέτηση και αρμολόγηση |
| Παράδοση | Έλεγχος λειτουργίας και καθαρισμός |
Σε παλιά μπάνια πάντα μπορεί να βρεθούν κρυφά προβλήματα. Το λάθος δεν είναι ότι υπάρχουν απρόβλεπτα. Το λάθος είναι να μην υπάρχει διαδικασία έγκρισης πριν μετατραπούν σε χρέωση.
Σάπιοι σωλήνες
Υγρασία ή σαθροί τοίχοι
Παλιό σιφώνι ή κακή αποχέτευση
Ανάγκη για επιπλέον υλικά
Τι ακριβώς βρέθηκε
Ποια επιπλέον εργασία απαιτείται
Πόσο κοστίζει
Πόσο αλλάζει το χρονοδιάγραμμα
Πληρωμή χωρίς παραστατικό δεν είναι μόνο φορολογικό θέμα. Είναι και πρόβλημα απόδειξης. Αν αργότερα υπάρξει διαφωνία, γίνεται δύσκολο να αποδειχθεί πόσα δόθηκαν, πότε και για ποιο στάδιο.
Αναλυτική προσφορά
Ιδιωτικό συμφωνητικό
Αποδείξεις ή τιμολόγια
Τραπεζικές μεταφορές
Φωτογραφίες προόδου
Γραπτές επιβεβαιώσεις πληρωμών
Όταν ο ιδιοκτήτης μιλά με έναν άνθρωπο και στο έργο εμφανίζονται άλλοι χωρίς ξεκάθαρο υπεύθυνο, η ευθύνη διαλύεται. Τότε κανείς δεν απαντά καθαρά για καθυστέρηση, ζημιά ή κακοτεχνία.
Ποιος είναι ο ανάδοχος
Ποιος είναι υπεύθυνος επικοινωνίας
Ποιος εγκρίνει αλλαγές
Ποιος παραδίδει το έργο
Ποιος δίνει εγγύηση
Η φράση “έχει εγγύηση” δεν αρκεί. Πρέπει να ξέρετε αν μιλάμε για εγγύηση προϊόντος, για εγγύηση εργασίας ή για συνδυασμό των δύο.
Τι καλύπτεται
Για πόσο διάστημα
Ποιος την παρέχει
Τι εξαιρείται
Πώς ενεργοποιείται
Στη μέση του έργου συχνά αλλάζουν επιλογές: διαφορετικά πλακάκια, άλλη λεκάνη, πιο σύνθετο έπιπλο, άλλο φωτιστικό πλάνο. Αυτές οι αλλαγές επηρεάζουν και κόστος και χρόνο.
Τι αλλάζει
Πόση είναι η διαφορά κόστους
Αν απαιτείται άλλη εργασία
Αν επηρεάζεται το χρονοδιάγραμμα
Οι τιμές “από” δείχνουν το χαμηλότερο σενάριο. Δεν είναι πραγματική προσφορά για το δικό σας μπάνιο.
Ανακαίνιση μπάνιου από €2.500
Τοποθέτηση πλακιδίων από €6/τ.μ.
Καμπίνα από €150
Έπιπλο από €200
Τι ακριβώς περιλαμβάνει;
Περιλαμβάνει υλικά και ΦΠΑ;
Τι ανεβάζει την τιμή;
Ποια είναι η τελική τιμή για το δικό μου έργο;
Δεν φταίει πάντα μόνο το συνεργείο για μια καθυστέρηση. Αν πλακάκια, καμπίνα, έπιπλο ή μπαταρίες δεν έχουν κλειδώσει νωρίς, το έργο μπορεί να σταματήσει περιμένοντας αποφάσεις ή παραδόσεις.
Πλακάκια
Είδη υγιεινής
Έπιπλο
Καμπίνα
Μπαταρίες και φωτισμός
Αξεσουάρ που επηρεάζουν εγκατάσταση
Δεν χρειάζεται πολύπλοκο νομικό κείμενο για κάθε μικρή δουλειά. Χρειάζεται όμως καθαρό γραπτό πλαίσιο.
Αναλυτική προσφορά
Περιγραφή εργασιών και εξαιρέσεων
Τελικό κόστος και ΦΠΑ
Πρόγραμμα πληρωμών
Χρονοδιάγραμμα
Διαδικασία για πρόσθετες εργασίες
Υπεύθυνο έργου και εγγύηση
Όλα προφορικά
Καμία αναλυτική προσφορά
Μεγάλη προκαταβολή χωρίς παραδοτέο
Καμία ημερομηνία έναρξης ή ολοκλήρωσης
Καμία διαδικασία για extras
Καμία γραπτή εγγύηση
Πληρωμές χωρίς παραστατικά
| Παγίδα | Κίνδυνος | Πώς προστατεύεστε |
|---|---|---|
| Προφορική συμφωνία | Διαφωνίες για το τι συμφωνήθηκε | Γραπτή προσφορά ή συμφωνητικό |
| “Όλα μέσα” χωρίς ανάλυση | Κρυφές εξαιρέσεις | Αναλυτική περιγραφή εργασιών |
| Μεγάλη προκαταβολή | Πληρωμή χωρίς πρόοδο | Πληρωμές ανά στάδιο |
| Χωρίς χρονοδιάγραμμα | Ατελείωτες καθυστερήσεις | Ημερομηνία έναρξης και παράδοσης |
| Χωρίς παραδοτέα | Δεν ξέρετε τι πληρώνετε | Στάδια και έλεγχος προόδου |
| Χωρίς έγκριση extras | Απρόβλεπτες χρεώσεις | Γραπτή έγκριση πριν την εργασία |
| Χωρίς παραστατικά | Δυσκολία απόδειξης πληρωμών | Αποδείξεις, τιμολόγια, μεταφορές |
| Χωρίς υπεύθυνο έργου | Κανείς δεν αναλαμβάνει ευθύνη | Ορισμός υπεύθυνου συνεργείου |
Ιδιοκτήτης συμφωνεί προφορικά για ανακαίνιση μπάνιου στα €3.500 και δίνει προκαταβολή €1.500 χωρίς αναλυτική προσφορά και χωρίς παραστατικό. Μετά τις αποξηλώσεις το συνεργείο ζητά επιπλέον χρήματα για υδραυλικά, υγρομόνωση και μπάζα, επειδή “δεν ήταν μέσα”.
Ο ιδιοκτήτης θεωρούσε ότι ήταν όλα μέσα. Το συνεργείο θεωρούσε ότι μιλούσε μόνο για βασικά εργατικά. Από εκεί και μετά, κάθε στάδιο γίνεται πεδίο έντασης.
Ο ιδιοκτήτης ζητά αναλυτική γραπτή προσφορά πριν ξεκινήσει το έργο. Το κείμενο περιγράφει εργασίες, υλικά, εξαιρέσεις, πρόγραμμα πληρωμών, χρονοδιάγραμμα, υπεύθυνο έργου και διαδικασία για πρόσθετες εργασίες.
Λογική προκαταβολή
Πληρωμές ανά στάδιο
Γραπτή έγκριση για extras
Καθαρό χρονοδιάγραμμα
Συγκεκριμένη εγγύηση

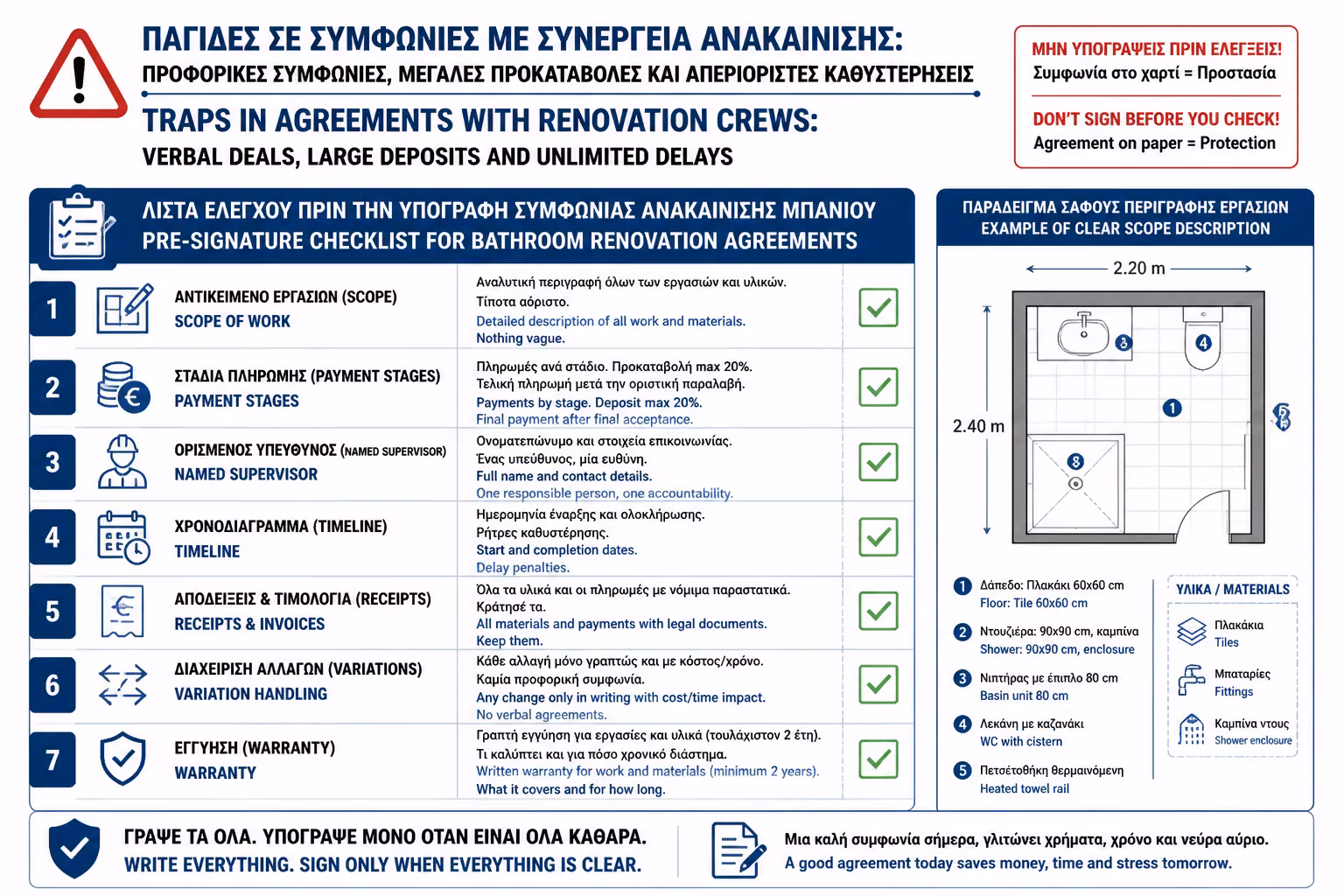

Πριν δεσμευτείτε οικονομικά, βεβαιωθείτε ότι οι βασικές απαντήσεις είναι ήδη μπροστά σας γραπτώς.
| Ερώτηση | Ναι / Όχι |
|---|---|
| Υπάρχει γραπτή προσφορά; | Ναι / Όχι |
| Περιγράφονται αναλυτικά οι εργασίες; | Ναι / Όχι |
| Ξέρω τι δεν περιλαμβάνεται; | Ναι / Όχι |
| Η τιμή περιλαμβάνει ΦΠΑ; | Ναι / Όχι |
| Υπάρχει πρόγραμμα πληρωμών; | Ναι / Όχι |
| Η προκαταβολή συνδέεται με παραδοτέο; | Ναι / Όχι |
| Υπάρχει ημερομηνία έναρξης και εκτιμώμενη παράδοση; | Ναι / Όχι |
| Υπάρχει διαδικασία για πρόσθετες εργασίες; | Ναι / Όχι |
| Υπάρχει υπεύθυνος έργου; | Ναι / Όχι |
| Θα πάρω παραστατικά και γραπτή εγγύηση; | Ναι / Όχι |
Οι περισσότερες διαφωνίες με συνεργεία δεν ξεκινούν επειδή κάποιος θέλει υποχρεωτικά να εκμεταλλευτεί τον άλλο. Ξεκινούν επειδή οι όροι δεν γράφτηκαν με ακρίβεια. Σε πλήρη ανακαίνιση μπάνιου, μη βασίζεστε σε φράσεις όπως “όλα μέσα” ή “θα τα βρούμε”. Ζητήστε γραπτή προσφορά, πληρωμές ανά στάδιο, σαφές χρονοδιάγραμμα και καθαρή διαδικασία για τα απρόβλεπτα. Η καθαρή συμφωνία προστατεύει και τον ιδιοκτήτη και το σωστό συνεργείο.
Η σωστή ανακαίνιση δεν ξεκινά με το πρώτο σπάσιμο. Ξεκινά με μία καθαρή συμφωνία. Αν το αντικείμενο, οι πληρωμές, τα παραδοτέα και το χρονοδιάγραμμα είναι ξεκάθαρα από την αρχή, μειώνονται θεαματικά και οι εντάσεις και τα ακριβά λάθη.
Γραπτή προσφορά
Αναλυτικό αντικείμενο
Πληρωμές ανά στάδιο
Χρονοδιάγραμμα
Κανόνα για extras και παραστατικά
Συγκεκριμένο υπεύθυνο έργου
