Άδεια Εργασιών Μικρής Κλίμακας (ΕΕΜΚ): Πότε Απαιτείται για την Ανακαίνιση Μπάνιου, Ποια Είναι η Διαδικασία και Ποιο το Κόστος

Η ανακαίνιση μπάνιου είναι μια από τις πιο συνηθισμένες εργασίες σε διαμερίσματα και κατοικίες. Πολλοί ιδιοκτήτες όμως δεν γνωρίζουν αν χρειάζεται άδεια από την Πολεοδομία, Έγκριση Εργασιών Μικρής Κλίμακας ή αν μπορούν να προχωρήσουν χωρίς κάποια πολεοδομική διαδικασία.

Η απάντηση δεν είναι ίδια για κάθε περίπτωση.

Ένα απλό ξήλωμα πλακιδίων, αντικατάσταση ειδών υγιεινής, αλλαγή μπαταριών ή τμηματική επισκευή υδραυλικών δεν αντιμετωπίζεται το ίδιο με μια επέμβαση που αλλάζει διαρρύθμιση, επηρεάζει φέροντα στοιχεία, ανοίγει νέο παράθυρο, επεμβαίνει σε όψη ή αφορά ειδικό κτίριο.

Για αυτό, πριν ξεκινήσει μια ανακαίνιση μπάνιου, είναι σημαντικό να ξεκαθαριστεί αν μιλάμε για απλές εσωτερικές εργασίες ή για εργασίες που χρειάζονται μηχανικό και έκδοση άδειας.

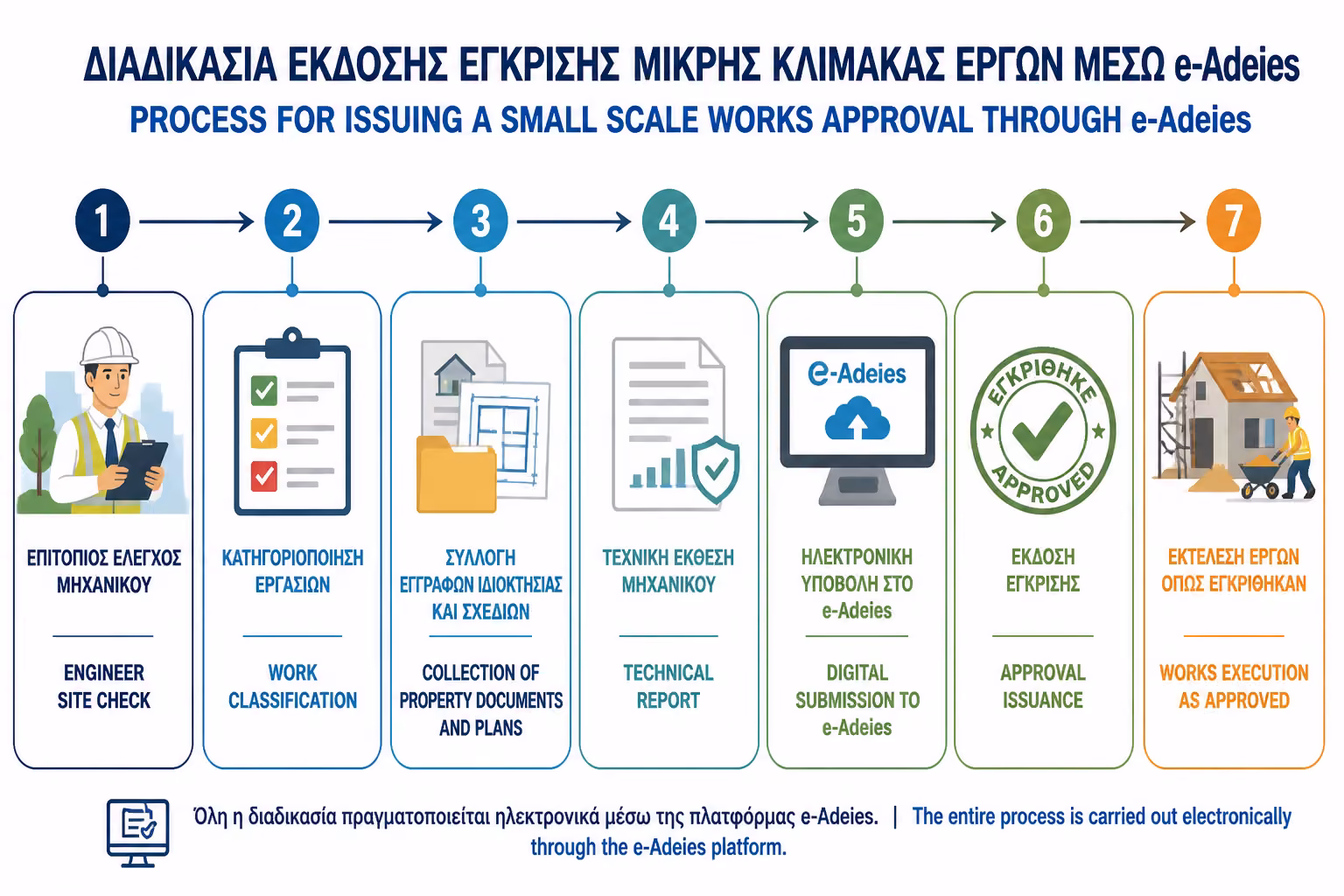

1. Τι Είναι η ΕΕΜΚ

Εικονογράφηση για 1. Τι Είναι η ΕΕΜΚ

Η ΕΕΜΚ σημαίνει Έγκριση Εργασιών Δόμησης Μικρής Κλίμακας.

Δεν είναι πλήρης οικοδομική άδεια, αλλά είναι επίσημη πολεοδομική διαδικασία για συγκεκριμένες εργασίες μικρότερης κλίμακας που προβλέπονται από τη νομοθεσία.

Η ΕΕΜΚ εκδίδεται ηλεκτρονικά μέσω του συστήματος e-Άδειες, με ευθύνη μηχανικού. Ο μηχανικός συγκεντρώνει τα απαιτούμενα δικαιολογητικά, συντάσσει την τεχνική περιγραφή και υποβάλλει τον φάκελο.

Στην πράξη, η ΕΕΜΚ χρησιμοποιείται όταν η εργασία δεν είναι τόσο μεγάλη ώστε να απαιτεί κανονική οικοδομική άδεια, αλλά δεν είναι και τόσο απλή ώστε να γίνει χωρίς καμία πολεοδομική διαδικασία.

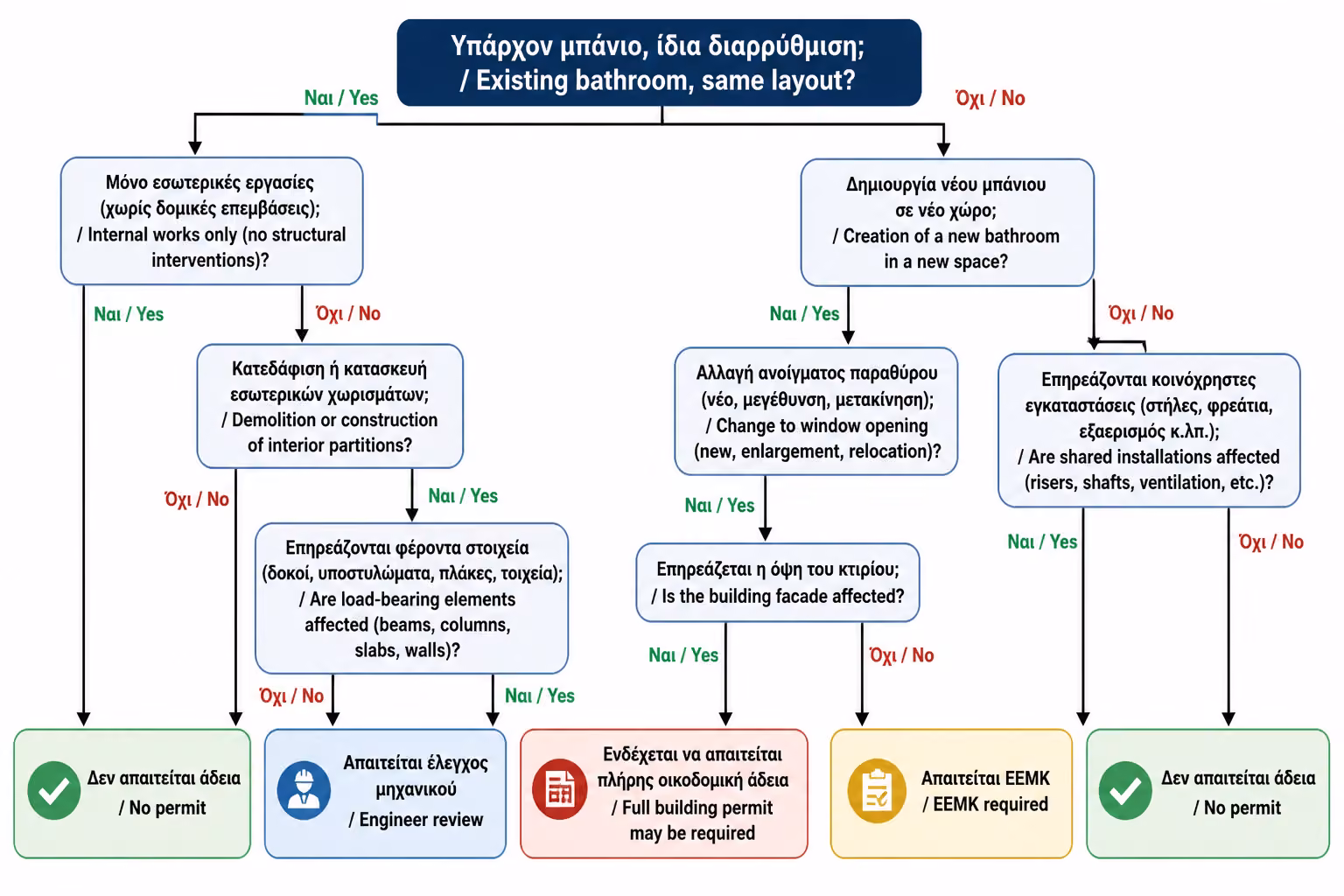

2. Χρειάζεται Πάντα ΕΕΜΚ για Ανακαίνιση Μπάνιου;

Εικονογράφηση για 2. Χρειάζεται Πάντα ΕΕΜΚ για Ανακαίνιση Μπάνιου;

Όχι. Για μια απλή ανακαίνιση μπάνιου, συνήθως δεν απαιτείται ΕΕΜΚ, εφόσον οι εργασίες είναι εσωτερικές, μικρής έκτασης και δεν επηρεάζουν κρίσιμα πολεοδομικά ή στατικά στοιχεία.

Για παράδειγμα, σε ένα τυπικό διαμέρισμα, η απλή αντικατάσταση πλακιδίων, ειδών υγιεινής, μπαταριών και η συντήρηση ή αντικατάσταση υδραυλικών εγκαταστάσεων μέσα στο ίδιο μπάνιο συνήθως θεωρείται εσωτερική εργασία συντήρησης ή επισκευής.

Αυτό όμως δεν σημαίνει ότι όλες οι ανακαινίσεις μπάνιου είναι αυτόματα ελεύθερες από άδεια. Υπάρχουν περιπτώσεις όπου απαιτείται έλεγχος από μηχανικό και πιθανόν έκδοση ΕΕΜΚ ή ακόμη και άλλη άδεια.

Φέρων οργανισμός

Δεν πειράζονται δοκάρια, κολώνες ή άλλα κρίσιμα δομικά στοιχεία.

Όψη

Δεν αλλάζει η εξωτερική εικόνα του κτιρίου ή τα ανοίγματα.

Κοινόχρηστοι χώροι

Δεν επηρεάζονται φρεάτια, φωταγωγοί ή κοινές εγκαταστάσεις.

Χρήση χώρου

Το μπάνιο παραμένει μπάνιο και δεν δημιουργείται νέος υγρός χώρος αλλού.

Πολεοδομικά μεγέθη

Δεν αλλάζουν επιφάνειες, όγκοι ή στοιχεία που έχουν πολεοδομική σημασία.

Ειδικό καθεστώς

Το ακίνητο δεν είναι διατηρητέο ούτε βρίσκεται σε περιοχή με πρόσθετους περιορισμούς.

3. Περιπτώσεις που Συνήθως Δεν Απαιτείται ΕΕΜΚ

Σε ένα απλό μπάνιο, συνήθως δεν απαιτείται ΕΕΜΚ όταν οι εργασίες περιορίζονται σε αντικαταστάσεις και επισκευές μέσα στο ίδιο περίγραμμα του χώρου.

Η βασική προϋπόθεση είναι ότι οι εργασίες γίνονται εσωτερικά, δεν επηρεάζουν φέροντα στοιχεία και δεν αλλάζουν την πολεοδομική κατάσταση του ακινήτου.

Αν μιλάμε για ένα απλό “ξηλώνω παλιό μπάνιο και βάζω καινούργιο στην ίδια θέση”, στις περισσότερες συνηθισμένες περιπτώσεις δεν χρειάζεται ΕΕΜΚ.

Πλακάκια και οροφή

Ξήλωμα και αντικατάσταση πλακιδίων ή βάψιμο οροφής στο ίδιο μπάνιο.

Είδη υγιεινής

Αλλαγή λεκάνης, νιπτήρα, επίπλου μπάνιου ή μπαταριών χωρίς αλλαγή θέσης.

Καμπίνα ή μπανιέρα

Αντικατάσταση καμπίνας ή μπανιέρας με ντουζιέρα χωρίς σοβαρή επέμβαση στη διάταξη.

Τοπικά υδραυλικά

Μερική αντικατάσταση σωληνώσεων ή αλλαγή σιφωνιού μέσα στο υπάρχον μπάνιο.

Μικρές αποκαταστάσεις

Μερεμέτια και επισκευές μικρής κλίμακας που δεν αλλάζουν τη μορφή του ακινήτου.

4. Πότε Πρέπει να Ελέγξει την Περίπτωση Μηχανικός

Ακόμη κι αν η ανακαίνιση φαίνεται απλή, υπάρχουν περιπτώσεις όπου πρέπει να μιλήσετε με μηχανικό πριν ξεκινήσετε.

Αυτό ισχύει ειδικά όταν η ανακαίνιση παύει να είναι μια καθαρή αντικατάσταση και αρχίζει να αγγίζει τη δομή, τη διαρρύθμιση ή κοινά στοιχεία του κτιρίου.

Σε αυτές τις περιπτώσεις, δεν πρέπει να βασιστείτε σε γενική απάντηση. Χρειάζεται συγκεκριμένος έλεγχος του ακινήτου.

Παλιό ή ασαφές ακίνητο

Το κτίριο είναι πολύ παλιό ή δεν γνωρίζετε αν υπάρχουν αυθαιρεσίες.

Αλλαγή θέσης μπάνιου

Το μπάνιο μεταφέρεται ή δημιουργείται νέο WC ή νέος υγρός χώρος αλλού.

Χωρίσματα και δομή

Γκρεμίζονται ή χτίζονται εσωτερικά χωρίσματα ή υπάρχουν εργασίες σε φέροντα στοιχεία.

Κοινόχρηστα και φρεάτια

Επηρεάζονται φωταγωγοί, φρεάτια ή άλλες κοινές εγκαταστάσεις της πολυκατοικίας.

Άνοιγμα και όψη

Αλλάζει παράθυρο, άνοιγμα ή γενικότερα η εξωτερική όψη του κτιρίου.

Ειδικό καθεστώς ή μεγαλύτερο έργο

Το ακίνητο είναι διατηρητέο, βρίσκεται σε ειδική περιοχή ή το μπάνιο εντάσσεται σε μεγαλύτερη ανακαίνιση.

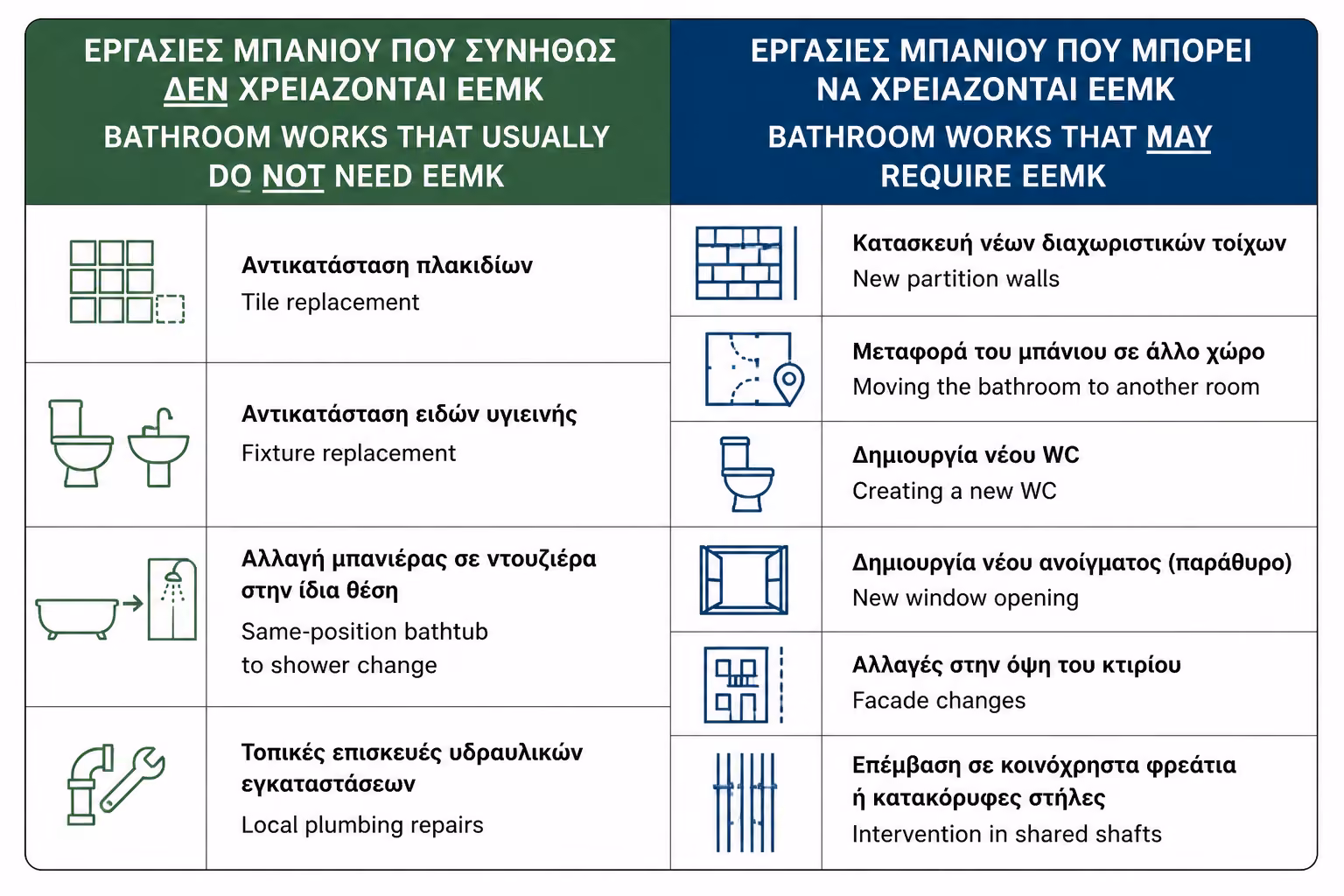

5. Περιπτώσεις που Μπορεί να Απαιτείται ΕΕΜΚ

Εικονογράφηση για 5. Περιπτώσεις που Μπορεί να Απαιτείται ΕΕΜΚ

Η ΕΕΜΚ μπορεί να χρειαστεί όταν η ανακαίνιση μπάνιου δεν περιορίζεται σε απλή αντικατάσταση υλικών και εγκαταστάσεων, αλλά συνδέεται με ευρύτερη εσωτερική διαρρύθμιση ή άλλες εργασίες.

Αν το χώρισμα είναι απλό μη φέρον, η διαδικασία μπορεί να είναι μικρής κλίμακας. Αν υπάρχει οποιαδήποτε αμφιβολία για στατικό στοιχείο, απαιτείται έλεγχος μηχανικού.

Η δημιουργία νέου υγρού χώρου μπορεί να επηρεάσει αποχετεύσεις, παροχές, χρήση χώρου, διαρρυθμίσεις και κοινόχρηστες εγκαταστάσεις. Σε αυτή την περίπτωση χρειάζεται μηχανικός.

Σε πολυκατοικίες, ειδικά, οποιαδήποτε επέμβαση στην όψη θέλει ιδιαίτερη προσοχή.

Εκτός από πολεοδομικό θέμα, μπορεί να υπάρχει και θέμα κανονισμού πολυκατοικίας ή συναίνεσης.

Σε αυτές τις περιπτώσεις, δεν αρκεί ο γενικός κανόνας. Χρειάζεται ειδικός έλεγχος από μηχανικό.

1. Κατασκευή ή καθαίρεση εσωτερικών χωρισμάτων

Αν για την ανακαίνιση του μπάνιου χρειάζεται να γκρεμιστεί ή να κατασκευαστεί εσωτερικός τοίχος, πρέπει να ελεγχθεί αν απαιτείται ΕΕΜΚ.

2. Δημιουργία νέου μπάνιου ή WC

Άλλο πράγμα είναι η ανακαίνιση υπάρχοντος μπάνιου και άλλο η δημιουργία νέου μπάνιου σε χώρο που πριν ήταν αποθήκη, δωμάτιο ή διάδρομος.

3. Αλλαγή διαρρύθμισης μεγάλης έκτασης

Αν η ανακαίνιση μπάνιου είναι μέρος γενικότερης ανακαίνισης διαμερίσματος με αλλαγές σε τοίχους, κουζίνα, δωμάτια ή εσωτερική διάταξη, τότε πρέπει να εξεταστεί συνολικά αν απαιτείται ΕΕΜΚ.

4. Επέμβαση σε όψη ή άνοιγμα

Αν αλλάζει το παράθυρο του μπάνιου στο ίδιο άνοιγμα, συνήθως είναι πιο απλή περίπτωση. Αν όμως δημιουργείται νέο άνοιγμα, μεγαλώνει ή μικραίνει υπάρχον άνοιγμα ή αλλάζει η όψη του κτιρίου, τότε το θέμα είναι πολεοδομικά πιο σοβαρό.

5. Εργασίες σε κοινόχρηστες εγκαταστάσεις

Αν η ανακαίνιση επηρεάζει κοινόχρηστη αποχέτευση, φωταγωγό, κοινόχρηστο φρεάτιο ή κεντρικές εγκαταστάσεις της πολυκατοικίας, πρέπει να γίνει έλεγχος.

6. Ειδικά κτίρια και ειδικές περιοχές

Αν το ακίνητο είναι διατηρητέο, βρίσκεται σε παραδοσιακό οικισμό, ιστορικό κέντρο, αρχαιολογική ζώνη ή περιοχή με ειδικούς περιορισμούς, μπορεί να απαιτούνται επιπλέον εγκρίσεις ακόμη και για εργασίες που αλλού θα ήταν απλές.

6. Πότε Μπορεί να Χρειάζεται Οικοδομική Άδεια και Όχι Μόνο ΕΕΜΚ

Η ΕΕΜΚ δεν καλύπτει τα πάντα. Αν μια εργασία επηρεάζει φέροντα οργανισμό, στατικά στοιχεία ή μεταβάλλει ουσιωδώς την πολεοδομική κατάσταση του ακινήτου, μπορεί να απαιτείται κανονική οικοδομική άδεια.

Για παράδειγμα, προσοχή χρειάζεται όταν:

  • κόβεται ή πειράζεται δοκάρι,
  • γίνεται επέμβαση σε κολώνα,
  • γίνεται άνοιγμα σε φέροντα τοίχο,
  • αλλάζει η χρήση χώρου με τρόπο που επηρεάζει την άδεια,
  • γίνονται εργασίες που δεν καλύπτονται από τις μικρής κλίμακας διαδικασίες.

Στην ανακαίνιση μπάνιου, αυτά δεν είναι συνηθισμένα, αλλά μπορεί να προκύψουν σε παλιά ακίνητα ή σε μεγάλες αλλαγές διαρρύθμισης.

7. Διαδικασία Έκδοσης ΕΕΜΚ

Η διαδικασία γίνεται από μηχανικό και υποβάλλεται ηλεκτρονικά.

Τα βασικά βήματα είναι:

Τα συνηθέστερα δικαιολογητικά είναι τα εξής:

Αίτηση και στοιχεία ιδιοκτήτη

Η βασική αίτηση υποβάλλεται με τα στοιχεία του ιδιοκτήτη και του ακινήτου.

Τίτλος ιδιοκτησίας ή σχετικό δικαίωμα

Χρειάζεται έγγραφο που αποδεικνύει το δικαίωμα επί του ακινήτου.

Οικοδομική άδεια ή νομιμοποιητικά στοιχεία

Ο μηχανικός ελέγχει την υφιστάμενη άδεια ή τα στοιχεία τακτοποίησης όπου απαιτείται.

Τεχνική έκθεση μηχανικού

Περιγράφει με σαφήνεια τις εργασίες που θα γίνουν και το πλαίσιο τους.

Σχέδια ή σκαριφήματα

Υποβάλλονται όπου απαιτούνται για να τεκμηριωθεί σωστά το αντικείμενο.

Φωτογραφίες και δηλώσεις

Συμπληρωματικά στοιχεία όπως φωτογραφίες και υπεύθυνες δηλώσεις μπαίνουν στον φάκελο.

Εγκρίσεις άλλων φορέων

Αν υπάρχουν ειδικές συνθήκες, μπορεί να χρειάζονται πρόσθετες εγκρίσεις πριν εκδοθεί η ΕΕΜΚ.

Βήμα 1: Έλεγχος ακινήτου

Ο μηχανικός ελέγχει το ακίνητο, την υφιστάμενη κατάσταση, την οικοδομική άδεια όπου υπάρχει, τα σχέδια, τυχόν τακτοποιήσεις και το είδος των εργασιών.

Βήμα 2: Καθορισμός εργασιών

Περιγράφεται ακριβώς τι θα γίνει. Για παράδειγμα, αν πρόκειται για εσωτερικές διαρρυθμίσεις, αποξηλώσεις χωρισμάτων, αλλαγές σε εγκαταστάσεις ή άλλες εργασίες.

Βήμα 3: Συγκέντρωση δικαιολογητικών

Ο μηχανικός συγκεντρώνει τα απαιτούμενα δικαιολογητικά. Αυτά μπορεί να διαφέρουν ανάλογα με την εργασία και το ακίνητο.

Βήμα 4: Ηλεκτρονική υποβολή

Ο μηχανικός υποβάλλει τον φάκελο στο σύστημα e-Άδειες.

Βήμα 5: Έκδοση έγκρισης

Μετά την ορθή υποβολή των απαιτούμενων στοιχείων, εκδίδεται η έγκριση και μπορούν να ξεκινήσουν οι εργασίες που περιγράφονται σε αυτή.

Βήμα 6: Εκτέλεση εργασιών σύμφωνα με την έγκριση

Οι εργασίες πρέπει να γίνουν όπως περιγράφονται στον φάκελο. Αν αλλάξει το αντικείμενο, πρέπει να ενημερωθεί ο μηχανικός για να ελέγξει αν χρειάζεται τροποποίηση ή νέα διαδικασία.

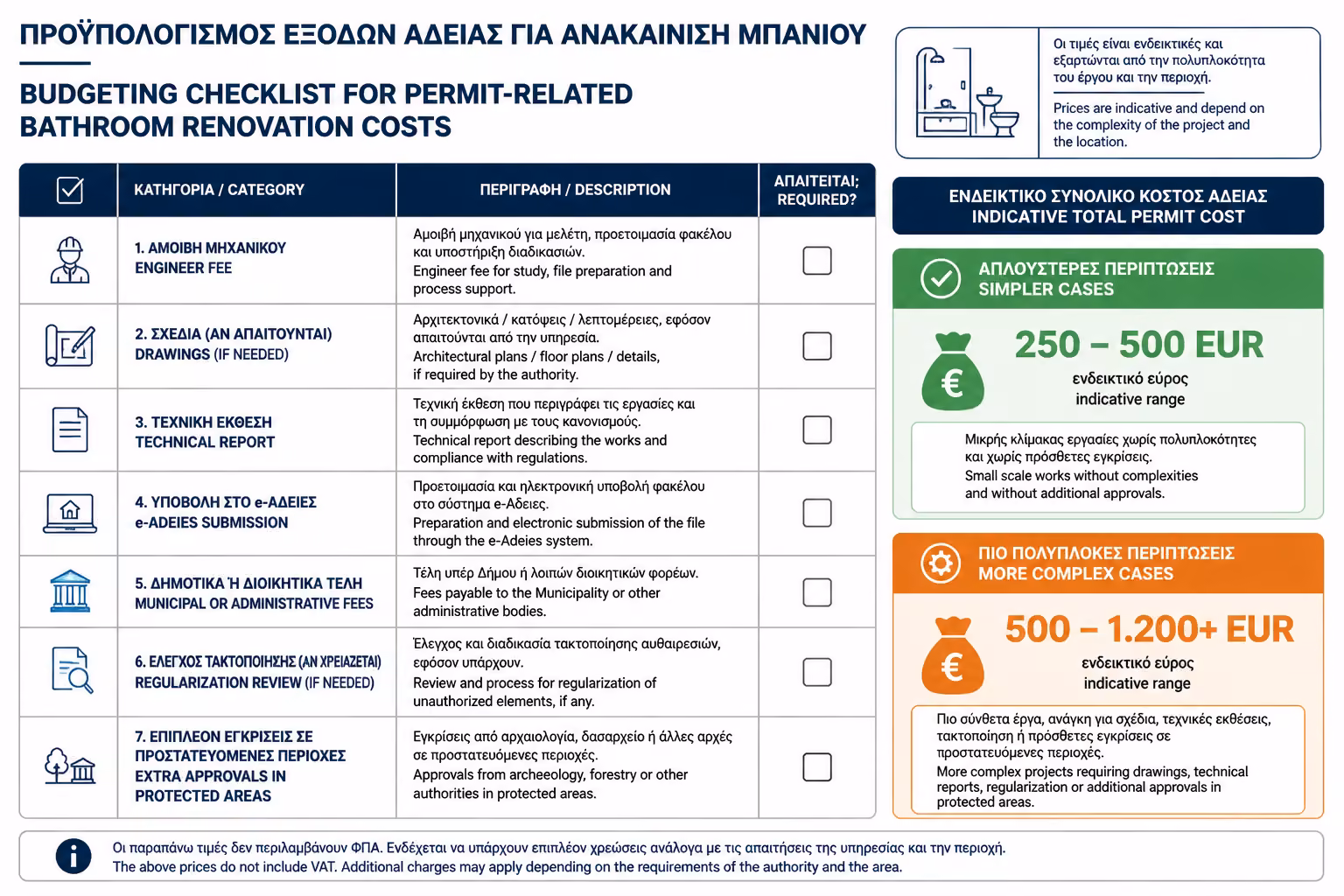

8. Ποιο Είναι το Κόστος της ΕΕΜΚ

Εικονογράφηση για 8. Ποιο Είναι το Κόστος της ΕΕΜΚ

Το κόστος της ΕΕΜΚ δεν είναι ένα σταθερό ποσό για όλες τις περιπτώσεις.

Υπάρχει μικρό διοικητικό κόστος/παράβολο, αλλά το βασικό κόστος για τον ιδιοκτήτη είναι συνήθως η αμοιβή του μηχανικού και, όπου απαιτούνται, σχέδια, τεχνική έκθεση, έλεγχος φακέλου, αυτοψία ή επιπλέον εγκρίσεις.

Για μια απλή περίπτωση, το συνολικό κόστος μπορεί να ξεκινά περίπου από €250 – €500.

Για πιο σύνθετες περιπτώσεις, όπως εσωτερικές διαρρυθμίσεις, ανάγκη σχεδίων, έλεγχος παλιάς άδειας, τακτοποιήσεις, ειδικές εγκρίσεις ή πιο περίπλοκο ακίνητο, το κόστος μπορεί να κινηθεί περίπου στα €500 – €1.200+.

Αν απαιτηθεί κανονική οικοδομική άδεια ή πρόσθετες μελέτες, το κόστος είναι διαφορετικό και πρέπει να υπολογιστεί ξεχωριστά.

9. Πόσος Χρόνος Χρειάζεται

Ο χρόνος εξαρτάται κυρίως από την ετοιμότητα των στοιχείων.

Αν υπάρχουν όλα τα δικαιολογητικά, τα σχέδια και τα στοιχεία του ακινήτου είναι καθαρά, η διαδικασία μπορεί να προχωρήσει σχετικά γρήγορα.

Οι βασικοί λόγοι καθυστέρησης είναι συνήθως οι εξής:

Δεν εντοπίζεται η άδεια

Αν λείπει ο φάκελος ή δεν βρίσκονται τα σωστά σχέδια, ο έλεγχος τραβάει σε χρόνο.

Υπάρχουν αυθαιρεσίες

Ο μηχανικός πρέπει πρώτα να ελέγξει τι είναι νόμιμο και τι χρειάζεται τακτοποίηση.

Απαιτείται τακτοποίηση

Αν προηγείται άλλη διαδικασία νομιμοποίησης, η ΕΕΜΚ δεν προχωρά άμεσα.

Χρειάζονται εγκρίσεις τρίτων φορέων

Ειδικές εγκρίσεις ή έλεγχοι από άλλες υπηρεσίες επιμηκύνουν τη συνολική διάρκεια.

Το κτίριο έχει ειδικό καθεστώς

Διατηρητέα, παραδοσιακοί οικισμοί ή άλλες ειδικές κατηγορίες χρειάζονται μεγαλύτερη προσοχή.

Υπάρχουν ασάφειες στα σχέδια

Όταν τα διαθέσιμα σχέδια δεν είναι καθαρά, απαιτούνται διευκρινίσεις πριν την υποβολή.

Για απλές περιπτώσεις, ένας ιδιοκτήτης πρέπει να υπολογίζει ενδεικτικά λίγες ημέρες έως 1–2 εβδομάδες, ανάλογα με τον μηχανικό, τα δικαιολογητικά και την πολυπλοκότητα. Για πιο δύσκολες περιπτώσεις, μπορεί να χρειαστεί περισσότερος χρόνος.

10. Τι Συμβαίνει Αν Ξεκινήσετε Χωρίς Άδεια Ενώ Απαιτείται

Αν μια εργασία απαιτεί ΕΕΜΚ ή άλλη άδεια και ξεκινήσει χωρίς αυτή, μπορεί να υπάρξουν προβλήματα σε περίπτωση καταγγελίας, ελέγχου ή μελλοντικής μεταβίβασης.

Οι πιο συνηθισμένες συνέπειες είναι οι εξής:

Διακοπή εργασιών

Οι εργασίες μπορεί να σταματήσουν μέχρι να ξεκαθαρίσει η αδειοδοτική κατάσταση.

Πρόστιμα

Μπορεί να επιβληθούν οικονομικές κυρώσεις, ειδικά αν υπάρξει καταγγελία ή έλεγχος.

Εκ των υστέρων τακτοποίηση

Συχνά χρειάζεται επιπλέον διαδικασία νομιμοποίησης ή αδειοδότησης μετά την έναρξη.

Καθυστερήσεις και έξτρα κόστος

Το έργο επιβραδύνεται και συνήθως γίνεται ακριβότερο από όσο είχε υπολογιστεί.

Πρόβλημα σε συμβόλαιο ή μεταβίβαση

Μια εκκρεμότητα μπορεί να εμφανιστεί αργότερα σε πώληση, γονική παροχή ή έλεγχο φακέλου.

Εμπλοκή με πολυκατοικία ή γείτονες

Όταν επηρεάζονται κοινόχρηστα ή η όψη, οι αντιδράσεις τρίτων γίνονται πολύ πιθανότερες.

Σε ένα απλό μπάνιο, ο κίνδυνος μπορεί να είναι μικρός όταν οι εργασίες είναι καθαρά εσωτερικές και συντηρητικές. Όμως όταν υπάρχουν γκρεμίσματα, αλλαγές διαρρύθμισης ή επεμβάσεις σε όψη/κοινόχρηστα/φέροντα στοιχεία, η έναρξη χωρίς έλεγχο είναι ρίσκο.

11. Τι Πρέπει να Ρωτήσετε Πριν Ξεκινήσετε

Πριν ξεκινήσει η ανακαίνιση μπάνιου, ρωτήστε τον μηχανικό ή την τεχνική εταιρεία:

  • Χρειάζεται ΕΕΜΚ για τις συγκεκριμένες εργασίες;
  • Οι εργασίες θεωρούνται απλή εσωτερική επισκευή ή διαρρύθμιση;
  • Αλλάζει η διάταξη του μπάνιου;
  • Γκρεμίζεται ή χτίζεται εσωτερικός τοίχος;
  • Επηρεάζεται φέρων οργανισμός;
  • Αλλάζει παράθυρο ή άνοιγμα;
  • Επηρεάζεται κοινόχρηστη αποχέτευση;
  • Υπάρχει ειδικό καθεστώς στο ακίνητο ή στην περιοχή;
  • Υπάρχουν αυθαιρεσίες που πρέπει να ελεγχθούν;
  • Ποιο είναι το κόστος και ο χρόνος έκδοσης;
  • Ποιες εργασίες θα περιγράφονται στην έγκριση;

Αν οι εργασίες είναι απλές, μπορεί να μην χρειάζεται τίποτα. Αν όμως υπάρχει αμφιβολία, ο έλεγχος από μηχανικό είναι η ασφαλέστερη λύση.

📊 Συνοπτικός Πίνακας: Χρειάζεται ΕΕΜΚ ή Όχι;

Εργασία Συνήθως χρειάζεται ΕΕΜΚ; Σχόλιο
Αντικατάσταση πλακιδίων μπάνιου Όχι Αν είναι απλή εσωτερική εργασία χωρίς άλλες επεμβάσεις.
Αντικατάσταση λεκάνης, νιπτήρα, μπαταριών Όχι Θεωρείται απλή αντικατάσταση εξοπλισμού.
Τμηματική αντικατάσταση υδραυλικών Συνήθως όχι Αν αφορά συντήρηση/επισκευή εγκαταστάσεων εντός του χώρου.
Αλλαγή μπανιέρας σε ντουζιέρα Συνήθως όχι Αν δεν αλλάζει ουσιαστικά η διαρρύθμιση ή φέρων οργανισμός.
Καθαίρεση ή κατασκευή εσωτερικού χωρίσματος Πιθανόν ναι Χρειάζεται έλεγχος μηχανικού.
Δημιουργία νέου WC σε άλλο χώρο Πιθανόν ναι Δεν είναι απλή ανακαίνιση υπάρχοντος μπάνιου.
Μεταφορά μπάνιου σε άλλη θέση Πιθανόν ναι Επηρεάζει διαρρύθμιση, εγκαταστάσεις και πιθανόν κοινόχρηστα.
Αλλαγή παραθύρου στο ίδιο άνοιγμα Συνήθως όχι Αν δεν αλλάζει το άνοιγμα ή η όψη ουσιαστικά.
Νέο άνοιγμα ή αλλαγή διαστάσεων παραθύρου Ναι / μπορεί και οικοδομική άδεια Θέλει οπωσδήποτε μηχανικό.
Επέμβαση σε φέροντα στοιχεία Όχι απλή ΕΕΜΚ Μπορεί να απαιτεί κανονική άδεια και μελέτη.
Διατηρητέο ή ειδική περιοχή Θέλει ειδικό έλεγχο Μπορεί να απαιτούνται πρόσθετες εγκρίσεις.

12. Πώς να Βάλετε την Άδεια στον Προϋπολογισμό

Αν υπάρχει πιθανότητα να χρειαστεί ΕΕΜΚ, καλό είναι να μπει στον προϋπολογισμό από την αρχή.

Για παράδειγμα, αν σχεδιάζετε μπάνιο με αλλαγή διαρρύθμισης ή μέρος γενικής ανακαίνισης, μην υπολογίζετε μόνο πλακάκια, υδραυλικά και είδη υγιεινής. Βάλτε από την αρχή και το διοικητικό/τεχνικό κόστος.

Έτσι δεν θα εμφανιστεί η άδεια ως “έξτρα” στη μέση της διαδικασίας.

Αμοιβή μηχανικού

Η τεχνική αξιολόγηση και η ευθύνη της υποβολής έχουν πραγματικό κόστος.

Έλεγχος φακέλου και σχεδίων

Μπορεί να χρειαστούν αναζήτηση στοιχείων, σχέδια ή έλεγχος παλιάς άδειας.

Ηλεκτρονική υποβολή και παράβολα

Η διαδικασία στο e-Άδειες και τα σχετικά τέλη πρέπει να υπολογίζονται.

Πρόσθετες εγκρίσεις ή τακτοποιήσεις

Σε πιο σύνθετες περιπτώσεις μπορεί να εμφανιστούν έξτρα εγκρίσεις ή εκκρεμότητες αυθαιρεσιών.

13. Συνηθισμένες Παρανοήσεις

“Για κάθε μπάνιο χρειάζεται άδεια”

Όχι. Η απλή ανακαίνιση υπάρχοντος μπάνιου, χωρίς επέμβαση σε φέροντα στοιχεία, όψεις ή σημαντική διαρρύθμιση, συνήθως δεν χρειάζεται ΕΕΜΚ.

“Αφού είναι μέσα στο σπίτι, δεν χρειάζεται ποτέ άδεια”

Επίσης λάθος. Αν γκρεμίζονται χωρίσματα, δημιουργείται νέο μπάνιο, αλλάζει χρήση χώρου ή επηρεάζεται η όψη, μπορεί να χρειάζεται άδεια.

“Ο υδραυλικός ή ο πλακάς θα μου πει αν χρειάζεται”

Ο τεχνίτης μπορεί να έχει εμπειρία, αλλά ο αρμόδιος για πολεοδομικό έλεγχο είναι ο μηχανικός.

“Αν δεν φαίνεται από έξω, δεν υπάρχει πρόβλημα”

Δεν ισχύει πάντα. Εσωτερικές διαρρυθμίσεις, επεμβάσεις σε φέροντα στοιχεία ή δημιουργία νέων χώρων μπορεί να έχουν πολεοδομική σημασία.

“Η άδεια μικρής κλίμακας είναι απλή τυπική διαδικασία”

Μπορεί να είναι απλή σε καθαρές περιπτώσεις, αλλά παραμένει επίσημη διαδικασία. Χρειάζεται σωστή περιγραφή εργασιών και υπεύθυνη υποβολή από μηχανικό.

💡 Η Συμβουλή του Μηχανικού

Για ένα απλό μπάνιο όπου αλλάζουν πλακάκια, είδη υγιεινής και γίνονται εσωτερικές επισκευές ή αντικαταστάσεις εγκαταστάσεων, συνήθως δεν απαιτείται ΕΕΜΚ. Όταν όμως η εργασία ξεφεύγει από την απλή ανακαίνιση — για παράδειγμα αλλάζει διαρρύθμιση, γκρεμίζονται χωρίσματα, δημιουργείται νέο μπάνιο, επηρεάζεται άνοιγμα, όψη, κοινόχρηστη εγκατάσταση ή φέρων οργανισμός — τότε πρέπει να γίνει έλεγχος από μηχανικό πριν ξεκινήσει το έργο. Η άδεια δεν είναι απλώς γραφειοκρατία. Προστατεύει τον ιδιοκτήτη από πρόστιμα, διακοπή εργασιών, προβλήματα με γείτονες και δυσκολίες σε μελλοντική μεταβίβαση. Αν υπάρχει αμφιβολία, ρωτήστε μηχανικό πριν ξεκινήσουν οι αποξηλώσεις. Είναι πολύ πιο οικονομικό να γίνει σωστός έλεγχος στην αρχή παρά να διορθώνονται προβλήματα μετά.

Συμπέρασμα

Η Άδεια Εργασιών Μικρής Κλίμακας δεν απαιτείται σε κάθε ανακαίνιση μπάνιου.

Για απλές εσωτερικές εργασίες, όπως αλλαγή πλακιδίων, ειδών υγιεινής, μπαταριών και συντήρηση ή αντικατάσταση εγκαταστάσεων μέσα στο υπάρχον μπάνιο, συνήθως δεν χρειάζεται ΕΕΜΚ.

Αλλαγή διαρρύθμισης

Όταν αλλάζει η θέση του μπάνιου ή δημιουργείται νέος υγρός χώρος, ο έλεγχος είναι απαραίτητος.

Χωρίσματα και ανοίγματα

Καθαιρέσεις, νέα χωρίσματα ή αλλαγές σε παράθυρα και όψεις δεν αντιμετωπίζονται ως απλή αντικατάσταση.

Κοινόχρηστα ή φέρων οργανισμός

Οποιαδήποτε επέμβαση σε κοινές εγκαταστάσεις ή δομικά στοιχεία θέλει μηχανικό.

Ειδικό καθεστώς ακινήτου

Διατηρητέα κτίρια, ειδικές περιοχές και μεγαλύτερα συνολικά έργα θέλουν πιο προσεκτική αδειοδοτική προσέγγιση.

Το ασφαλέστερο βήμα είναι να περιγράψετε ακριβώς τις εργασίες σε μηχανικό πριν ξεκινήσετε. Έτσι θα ξέρετε αν μπορείτε να προχωρήσετε χωρίς άδεια, αν χρειάζεται ΕΕΜΚ ή αν απαιτείται διαφορετική διαδικασία.

Η σωστή αδειοδότηση δεν ανεβάζει απλώς το κόστος. Μειώνει το ρίσκο και προστατεύει τον ιδιοκτήτη.
