Φάση 2 - Νέες Υδραυλικές & Ηλεκτρολογικές Διελεύσεις: Οι
"Αρτηρίες" του Νέου Μπάνιου
Αφού το παλιό μπάνιο έχει ξηλωθεί και ο χώρος έχει καθαριστεί, περνάμε
στο πιο κρίσιμο στάδιο της υποδομής: την εγκατάσταση του νέου υδραυλικού
και ηλεκτρολογικού δικτύου. Αυτές είναι οι "αρτηρίες" και το
"νευρικό σύστημα" του μπάνιου σας.
Αν σε αυτό το στάδιο γίνει ένα λάθος, η διόρθρωσή του μετά την
τοποθέτηση των πλακιδίων θα κοστίσει χιλιάδες ευρώ. Εδώ, ο υδραυλικός
και ο ηλεκτρολόγος πρέπει να συνεργαστούν με χειρουργική ακρίβεια, καθώς
η συνύπαρξη νερού και ηλεκτρικού ρεύματος σε έναν υγρό χώρο απαιτεί την
αυστηρή τήρηση των κανονισμών ασφαλείας.

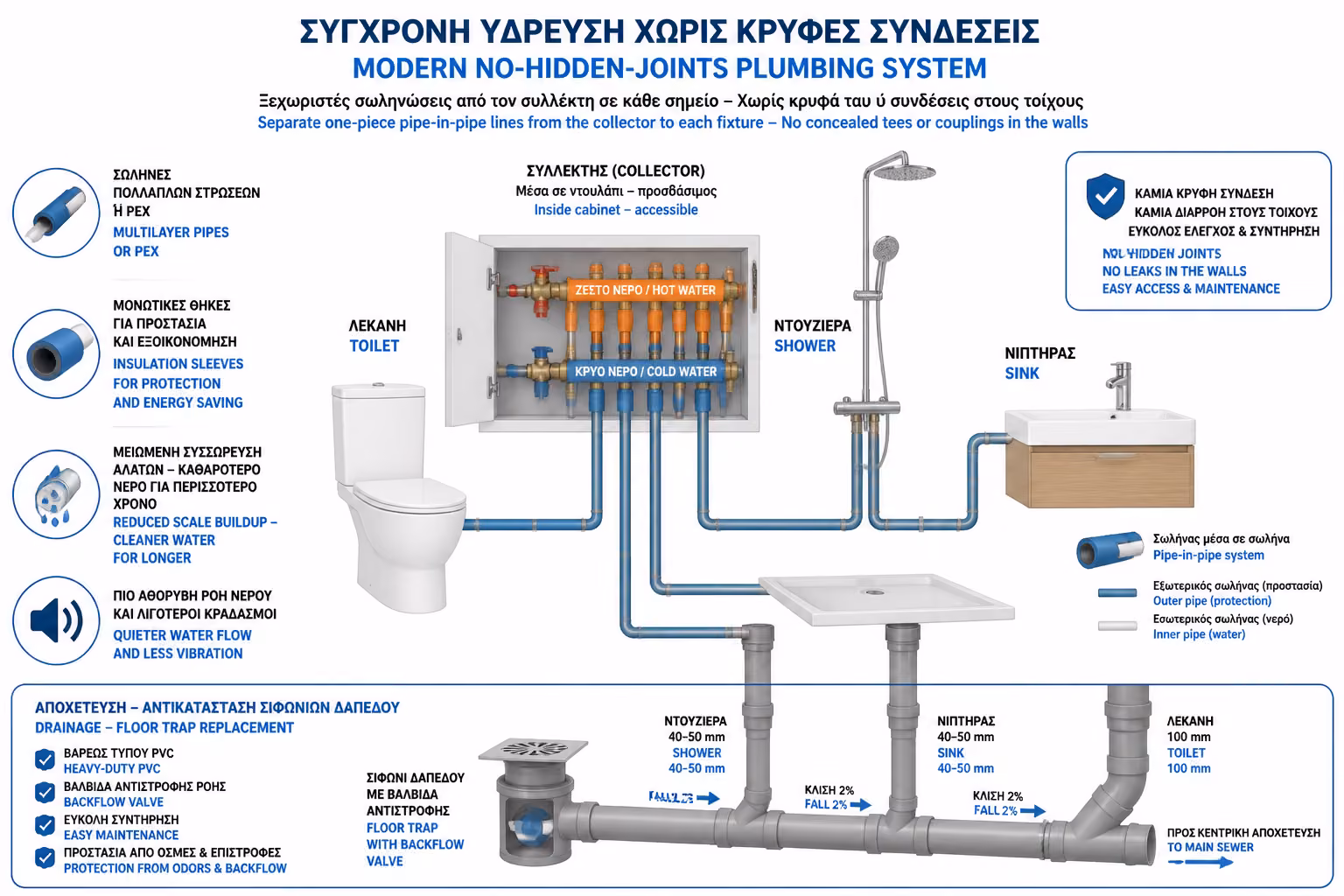

1. Το Υδραυλικό Δίκτυο: Αντίο στις Ενδιάμεσες Ενώσεις
Στις παλιές εγκαταστάσεις, οι σωλήνες περνούσαν από τον έναν τοίχο
στον άλλον με συνεχείς κολλήσεις και γωνίες (ταυ, μούφες) κρυμμένες
μέσα στο σοβά. Κάθε τέτοια ένωση αποτελεί ένα δυνητικό σημείο
μελλοντικής διαρροής.
Το Σύστημα με Συλλέκτη (Коλεκτέρ)
Στη σύγχρονη ανακαίνιση, η εγκατάσταση γίνεται με τη μέθοδο
"pipe-in-pipe" (σωλήνας σε σωλήνα) μέσω ενός κεντρικού
συλλέκτη. Ο συλλέκτης τοποθετείται σε κρυφό σημείο (π.χ. κάτω από το
έπιπλο ή σε ειδικό ντουλαπάκι) και από εκεί ξεκινάει ένας
ξεχωριστός, μονοκόμματος σωλήνας για κάθε συσκευή (ένας για τη
λεκάνη, ένας για το ντους, ένας για τον νιπτήρα). Έτσι, δεν υπάρχει
καμία απολύτως ένωση μέσα στους τοίχους.
Τα Υλικά
Χρησιμοποιούνται πολυστρωματικοί σωλήνες ή σωλήνες δικτυωμένου
πολυαιθυλενίου (PEX) με ισχυρή μόνωση. Είναι ανθεκτικοί στις υψηλές
θερμοκρασίες, δεν πιάνουν άλατα (πουρί) και αποσβένουν τους θορύβους
από τη ροή του νερού.
Η Αποχέτευση
Αντικαθίσταται το παλιό μολυβένιο ή πλαστικό σιφώνι δαπέδου με νέο,
βαρέος τύπου PVC με βαλβίδα αντεπιστροφής (για αποφυγή οσμών). Οι
σωλήνες αποχέτευσης της λεκάνης (Φ100) και των νιπτήρων/ντους (Φ40 ή
Φ50) τοποθετούνται με τη σωστή γωνία πτώσης.

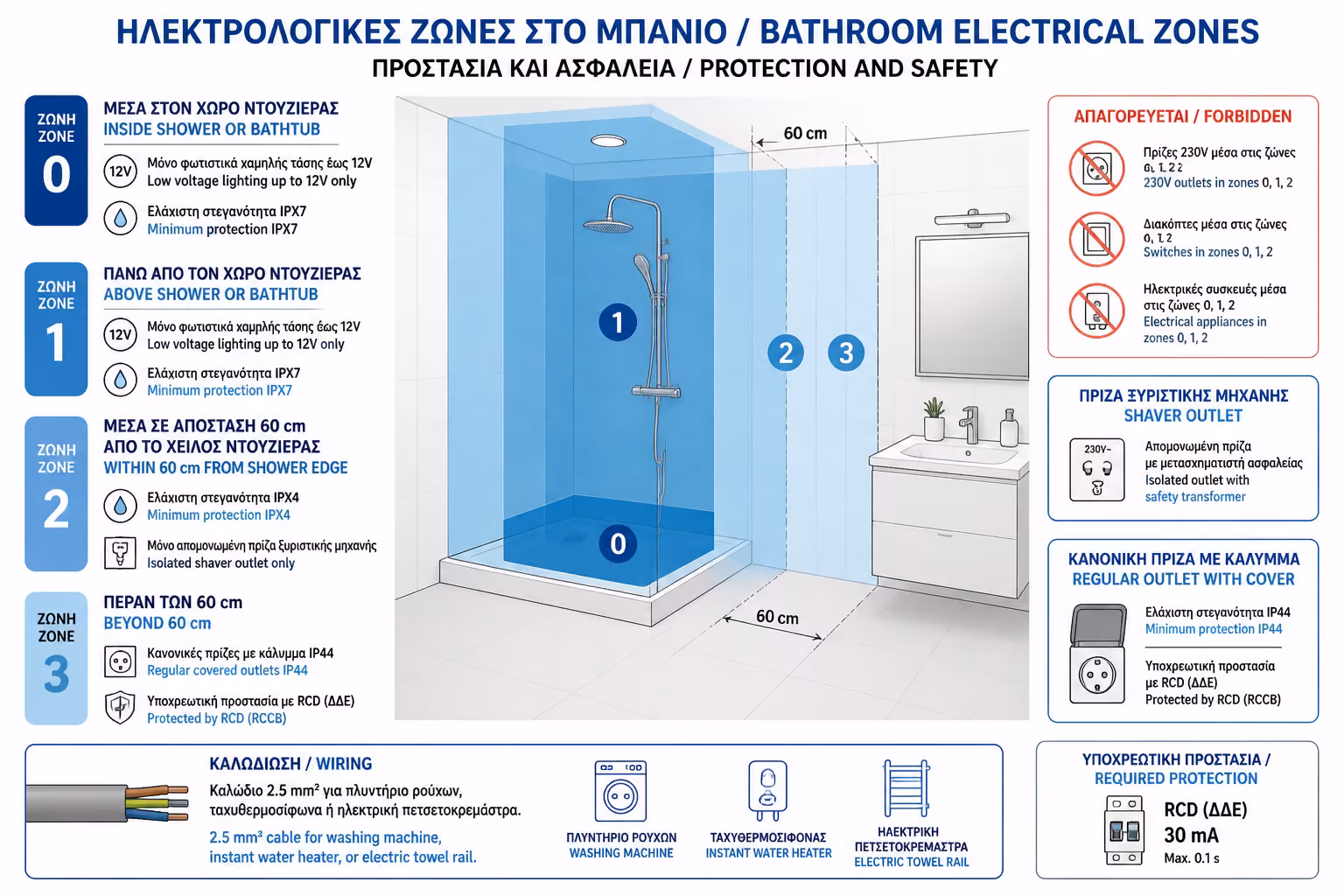

2. Το Ηλεκτρολογικό Δίκτυο & Οι Ζώνες Ασφαλείας IP
Το μπάνιο χωρίζεται αυστηρά σε Ζώνες Προστασίας (Zones 0, 1, 2, 3)
βάσει του ευρωπαϊκού κανονισμού HD 384, ανάλογα με την απόσταση από
την πηγή του νερού (μπανιέρα ή ντους).
Παράλληλα, ο ηλεκτρολόγος τραβάει νέες, ενισχυμένες γραμμές (καλώδια
2.5 mm²) για τη λειτουργία του πλυντηρίου, του ταχυθερμοσίφωνα ή της
ηλεκτρικής πετσετοκρεμάστρας.
Ζώνη 0 & 1 (Μέσα στο ντους)
Απαγορεύεται οποιοσδήποτε διακόπτης ή πρίζα 230V. Επιτρέπονται μόνο
στεγανά φωτιστικά χαμηλής τάσης (έως 12V) με δείκτη στεγανότητας
τουλάχιστον IPX7.
Ζώνη 2 (Έως 60 εκατοστά από το ντους)
Επιτρέπονται μόνο ειδικά φωτιστικά (IPX4) και πρίζες για ξυριστικές
μηχανές με μετασχηματιστή απομόνωσης.
Ζώνη 3 (Πέραν των 60 εκατοστών)
Εδώ μπορούν να τοποθετηθούν οι κανονικές πρίζες (π.χ. για πιστολάκι
ή πλυντήριο), οι οποίες όμως πρέπει υποχρεωτικά να είναι στεγανές με
καπάκι (IP44) και να καλύπτονται από τον γενικό Ρελέ Ασφαλείας (ΔΔΕ)
του ηλεκτρικού πίνακα.

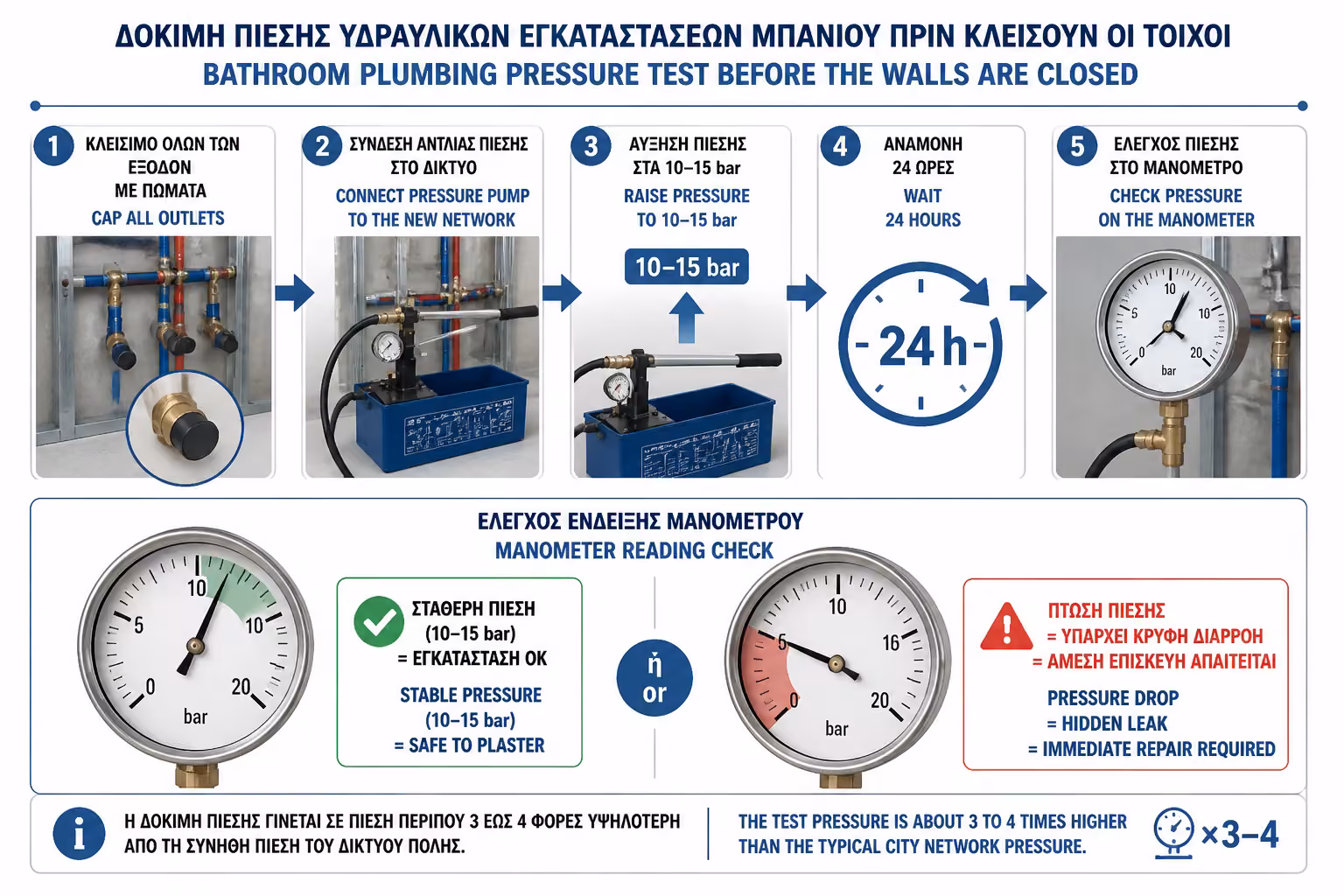

3. "Το Χρυσό Τέστ": Πρεσάρισμα Υπό Πίεση
Αυτό είναι το πιο κρίσιμο βήμα της Φάσης 2. Μόλις ο υδραυλικός
ολοκληρώσει τις συνδέσεις, δεν επιτρέπεται να κλείσει τους τοίχους.
Τοποθετεί ειδικές τάπες σε όλες τις αναμονές και συνδέει μια
χειροκίνητη ή ηλεκτρική αντλία πίεσης (πρέσα). Γεμίζει το δίκτυο με
νερό και ανεβάζει την πίεση στα 10 έως 15 bar (περίπου 3-4 φορές
παραπάνω από την κανονική πίεση του δικτύου πόλης).
Η εγκατάσταση αφήνεται υπό αυτή την πίεση για τουλάχιστον 24 ώρες. Αν
το μανόμετρο (ο δείκτης πίεσης) δεν πέσει καθόλου, σημαίνει ότι το
δίκτυο είναι 100% στεγανό και ασφαλές να καλυφθεί με σοβά.

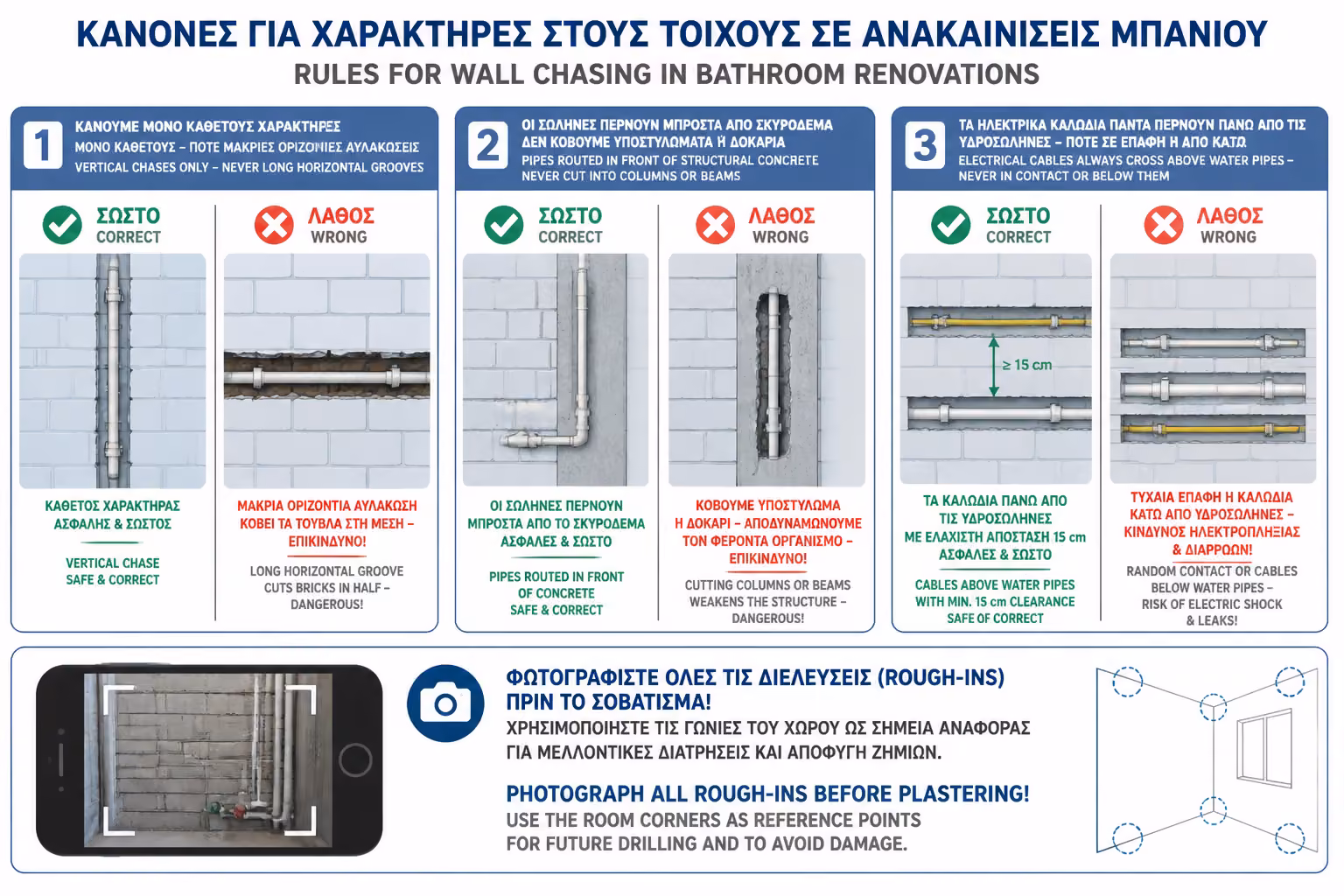

Σύνοψη Κανόνων για το Σκάψιμο των Τοίχων (Chasing)
Τεχνικός Κανόνας
Σωστή Πρακτική
Λάθος Πρακτική (Επικίνδυνη)
Κατεύθυνση Σκαψίματος
Αυστηρά κατακόρυφες (κάθετες) οδεύσεις.
Οριζόντια αυλάκια μεγάλου μήκους που "κόβουν" τα
τούβλα στη μέση.
Στοιχεία Μπετόν (Φέρων Οργανισμός)
Πέρασμα σωλήνων μπροστά από το μπετόν (με μετέπειτα σοβάτισμα
ή γυψοσανίδα).
Σκάψιμο σε κολώνες ή δοκάρια και κοπή του σιδηροοπλισμού.
Διασταύρωση Σωλήνων/Καλωδίων
Τα καλώδια περνάνε πάντα πάνω από τους σωλήνες νερού (ποτέ
από κάτω, για την περίπτωση διαρροής).
Τυχαία διασταύρωση και επαφή γυμνών σωλήνων με σπιράλ
καλωδίων.
> ⚠️ Η Συμβουλή του Μηχανικού: Μόλις ολοκληρωθούν οι υδραυλικές και
ηλεκτρολογικές γραμμές και πριν έρθει ο σοβατζής, βγάλτε αναλυτικές
φωτογραφίες και βίντεο με το κινητό σας τηλέφωνο. Κρατήστε ως σημείο
αναφοράς τις γωνίες των τοίχων. Μετά από 3 χρόνια, όταν θα θέλετε να
τρυπήσετε τον τοίχο για να κρεμάσετε έναν καθρέπτη, μια θήκη για χαρτί
υγείας ή ένα ράφι, θα ανοίξετε τις φωτογραφίες και θα ξέρετε ακριβώς
πού περνάει σωλήνας ή καλώδιο ώστε να μην τα τρυπήσετε.
Στο επόμενο άρθρο περνάμε στη Φάση 3 - Επισκευή Τοιχοποιίας &
Σοβατίσματα. Θα δούμε πώς κλείνουν σωστά τα κανάλια που ανοίχτηκαν και
γιατί το απόλυτο "αλφάδιασμα" των τοίχων είναι ο μοναδικός
τρόπος για να μην αντιμετωπίσει προβλήματα ο πλακάς στη συνέχεια.
