Κρυφός Φωτισμός & Αρχιτεκτονικές Οδεύσεις: Προβλέψεις στο Στάδιο των Μπετών

Ο κρυφός φωτισμός είναι από εκείνα τα στοιχεία που όλοι αγαπούν όταν βλέπουν έτοιμο ένα σπίτι, αλλά σχεδόν πάντα τα θυμούνται πολύ αργά. Ο ιδιοκτήτης ενθουσιάζεται από φωτογραφίες με ταινίες LED σε γυψοσανίδες, φωτιζόμενα σκαλοπάτια και μίνιμαλ σποτ σε εμφανές μπετόν, μόνο που αυτά τα αποτελέσματα δεν είναι απλά διακοσμητικά αξεσουάρ που τοποθετούνται στο τέλος.

Στην πραγματικότητα αποτελούν δομικό κομμάτι της ηλεκτρολογικής υποδομής. Αν δεν προβλεφθούν σωλήνες, κουτιά και διαδρομές πριν τη σκυροδέτηση, η μετέπειτα υλοποίηση σημαίνει κατεβάσματα οροφών, σκαψίματα σε δοκάρια, εξωτερικά κανάλια ή πανάκριβα μερεμέτια. Ο τέλειος αρχιτεκτονικός φωτισμός ξεκινάει πολύ νωρίτερα από το στάδιο των φωτιστικών: ξεκινάει όταν ακόμη βλέπετε σίδερα και καλούπια.

1. Το λάθος του "Θα το δούμε αργότερα" και η στατική ασφάλεια

Στην ελληνική κατασκευή, τα περισσότερα σπίτια βασίζονται σε φέροντα οργανισμό από οπλισμένο σκυρόδεμα. Αυτό σημαίνει κολώνες, δοκάρια και πλάκες γεμάτα χαλύβδινο οπλισμό, δηλαδή ακριβώς τα στοιχεία που δεν επιτρέπεται να τραυματίσετε για να περάσετε ένα ξεχασμένο καλώδιο.

Όταν ο ηλεκτρολόγος κληθεί να δημιουργήσει μετά το μπετόν μια νέα διαδρομή για κρυφό φωτισμό, συνήθως έχει μόνο δύο κακές επιλογές: ακριβή διάτρηση με εξειδικευμένο συνεργείο ή σκάψιμο με κίνδυνο να κόψει σίδερα. Και στις δύο περιπτώσεις, το κόστος ανεβαίνει δραματικά και η ασφάλεια του κτιρίου μπαίνει σε συζήτηση χωρίς κανέναν λόγο.

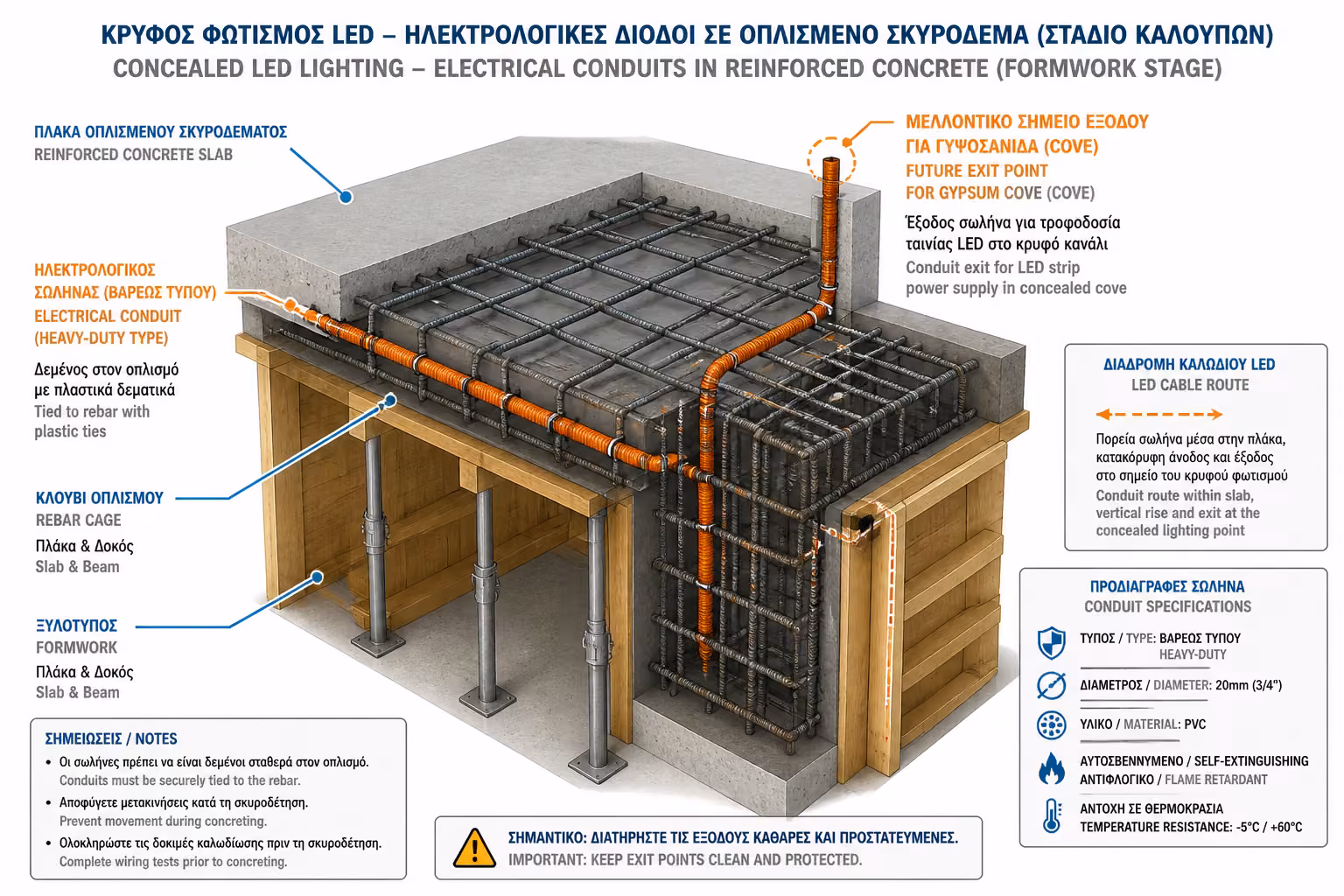

Προβλέψεις κρυφού φωτισμού σε ξυλότυπο πριν τη σκυροδέτηση

🛡️ Ο φέρων οργανισμός δεν είναι χώρος πειραματισμού

Δοκάρια και πλάκες δεν σκάβονται αυθαίρετα για να περάσει μια γραμμή LED. Κάθε μεταγενέστερη επέμβαση πάνω στο σκυρόδεμα είναι τεχνικά και στατικά κρίσιμη, ιδίως σε σεισμογενείς περιοχές όπως η Ελλάδα.

💸 Το αργοπορημένο design κοστίζει πολλαπλάσια

Η πρόβλεψη μιας σωλήνωσης πριν τη βαρέλα κοστίζει ελάχιστα. Η δημιουργία της ίδιας όδευσης μετά το ξεκαλούπωμα μπορεί να απαιτήσει καροτιέρα, εργασία αποκατάστασης και επανασχεδιασμό των ψευδοροφών.

📐 Η σωστή λύση γίνεται πάνω στον ξυλότυπο

Οι σωλήνες βαρέως τύπου και τα κουτιά πρέπει να δένονται πάνω στον οπλισμό και να στερεώνονται στο καλούπι πριν την σκυροδέτηση. Έτσι εγκλωβίζονται σωστά στο δομικό στοιχείο χωρίς κανένα μεταγενέστερο τραύμα.

2. Τα τρία σημεία που απαιτούν οπωσδήποτε πρόβλεψη

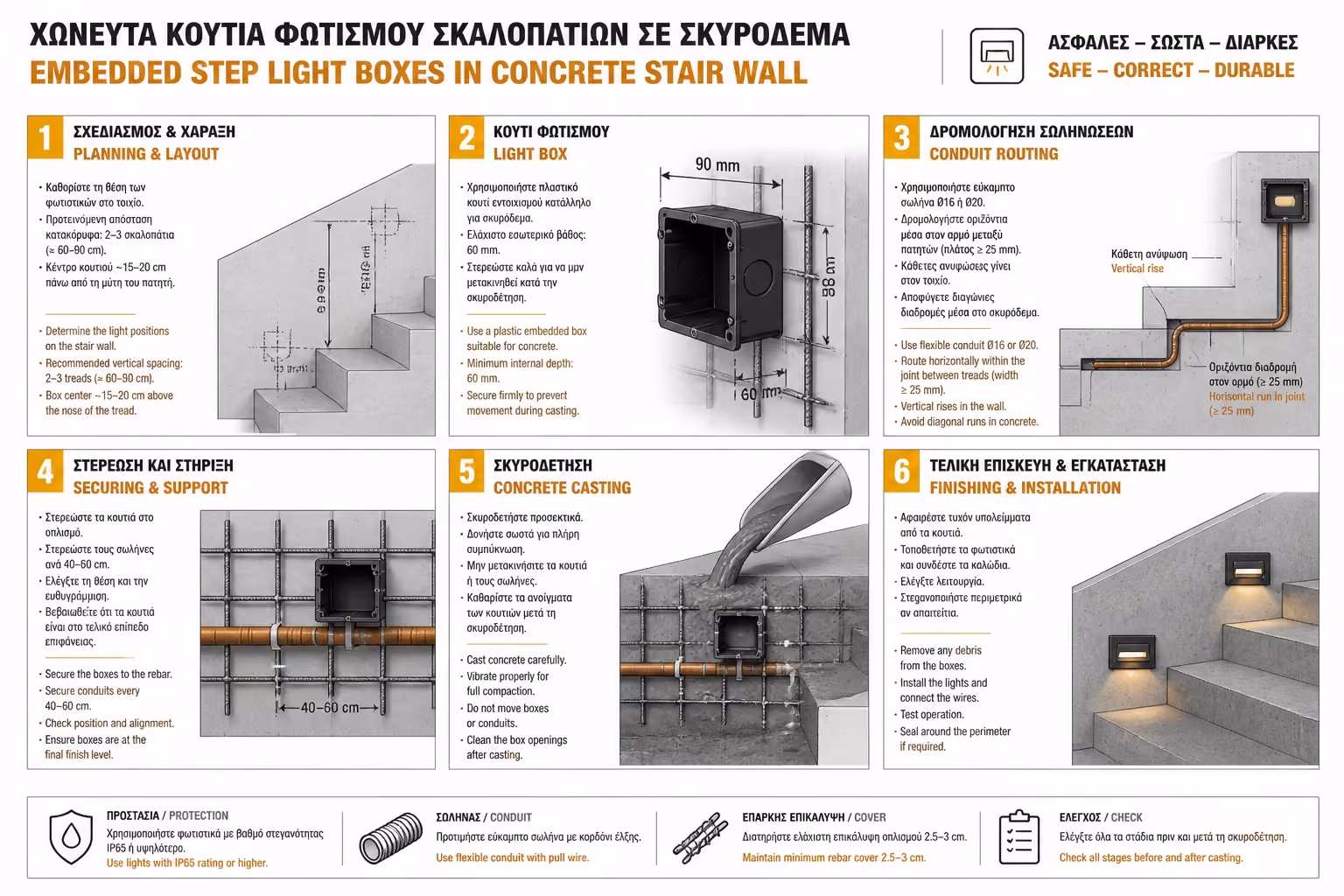

Κουτιά μπετού και σωληνώσεις για φωτισμό σκάλας

Αν θέλετε high-end αποτέλεσμα, η συζήτηση με μηχανικό και ηλεκτρολόγο πρέπει να γίνει πριν τη σκυροδέτηση. Δεν αρκεί να πείτε γενικά ότι κάποτε θέλετε ωραίο φωτισμό. Πρέπει να ξέρετε σε ποια ακριβώς αρχιτεκτονικά στοιχεία θα μπει το φως και από πού θα φτάσει η παροχή.

1️⃣ Κρυφός φωτισμός οροφής

Στις περιμετρικές γυψοσανίδες ή στα κουτελάκια LED χρειάζονται αναμονές ακριβώς στο σημείο έναρξης της ταινίας. Αν το καλώδιο βγει σε λάθος θέση, ο γυψοσανιδάς θα αναγκαστεί να κρύψει πρόχειρες επεκτάσεις ή να αλλάξει τη γεωμετρία της κατασκευής.

2️⃣ Φωτισμός σκάλας

Τα step lights απαιτούν κουτιά μπετού και σωλήνες χωνευμένα στα τοιχία της σκάλας. Επειδή τα κλιμακοστάσια είναι συνήθως μασίφ από σκυρόδεμα, εκ των υστέρων όδευση σημαίνει σχεδόν πάντα αδυναμία εφαρμογής ή πολύ επιθετικό σκάψιμο.

3️⃣ Φωτισμός όψεων και γείσων

Για απλίκες up/down, γραμμικό φως σε πέργκολες ή ταινίες κάτω από γείσα, οι σωληνώσεις πρέπει να περάσουν μέσα από δοκάρια και πλάκες από την αρχή. Αν το ξεχάσετε, η εναλλακτική είναι εξωτερικά καλώδια που καταστρέφουν την πρόσοψη.

3. Η κρυφή παγίδα των LED: Πού θα μπουν τα drivers

Εδώ αποτυγχάνουν ακόμη και έμπειρα συνεργεία. Οι περισσότερες ταινίες LED και αρκετά αρχιτεκτονικά σποτ δεν τροφοδοτούνται απευθείας με 230V αλλά μέσω drivers ή τροφοδοτικών 12V και 24V.

Αν ο σχεδιασμός σταματήσει στο «βγάλε μου ένα καλώδιο από το ταβάνι», όταν έρθει η ώρα της προμήθειας θα ανακαλύψετε ότι έχετε και ένα μεταλλικό τροφοδοτικό σε μέγεθος τούβλου που πρέπει να κρυφτεί κάπου, να αερίζεται και να παραμένει επισκέψιμο.

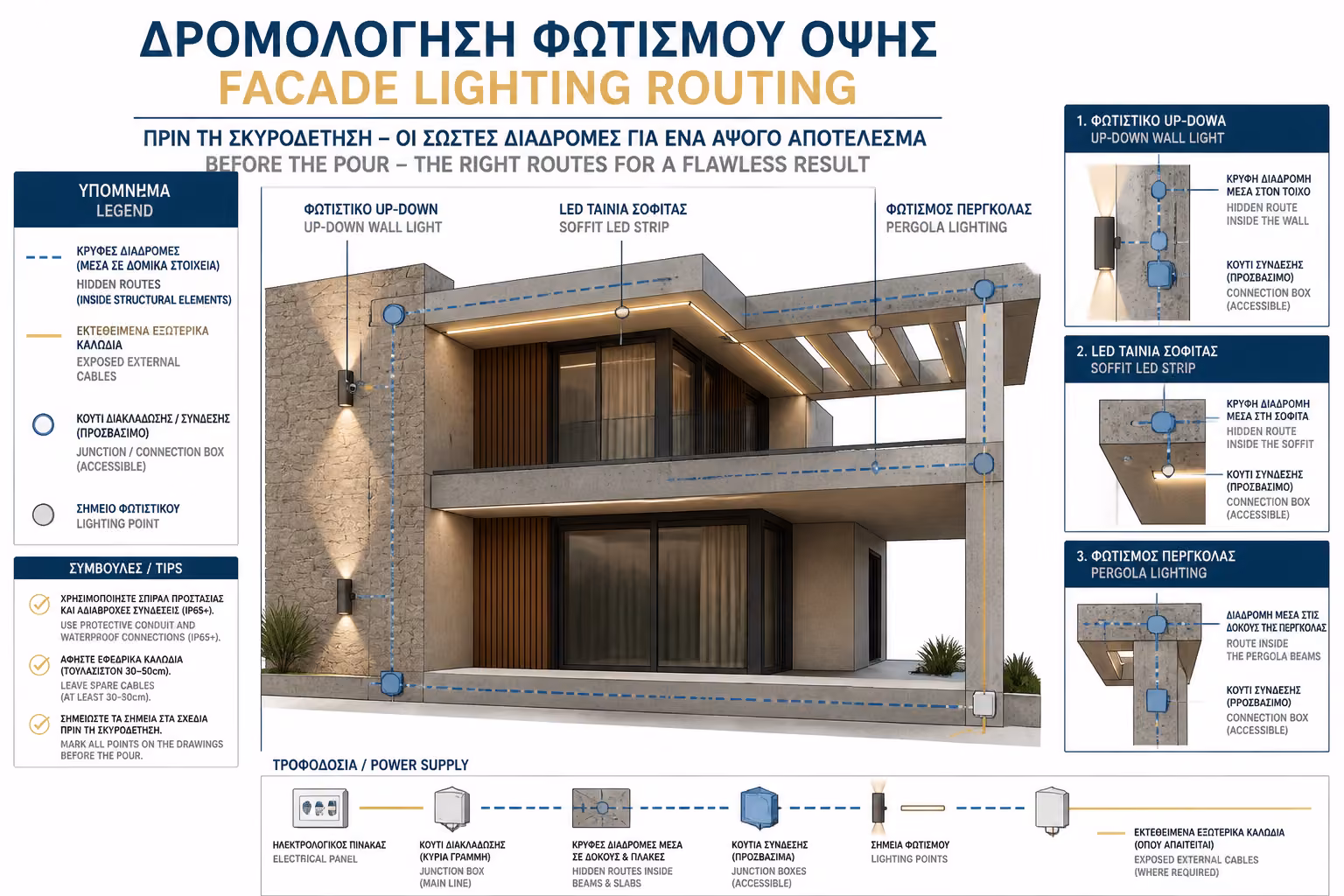

Όδευση φωτισμού όψεων μέσα σε δοκάρια και πλάκες

⚠️ Το λάθος του μοναχικού καλωδίου

Μια απλή αναμονή 230V χωρίς θέση για driver δεν λύνει το πρόβλημα. Μετά θα προσπαθείτε να κρύψετε το τροφοδοτικό μέσα σε μικρό άνοιγμα γυψοσανίδας ή πίσω από ένα ανεπαρκές καπάκι επίσκεψης.

🧰 Η πρακτική λύση μέσα σε ντουλάπια ή ψευδοροφές

Σε μικρές εφαρμογές μπορεί να προβλεφθεί μεγαλύτερο κουτί διακλάδωσης ή επισκέψιμος χώρος μέσα σε ντουλάπια και ψευδοροφές. Η βασική προϋπόθεση είναι να υπάρχει πρόσβαση για συντήρηση χωρίς ξήλωμα.

🎯 Η ιδανική λύση από τον πίνακα

Η πιο επαγγελματική προσέγγιση είναι ξεχωριστές σωληνώσεις μέχρι τον κεντρικό πίνακα ή άλλο οργανωμένο τεχνικό χώρο. Έτσι όλοι οι drivers συγκεντρώνονται σε σημείο προσβάσιμο, αεριζόμενο και καθαρό.

4. Το checklist του ιδιοκτήτη πριν πέσει το μπετόν

Λίγες ώρες πριν έρθει η βαρέλα, αξίζει να κάνετε έναν τελευταίο έλεγχο μαζί με τον επιβλέποντα μηχανικό και τον ηλεκτρολόγο. Σε αυτή τη φάση διορθώνονται τα πάντα εύκολα, ενώ μετά τη σκυροδέτηση τα λάθη παγώνουν μέσα στην κατασκευή.

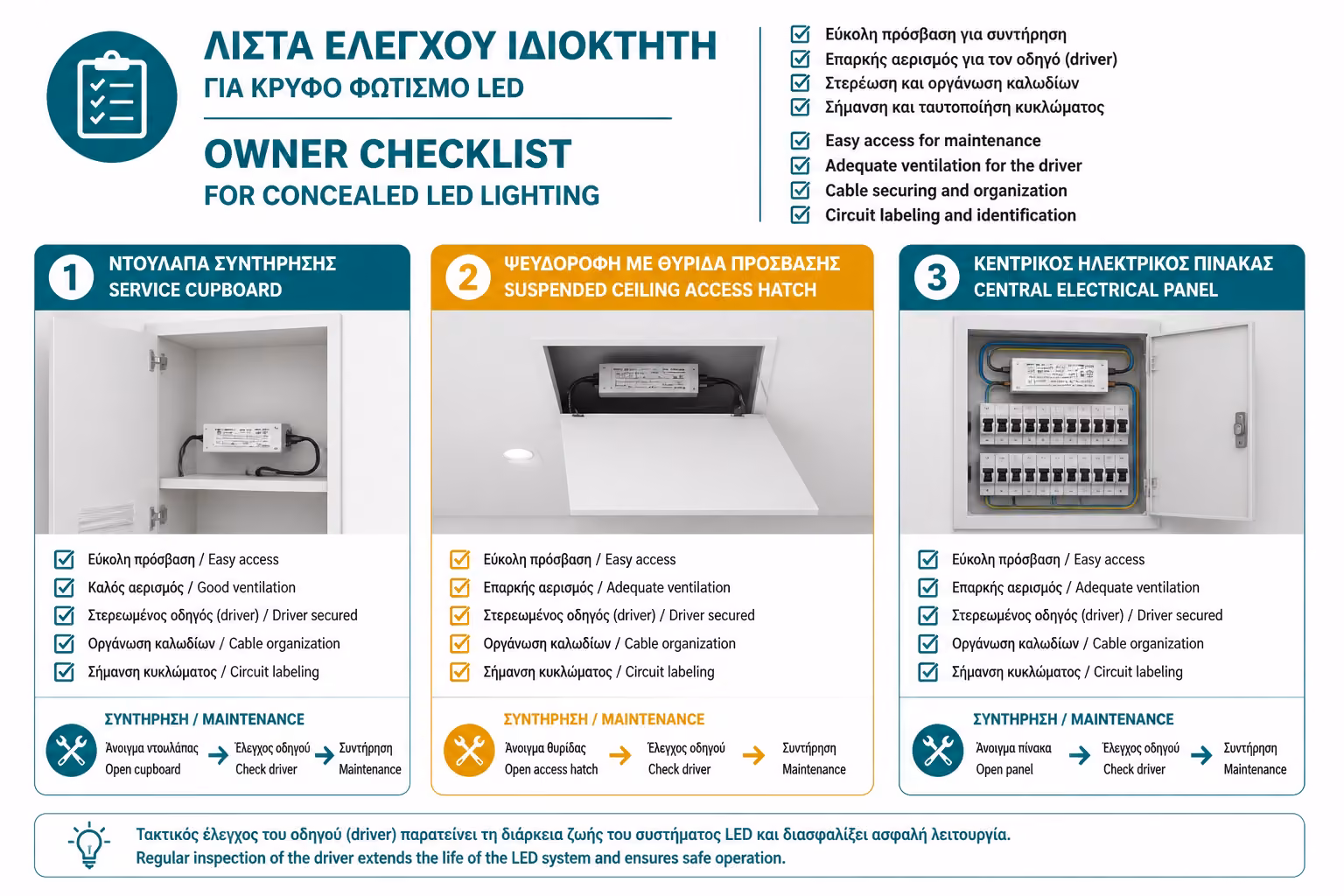

Θέσεις για LED drivers και τελικός έλεγχος ιδιοκτήτη

📋 Ελέγξτε τα κουτιά οροφής και σκάλας

Αν ζητήσατε χωνευτά σποτ σε εμφανές μπετόν ή φωτισμό σκάλας, βεβαιωθείτε ότι τα ειδικά κουτιά μπετού έχουν μπει στο καλούπι και ότι οι σωληνώσεις φτάνουν πράγματι εκεί.

🌿 Μην ξεχάσετε τον εξωτερικό φωτισμό

Οι παροχές για αυλόπορτες, πέργκολες, κήπο και μελλοντικές απλίκες πρέπει να προβλεφθούν από τώρα. Το να θυμηθείτε αργότερα μια γραμμή όψης είναι συνήθως αργά.

📸 Φωτογραφίστε τα πάντα

Πριν πέσει το μπετόν, τραβήξτε αναλυτικές φωτογραφίες και βίντεο των σωληνώσεων πάνω στα σίδερα. Αυτό το αρχείο θα σας σώσει χρόνια αργότερα, όταν θα θέλετε να τρυπήσετε, να κρεμάσετε ή να επεκτείνετε κάτι με ασφάλεια.

💡 Η αρχή είναι απλή: κάθε φωτιστικό που μοιάζει «αόρατο» στο τελικό αποτέλεσμα χρειάζεται πολύ ορατή πρόβλεψη στο εργοτάξιο.
